2023年06月份更新施工进度–清化省寿春县寿林乡晨星度假村项目

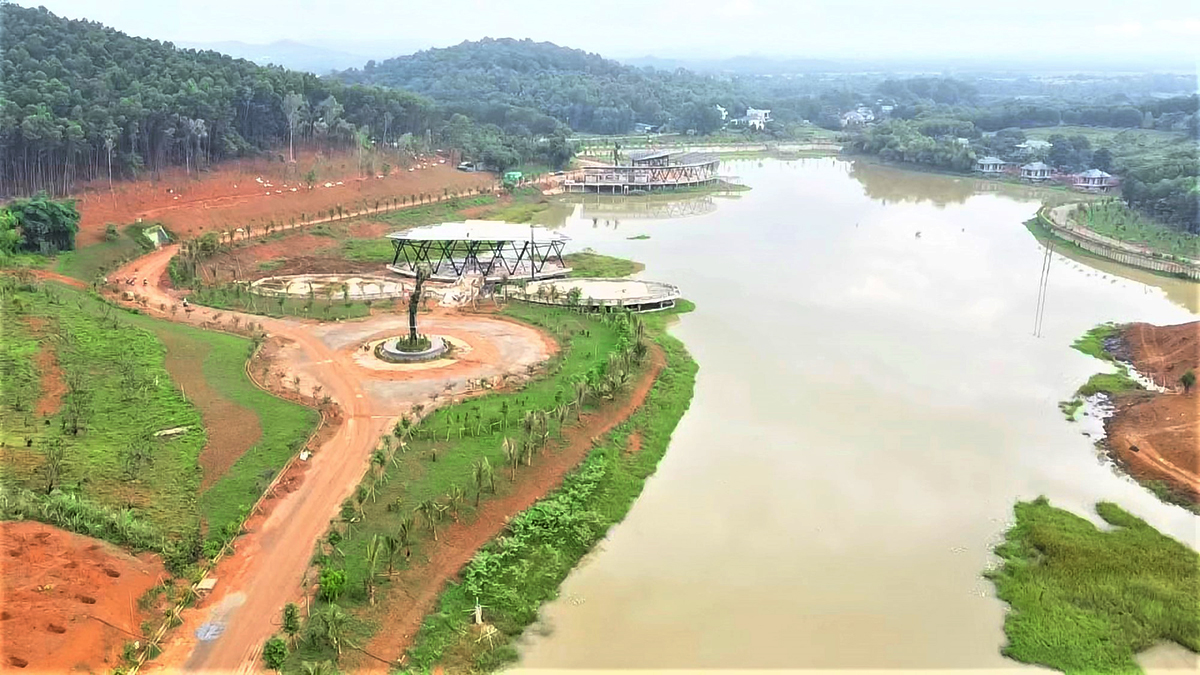

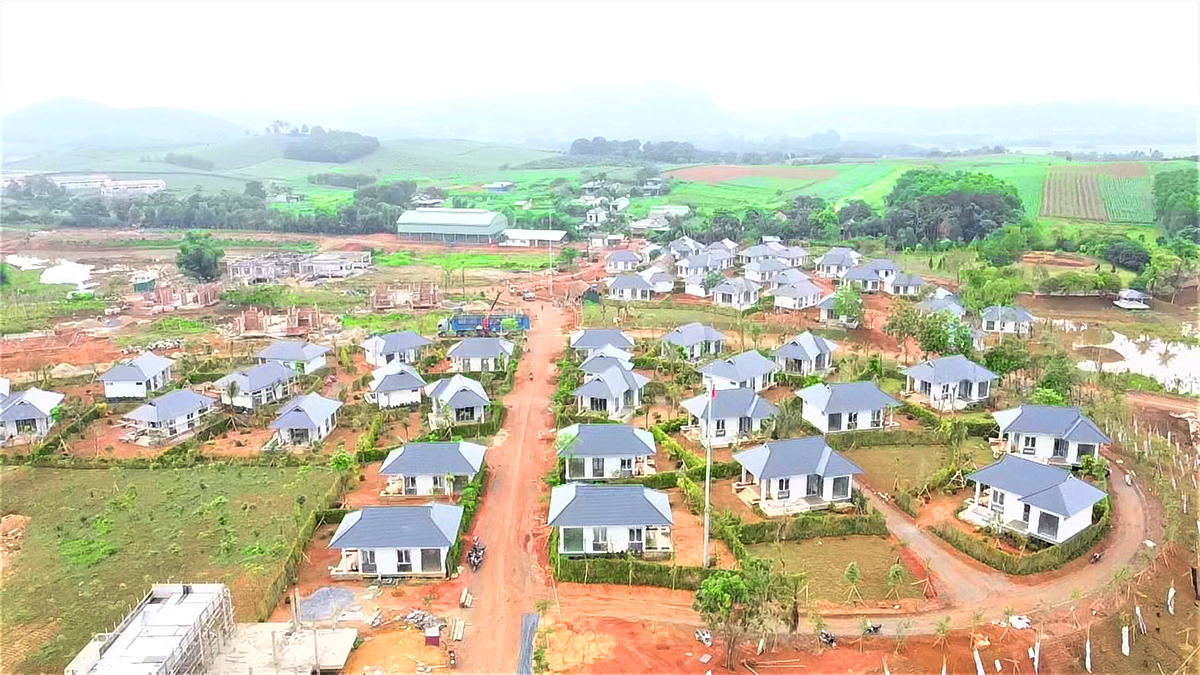

2023 年06月,INVESTCORP 6 完成了接待区的结构施工和砌筑抹灰。INVESTCORP 6 也完成了网球场和洗衣区,并正在完成屋内装修以供验收。在家庭别墅区,INVESTCORP 6 正在实施楼梁和结构的施工工作。

预计2023年07月,公司将移交Rubby四季别墅区、湖下平房项工程,并完成家庭别墅结构的建设。
