在老挝万象首都国际机场大楼扩大项目于 2017 年 11 月份的施工情况

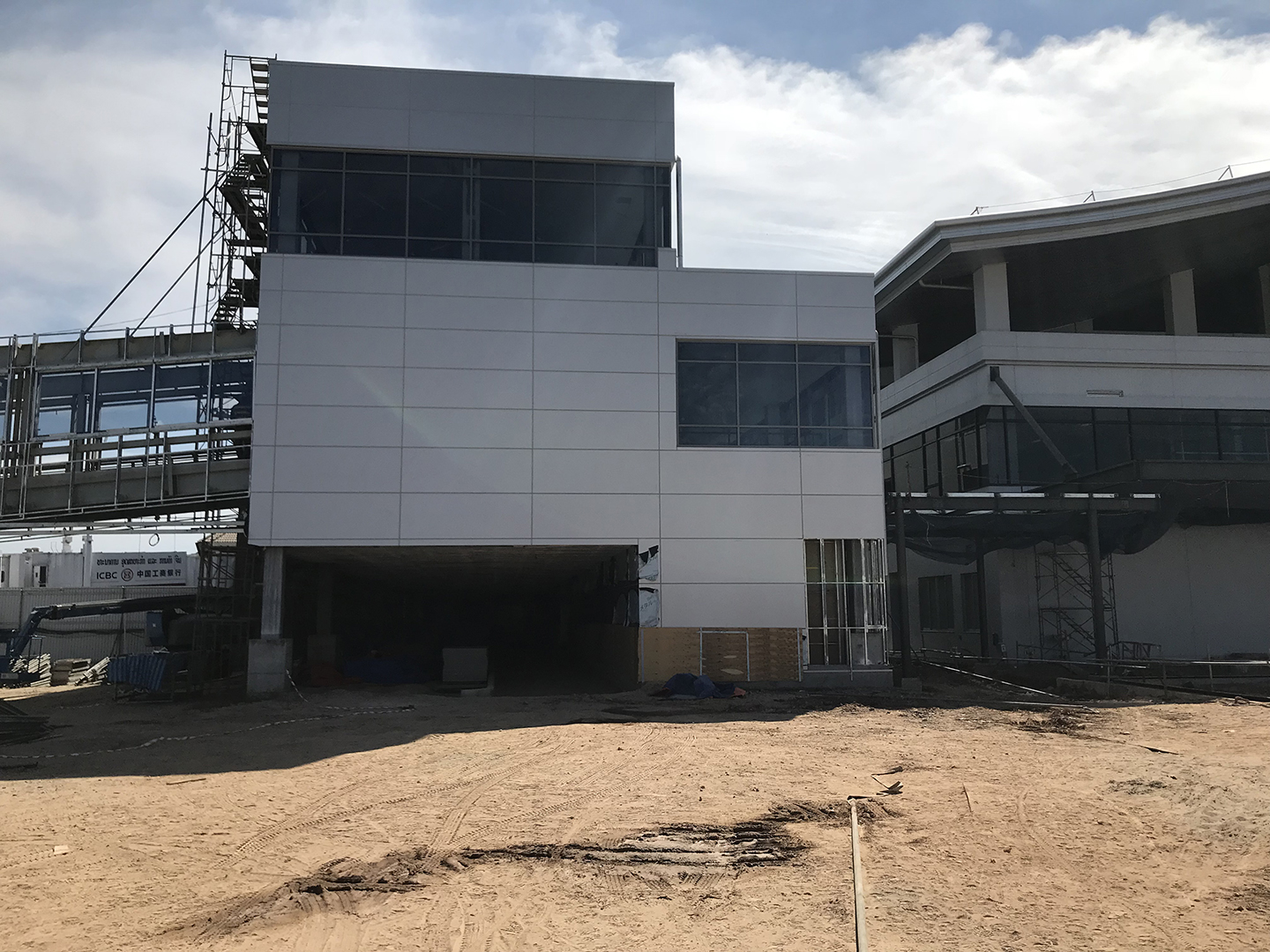

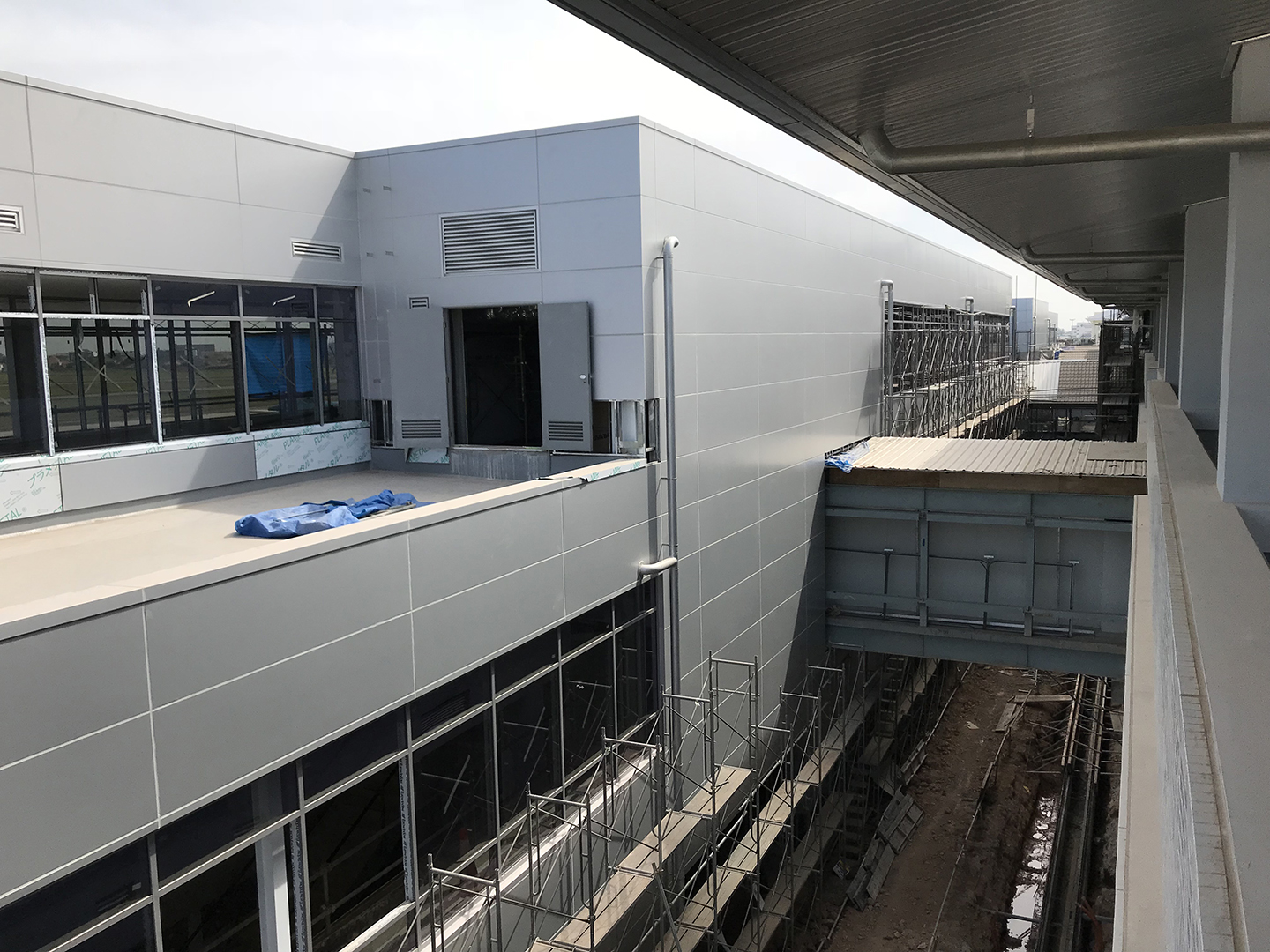

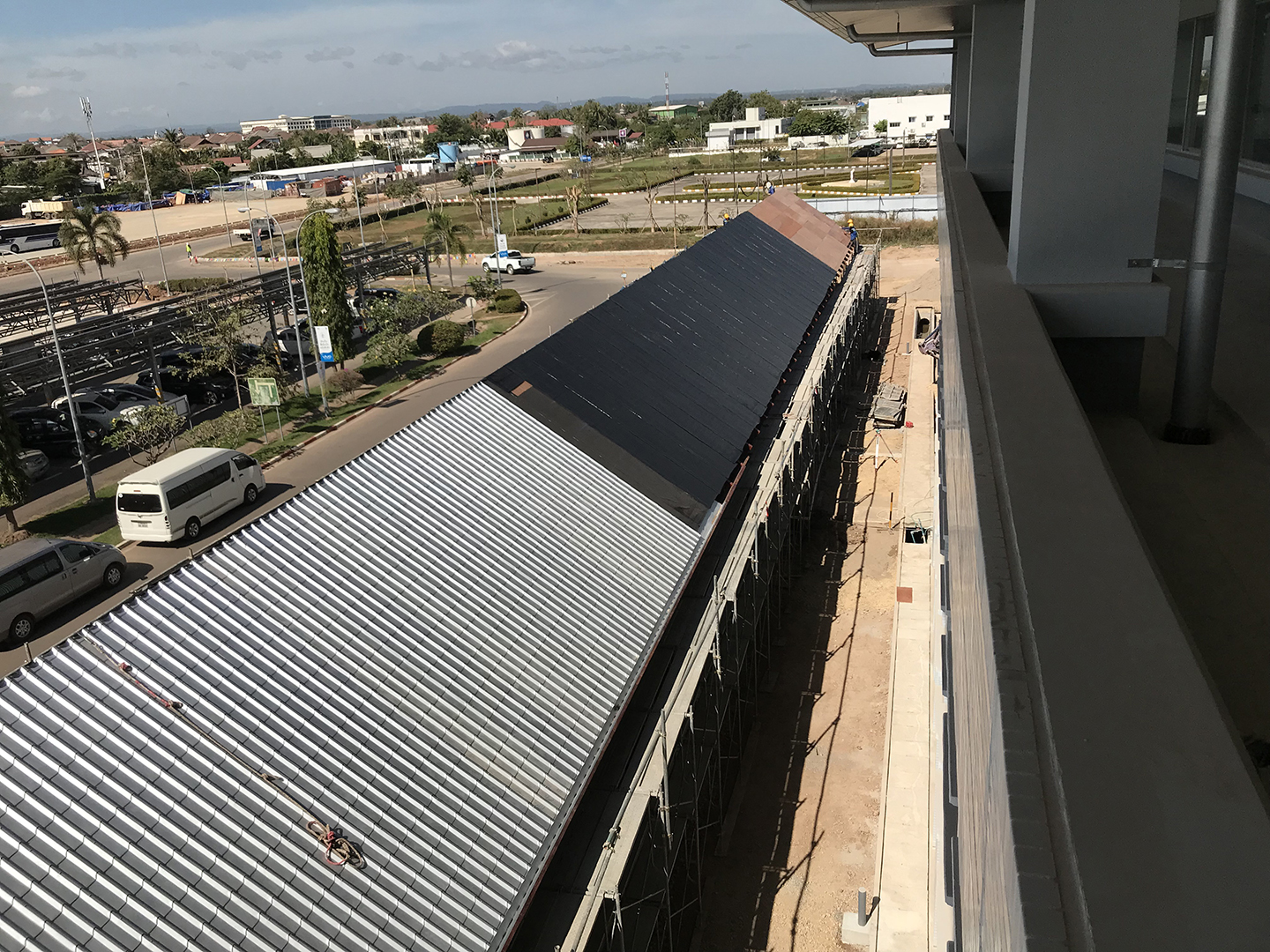

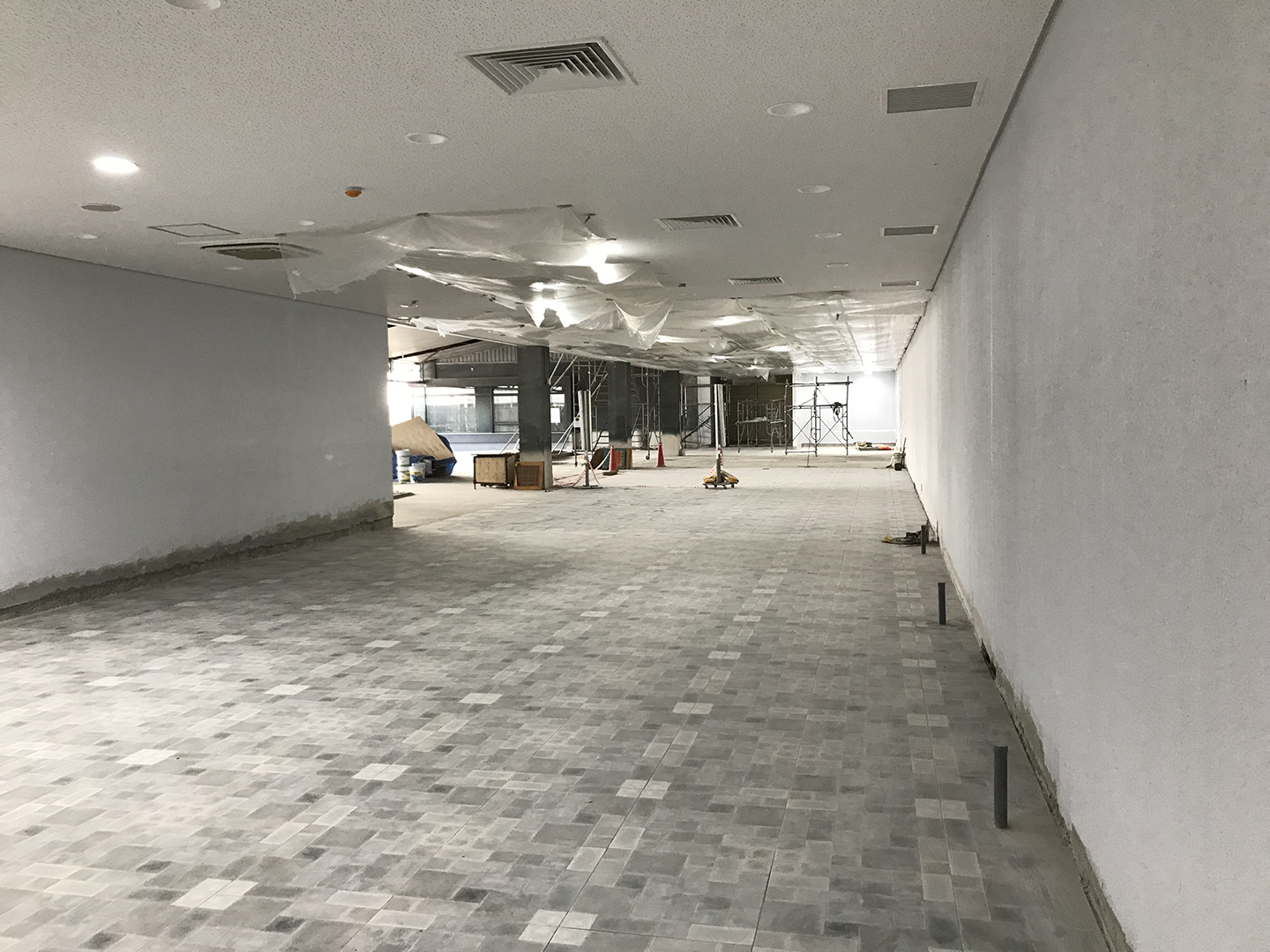

到 2017 年 11 月底,在大楼西面除了室内项目已经交接以外,机场建筑遮阳项目已经完成并已移交给业主。现在承包商继续在室外各项目如:排水沟混凝土、路沿、路面砖、附属室等也进行施工。预计各该项目将于 2017 年 12 月完成并于 2018 年 1 月 15 日递交。

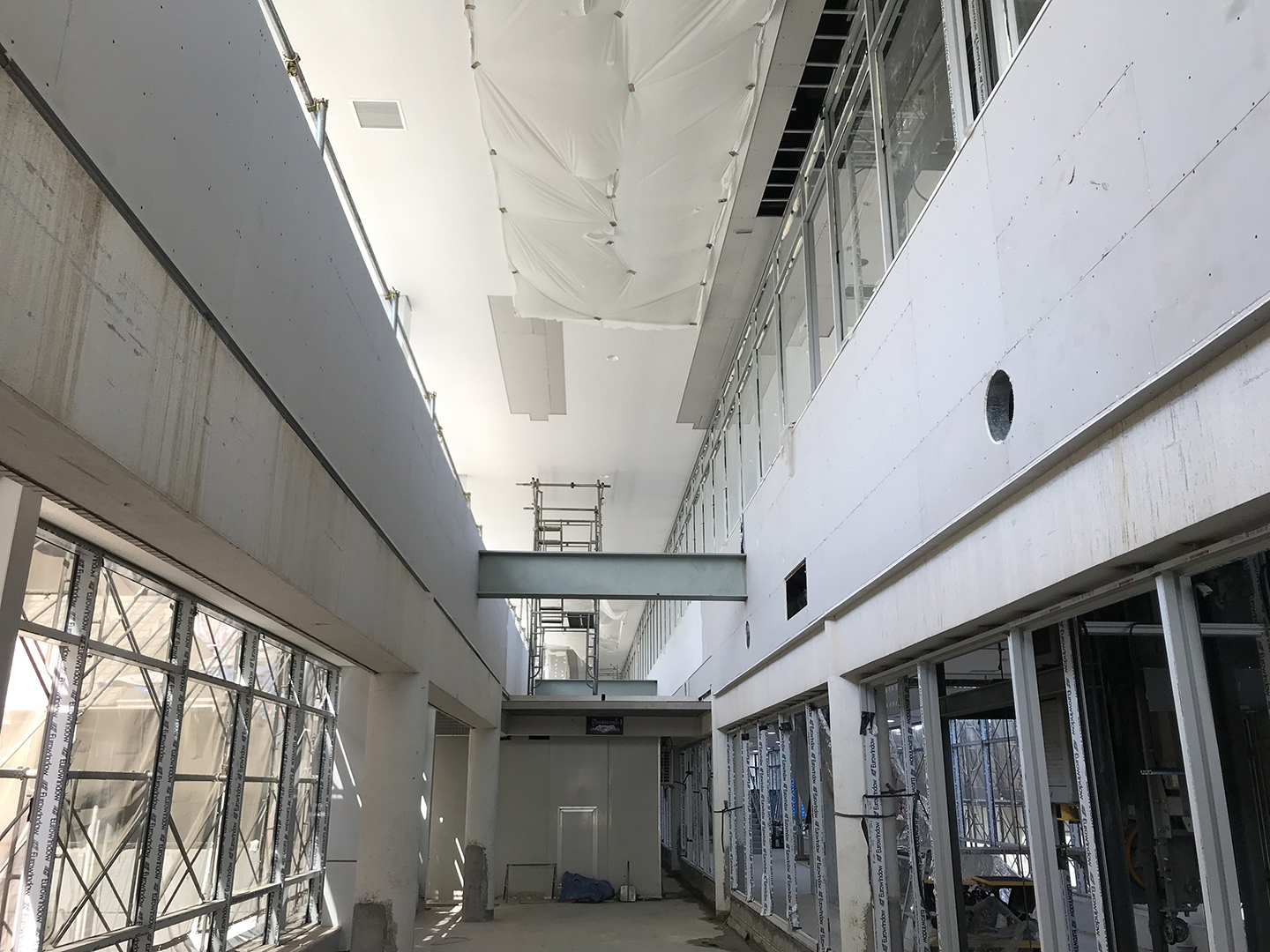

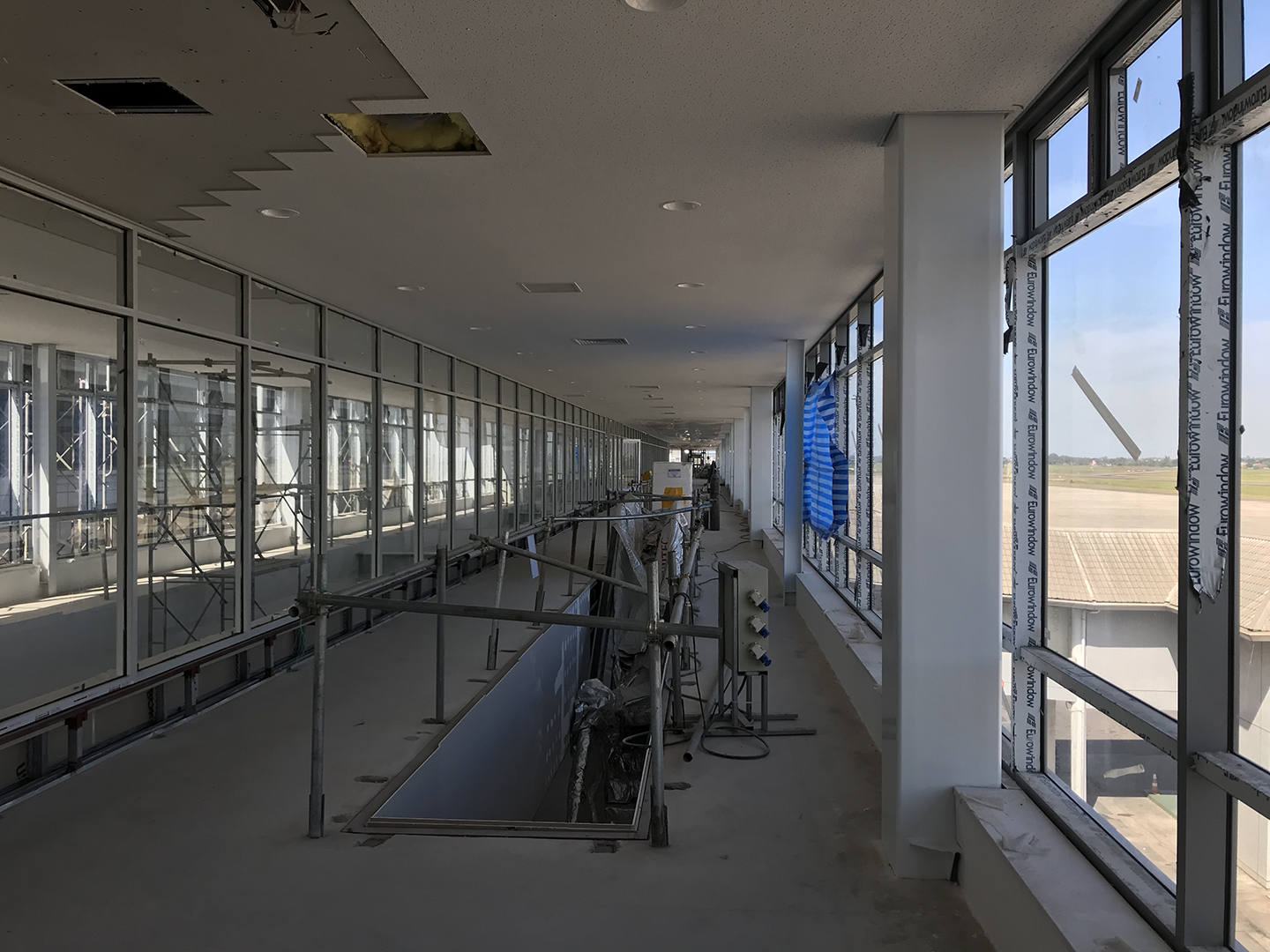

在大楼东面各装修工作如:建、抹灰、铺贴、石膏天花板、涂料等工作正在展开。为了保证于 2018 年 1 月 31 日大楼东面递交,所有项目将完成并于 2017 年 12 月进行验收。

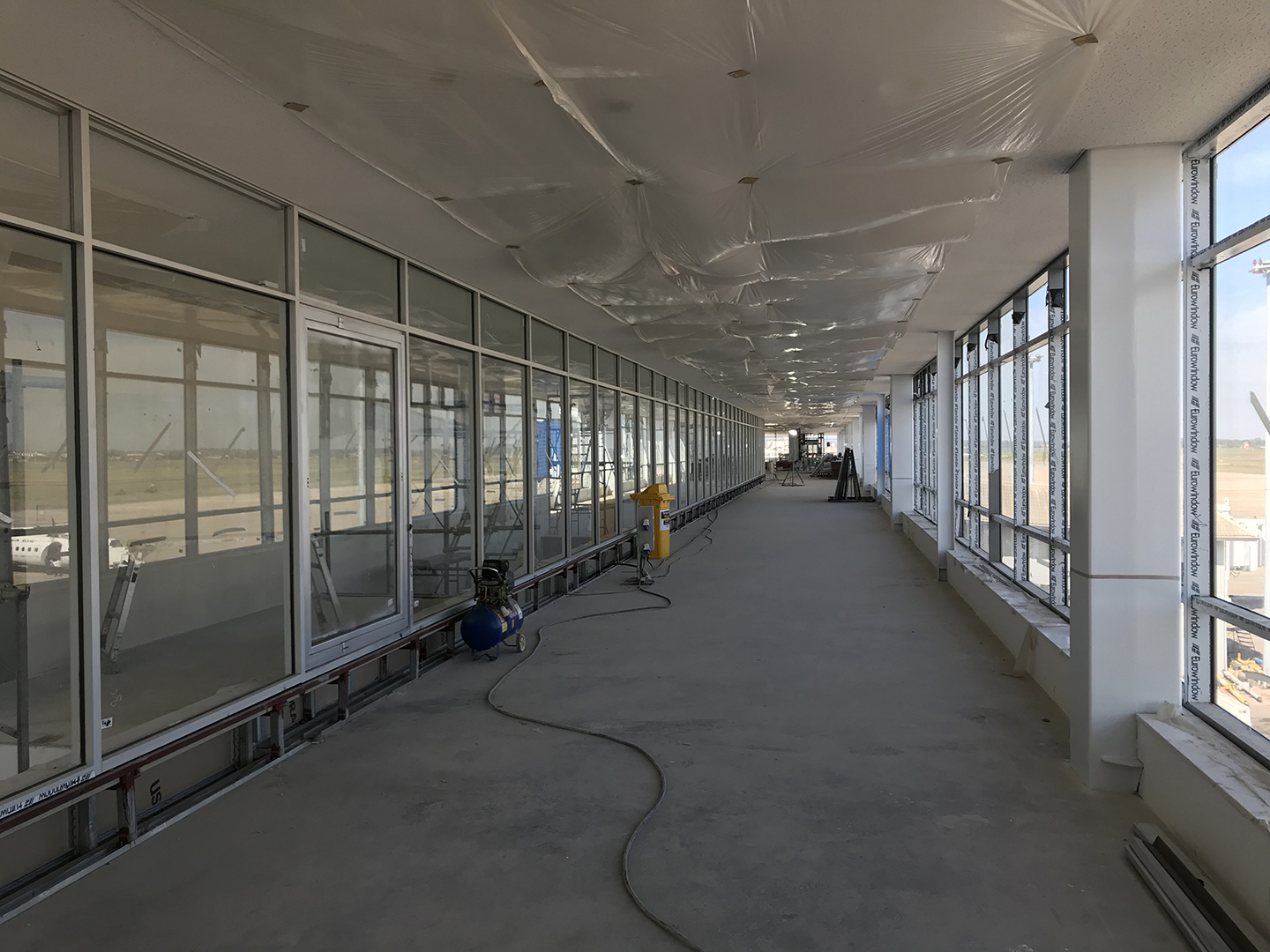

在国际机场等候室,安装石膏天花板、玻璃隔板、玻璃栏杆也尽快施工以便于 2017 年 12 月 31 日递交。
