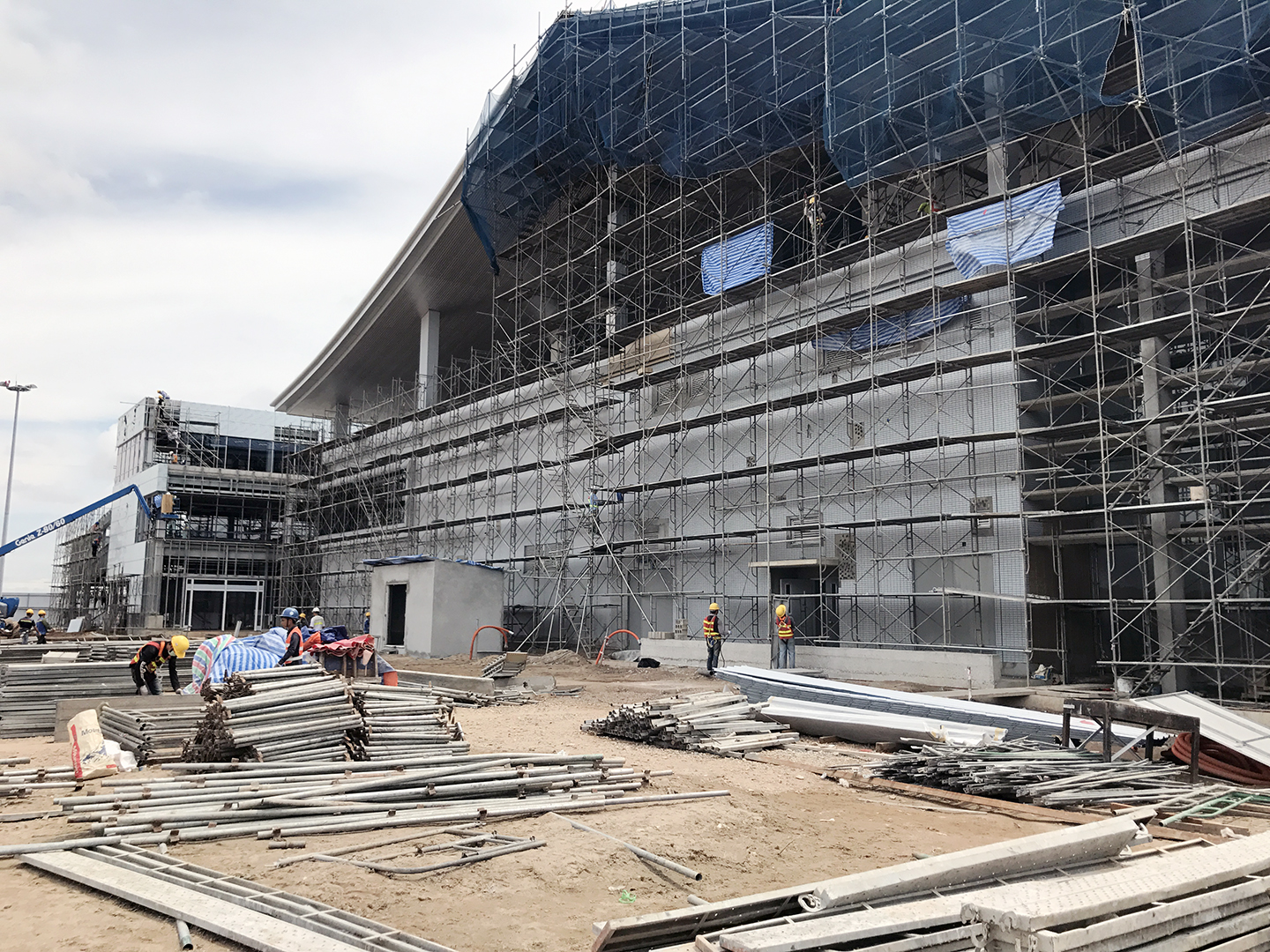

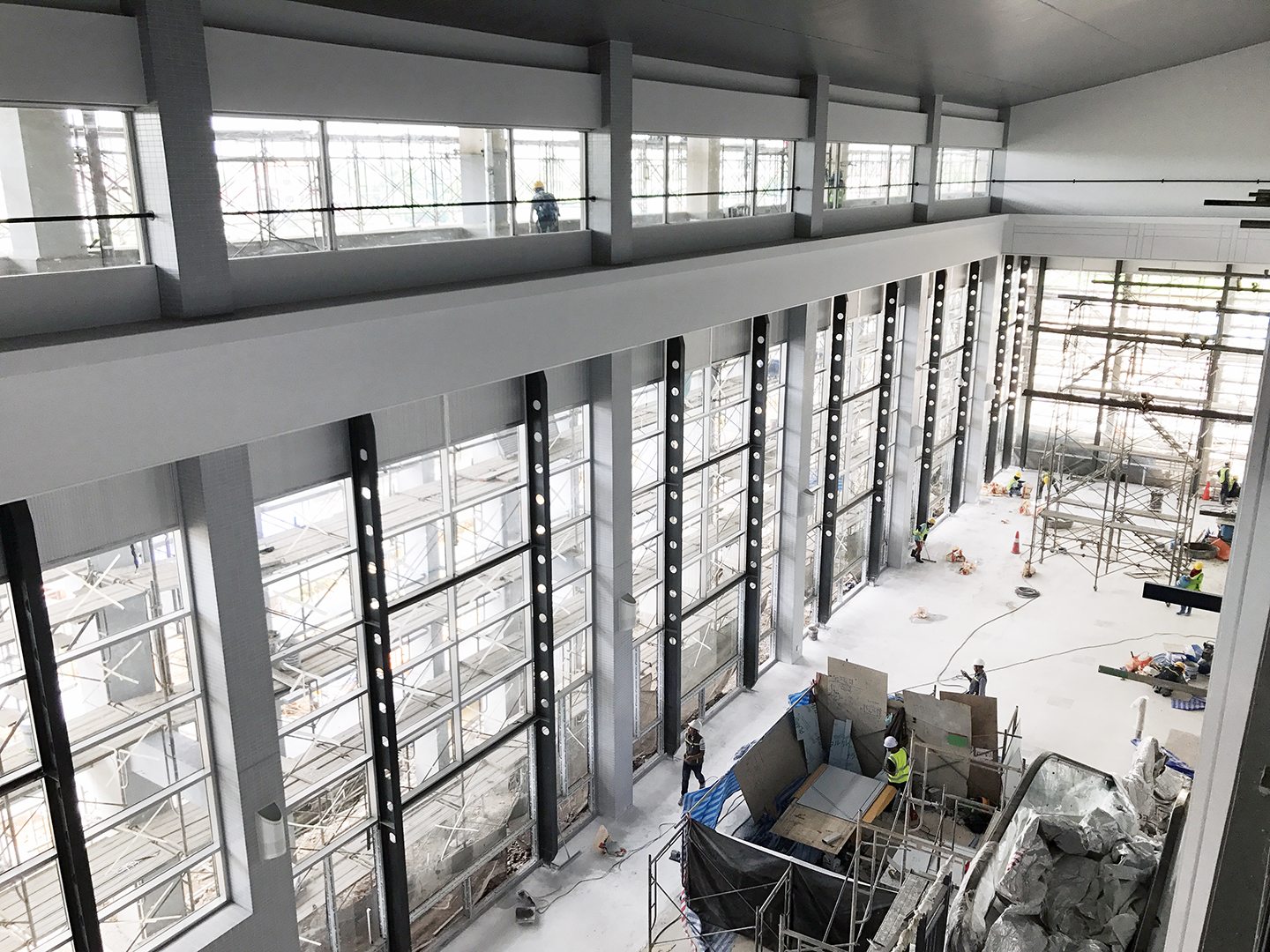

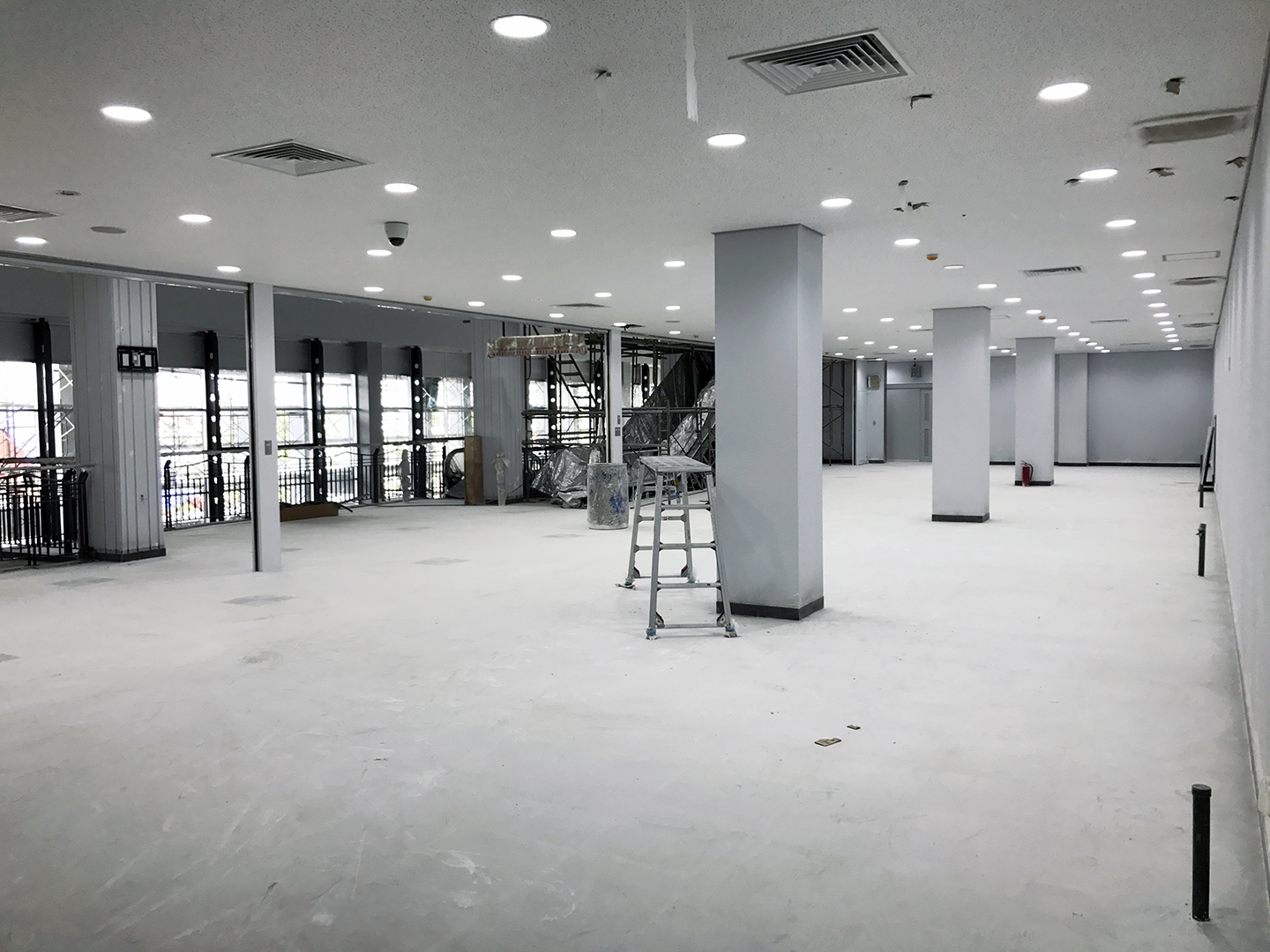

2017 年 9 月份老挝万象国际机场大楼扩大项目的施工情况。

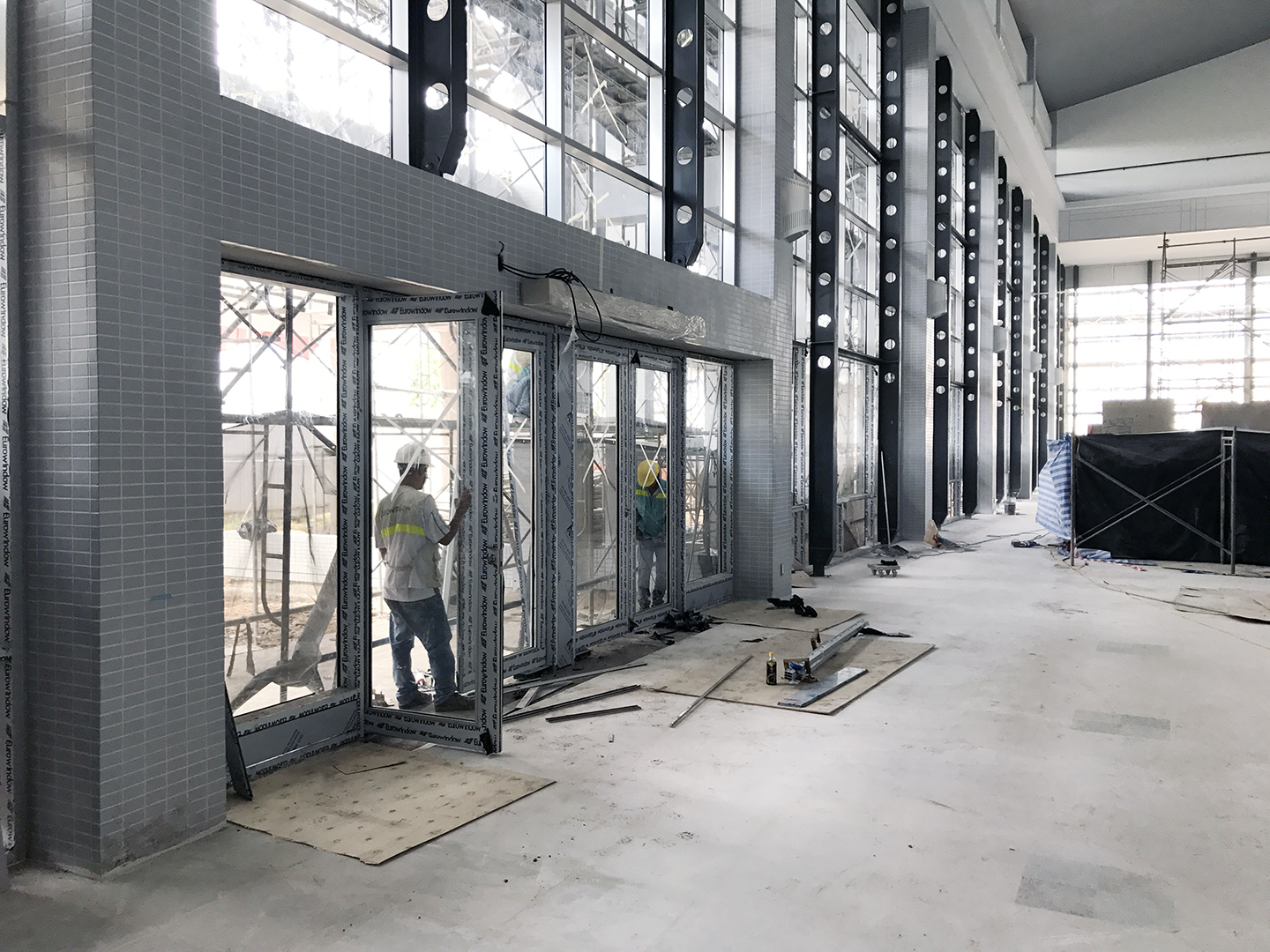

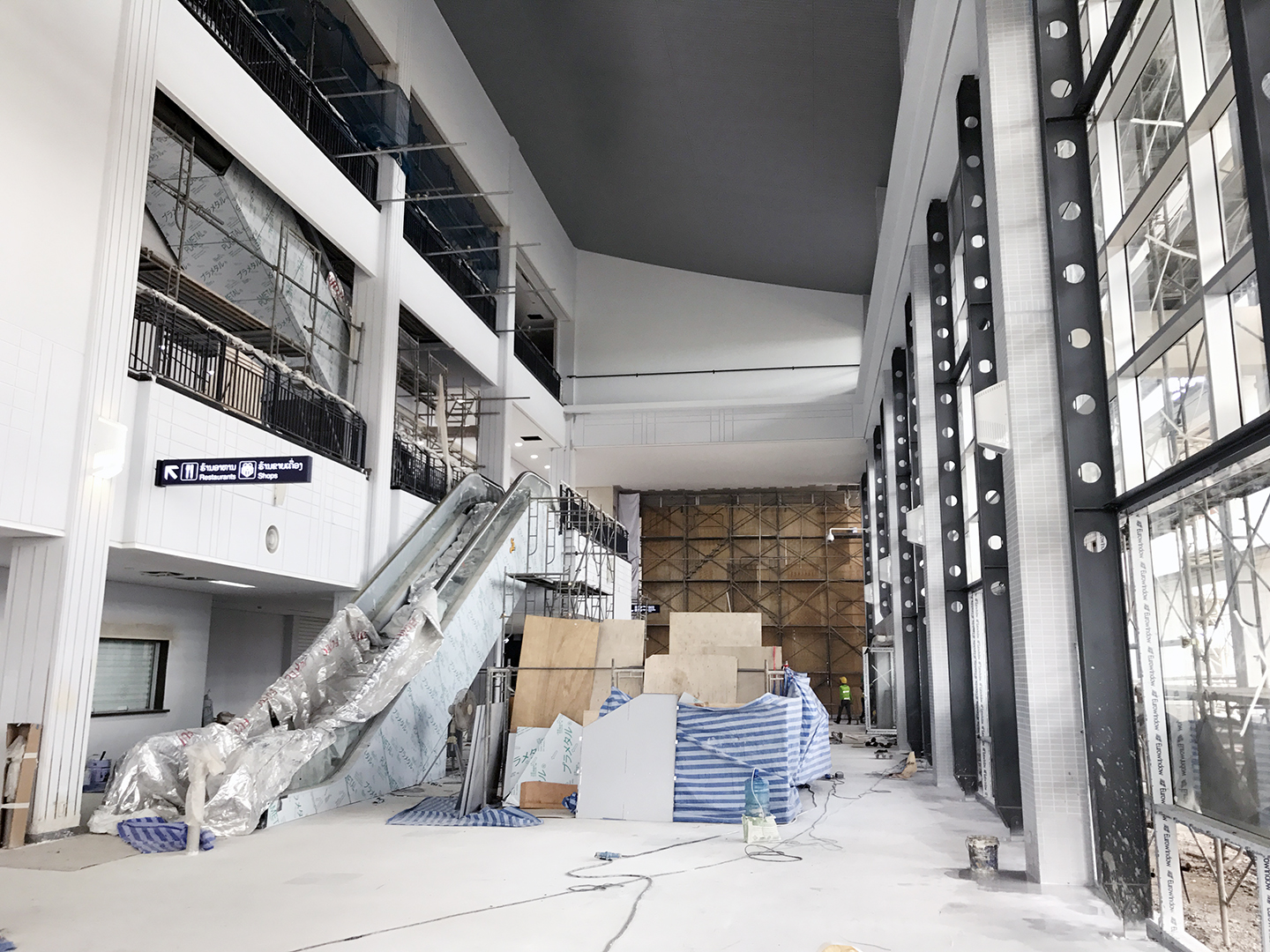

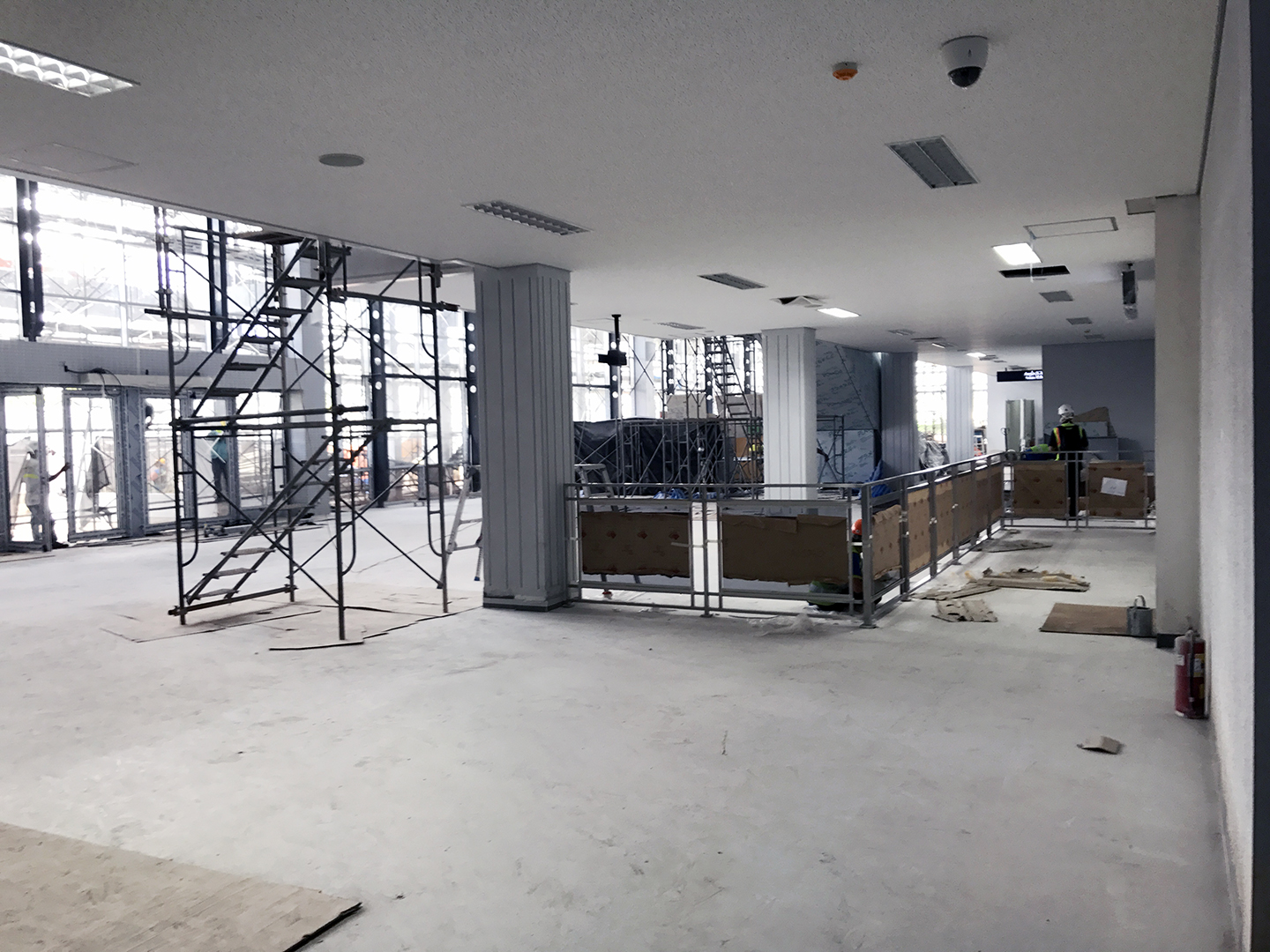

现在,老挝万象国际机场大楼扩大项目准备递交,在机场大楼西边区第一阶段递交之后,所有项目的第二阶段正在展开工作,并预计于 2017 年 11 月份 13 日完成,室外区域也正在继续施工以便于 2017 年 11 月 30 号递交。

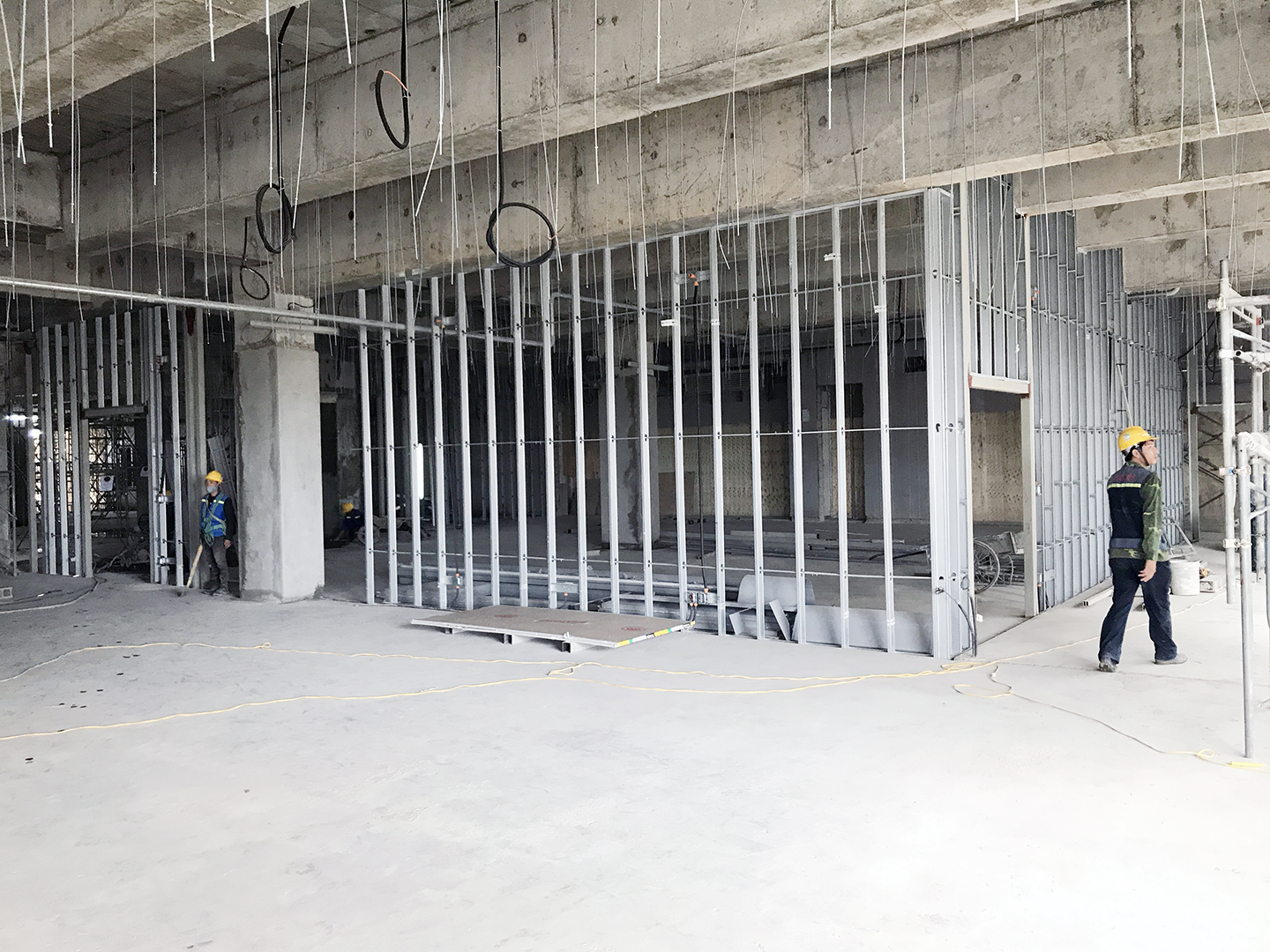

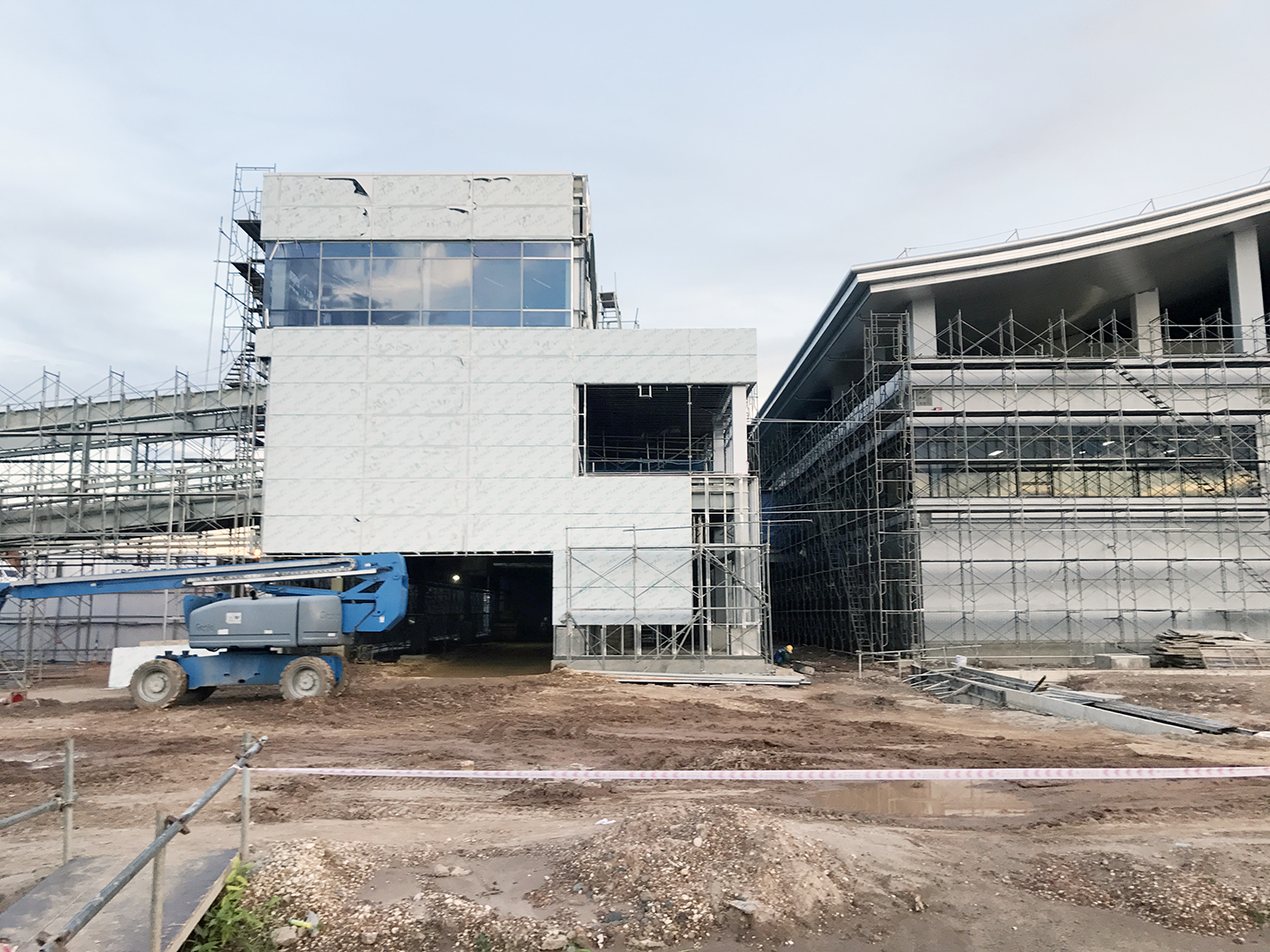

在国际机场大楼东边,各完善项目如石膏板的建、抹、铺贴和涂料等工作也正在尽快展开施工以便验收并进行维修如有。按照计划在机场大楼东边的全部区域将于 2018 年 1 月 31 日工程移交。

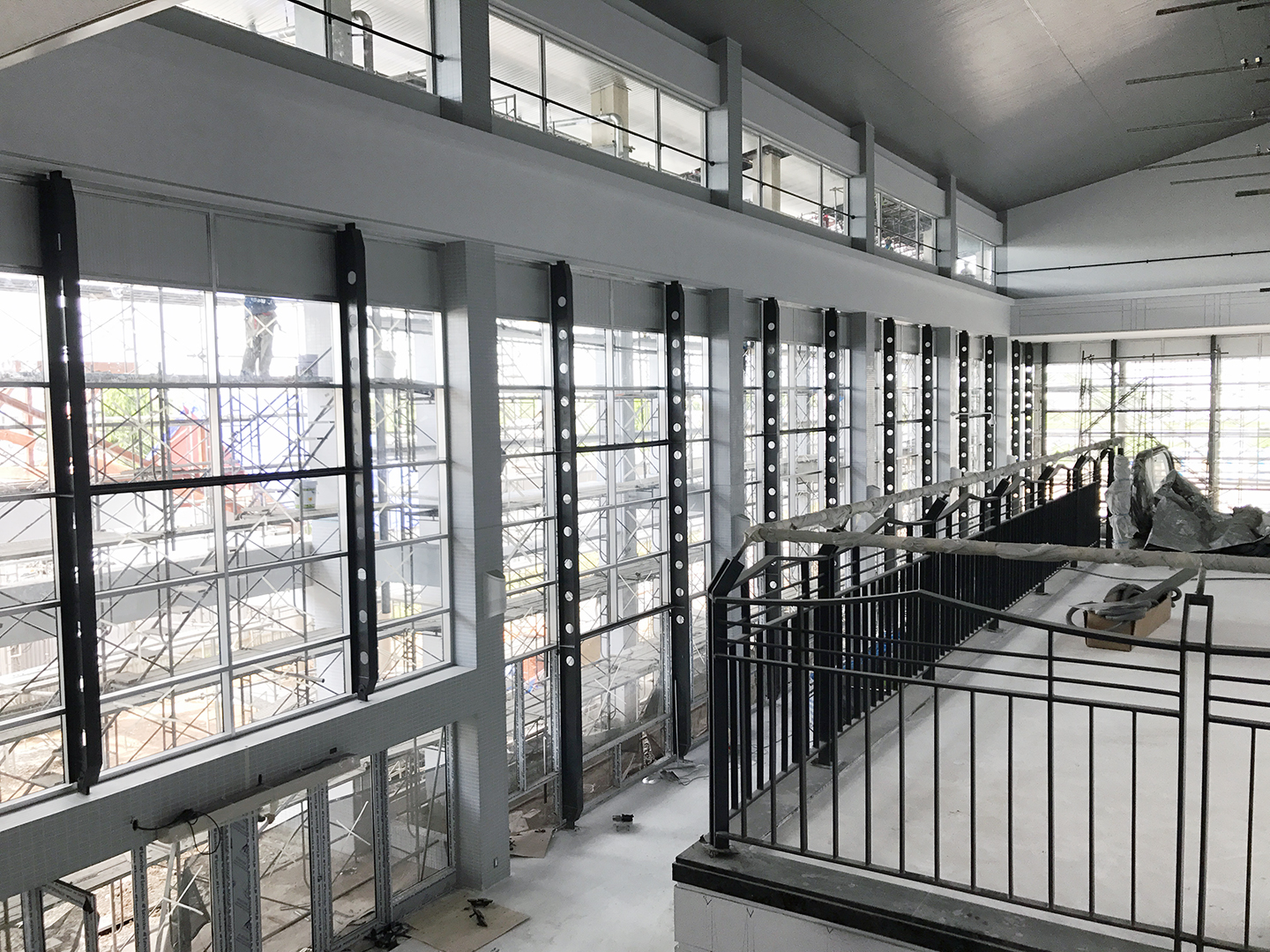

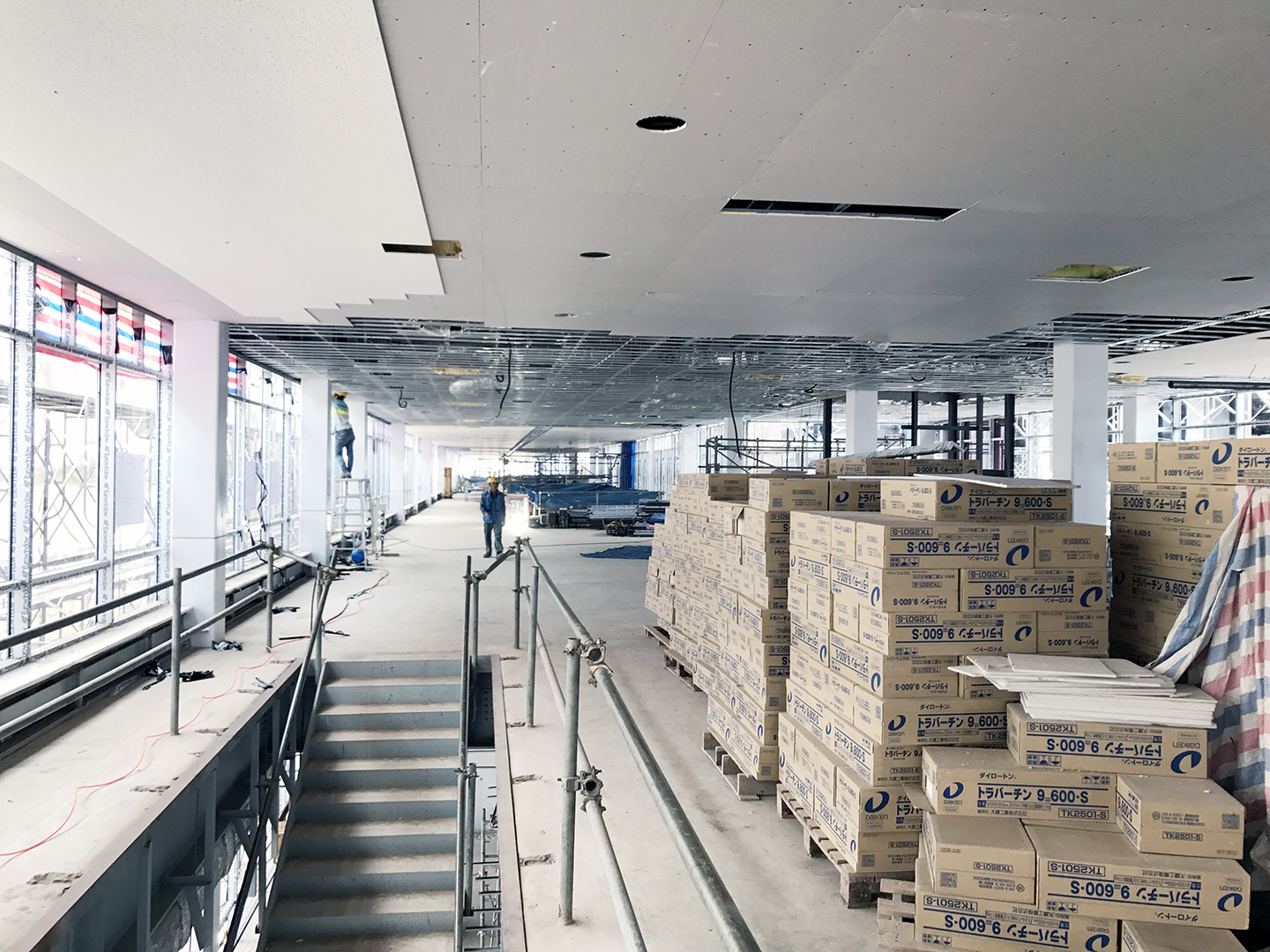

在国际等候室 2 和 3 楼继续安装吊顶、石膏板、玻璃铝隔墙,并预计于 2017 年 10 月 31 日移交。
