2022 年 04 月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

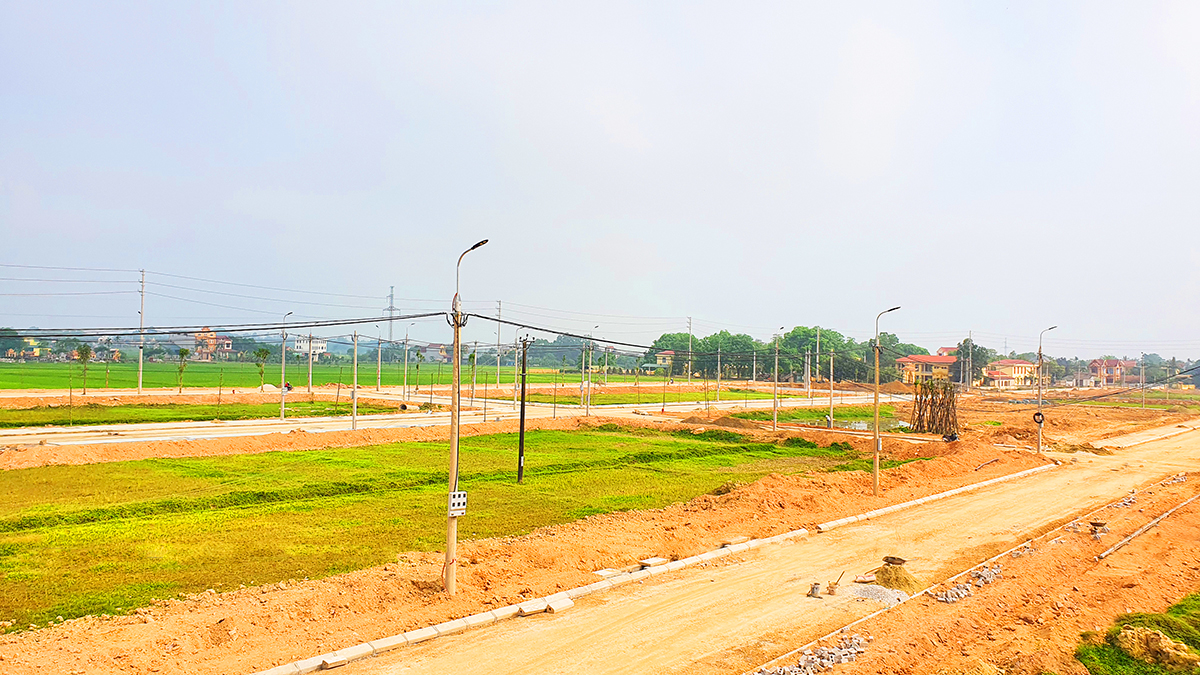

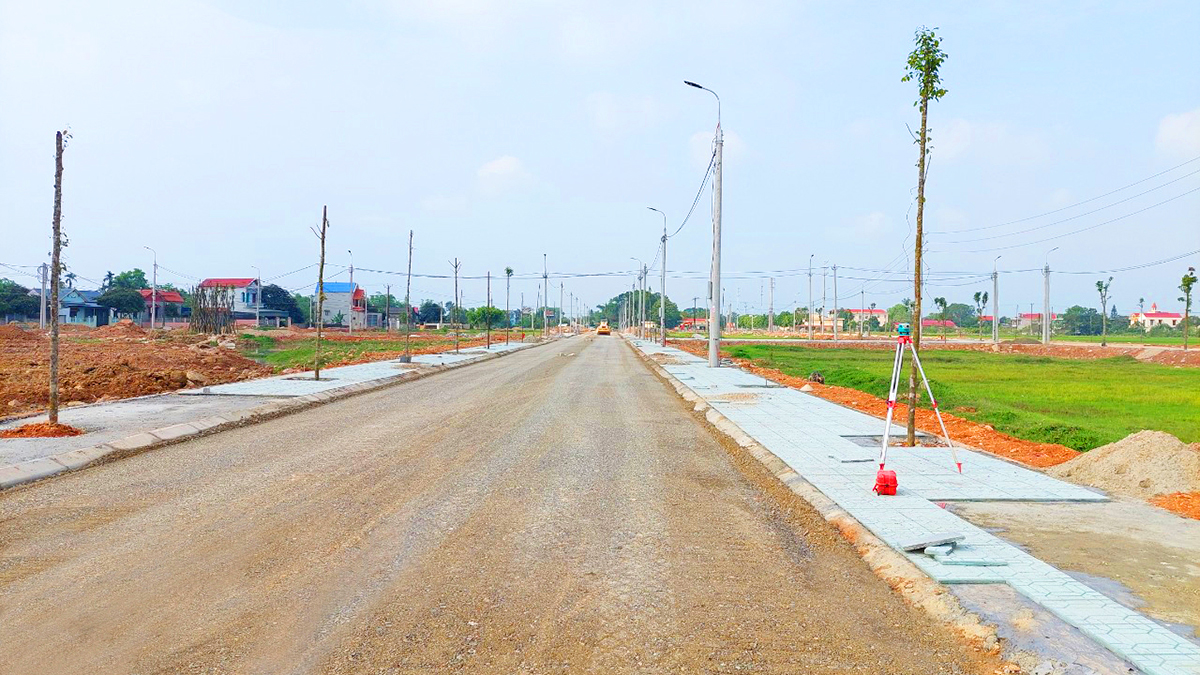

2022 年 4 月,清化 INVESTCORP Land 一成员有限公司完成了集水孔、沙井、污水沟混凝土盖板、路沿等全部构件浇筑。当月完成的其他工作量包括:基层二级碎石施工达到 70%,上层一级达到 30%;路缘石的安装达到 55%;人行道路砖工作达到 25%;废水排放系统达到 97%;供水系统安装达到 70%。

此外,清化 INVESTCORP Land 通过积极协调人机,积极与当地合作已进行搬迁中低压电线,确保场地清理工作。此后,碎石层的施工将按照合同进度进行。

计划于 2022 年 5 月,清化 INVESTCORP Land 将加强建设并完成地表排水系统、路缘石安装、铺路砖等建设工程。
