2022年07月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

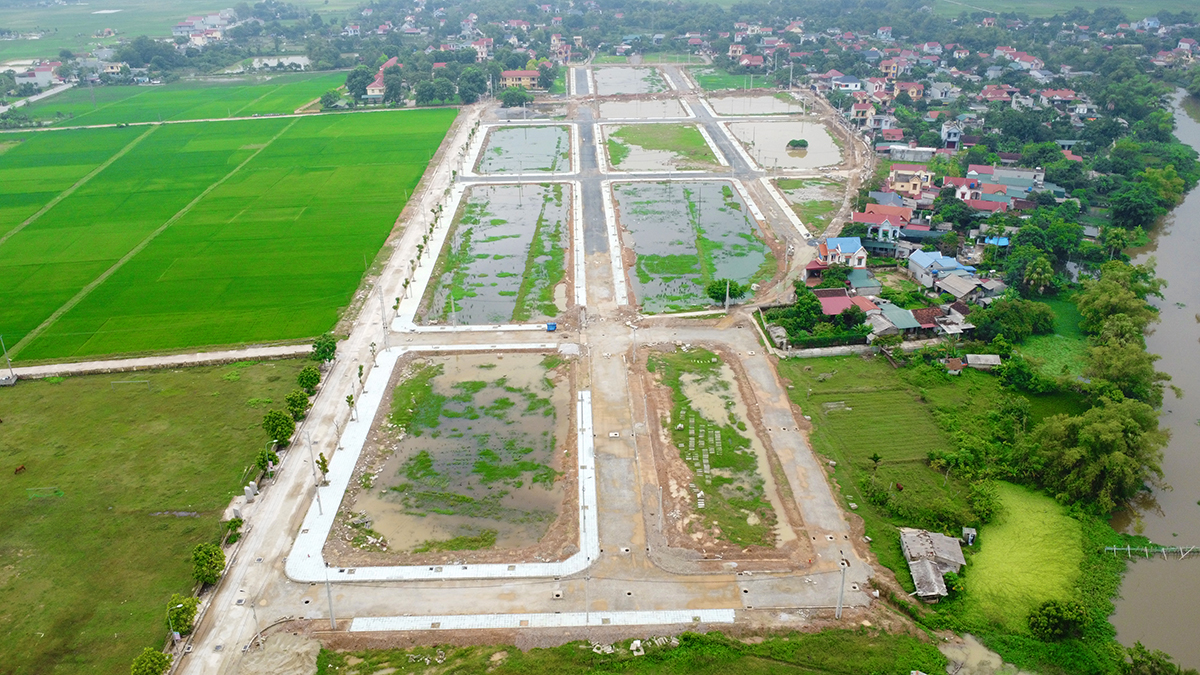

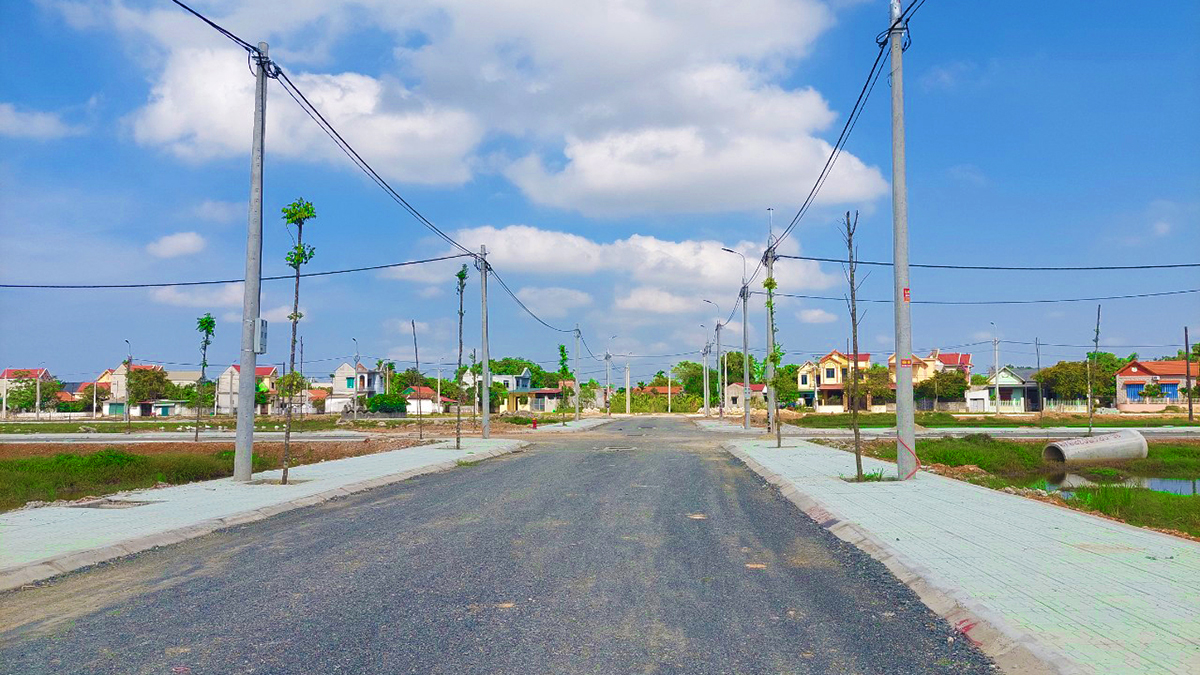

2022年7月底,清化INVESTCORP Land一成员有限公司专注于建设并基本完成了90%的排水系统工程量。本月进行的工作包括:3A号路的生活混凝土排水沟安装达到60%,混凝土基础浇筑和铺人行道路砖达到70%,3、4、7号路碎石基础层。此外,清化INVESTCORP Land实施了供水管道系统并完成了 98% 的工作量,道路工程实施施工Ⅰ级以上碎石级配基础层达到75%。
2022年8月,清化INVESTCORP Land继续完成排水系统、内部道路的基础和混凝土层。与此同时,清化INVESTCORP Land将根据业主的要求安装路缘、人行道铺砖、植树和其他产生的工作。
