2022 年 06 月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

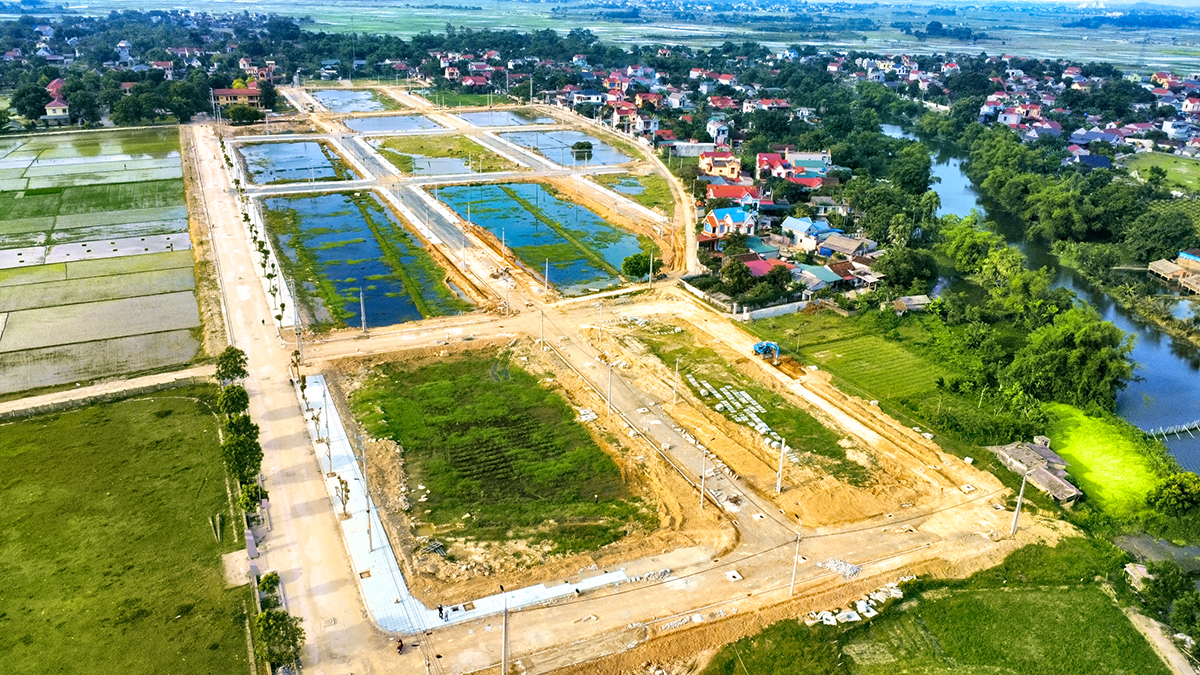

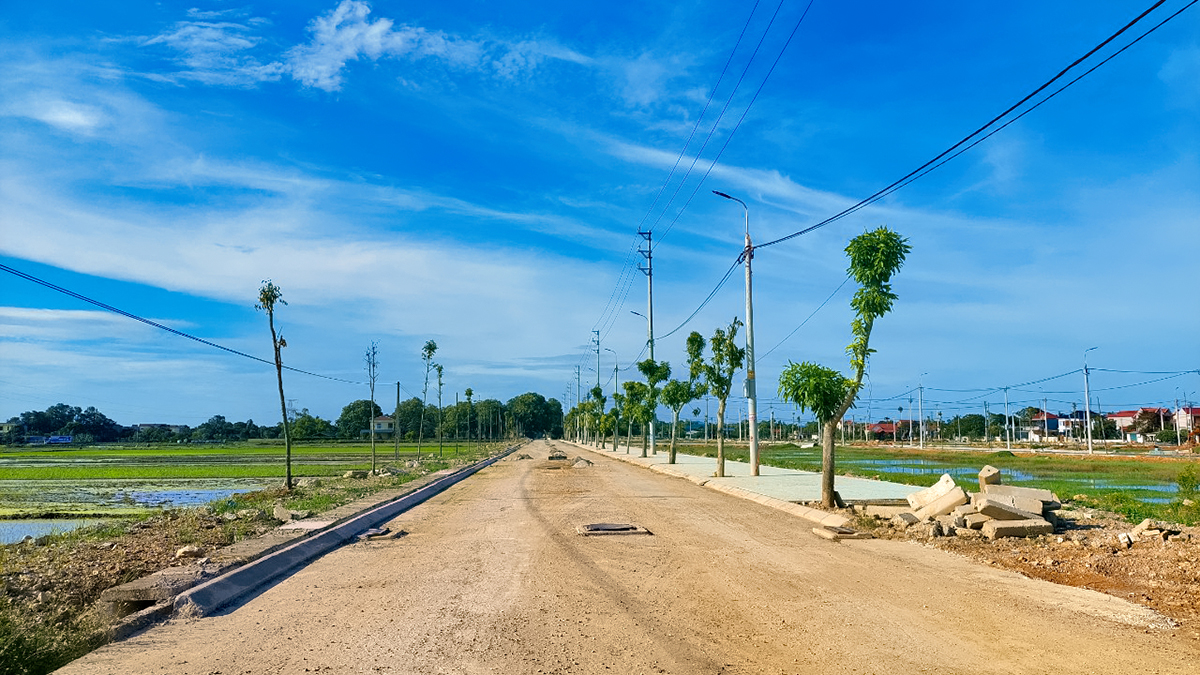

2022 年 6 月底,清化 INVESTCORP Land一成员有限公司承建并完成了 80% 的合同工作量。当月完成的工作量包括:下层二级碎石级配基础建设 90%,一级上层 70%;安装路缘石达到 95%;人行道铺砖达到 75%;植树达到 40%;供水系统达到 90%。
2022 年 7 月,清化 INVESTCORP Land 继续在项目的一些主要道路上安装给排水系统、施工碎石级配路基并铺设沥青。
