2022年08月份更新的施工进度-清化省清化市广东社居民区基础设施项目

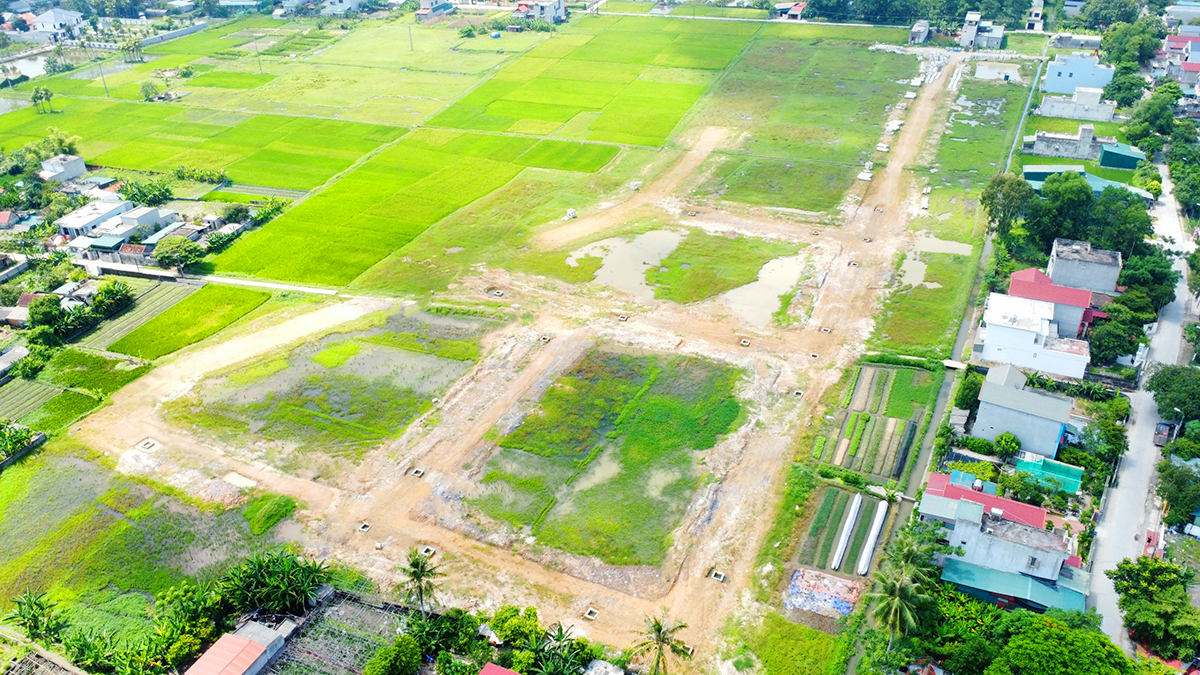

2022年08月,清化INVESTCORP Land一人有限公司专注于施工合同项下的项目。月内的施工工作包括:路面平整施工、压实施工、K98土路回程;雨水排水系统、混凝土构件加工和浇注工作达到96%。总施工量估计达合同工程量的26%。

2022年09月的实施计划中,清化INVESTCORP Land将重点完成已交接场地的K95、K98道路的建设和路基;施工其余道路人行道填土和雨水排水系统。
