2022年12月份更新的施工进度-自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目

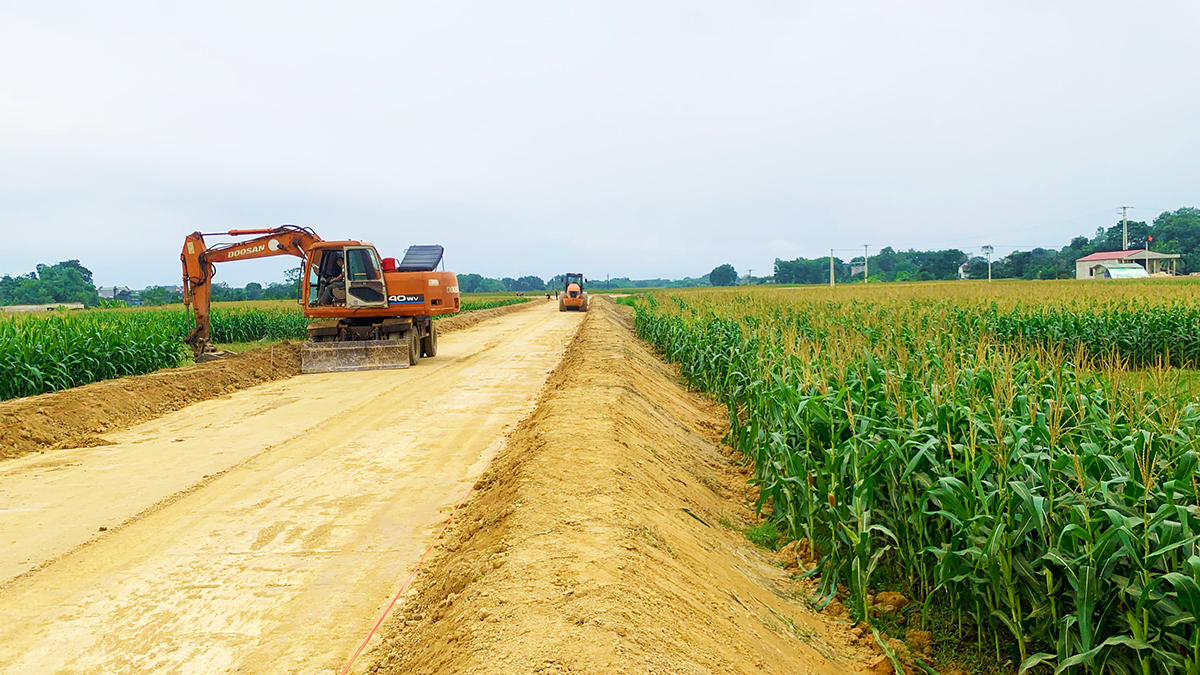

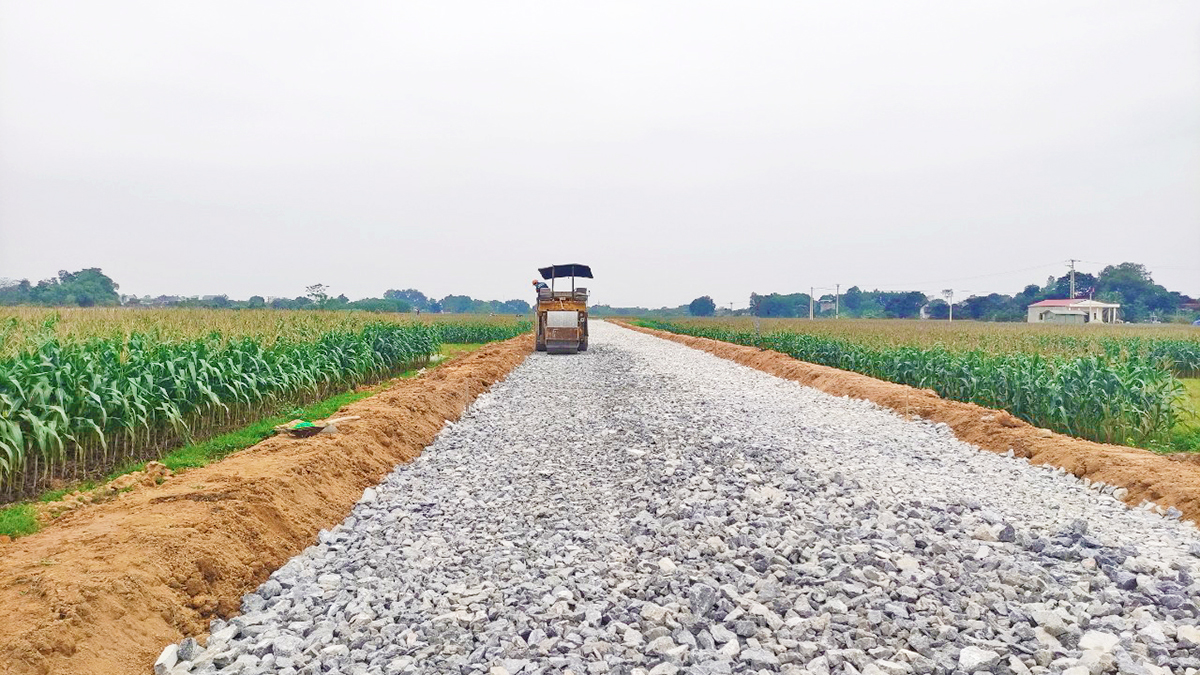

2022 年 12 月,清化INVESTCORP Land一人有限公司完成了 K98 土方工程、托盘基脚的施工、岩石路堤、将风化土运至处置场;同时,交通杆施工达到100%,路面碎石施工达到45%,沥青路面施工达到32%。清化INVESTCORP Land建造的总工作量估计达合同量的 54%。
计划于2023年1月,清化INVESTCORP Land将重点实施与路基相关的工作项,完成碎石施工,铺设路面沥青并准备沥青混凝土路面工程,完成排水系统安装。
