缅甸 Taiyo Nippon Sanso Myanmar 煤气工厂项目 2017 年 7 月施工情况

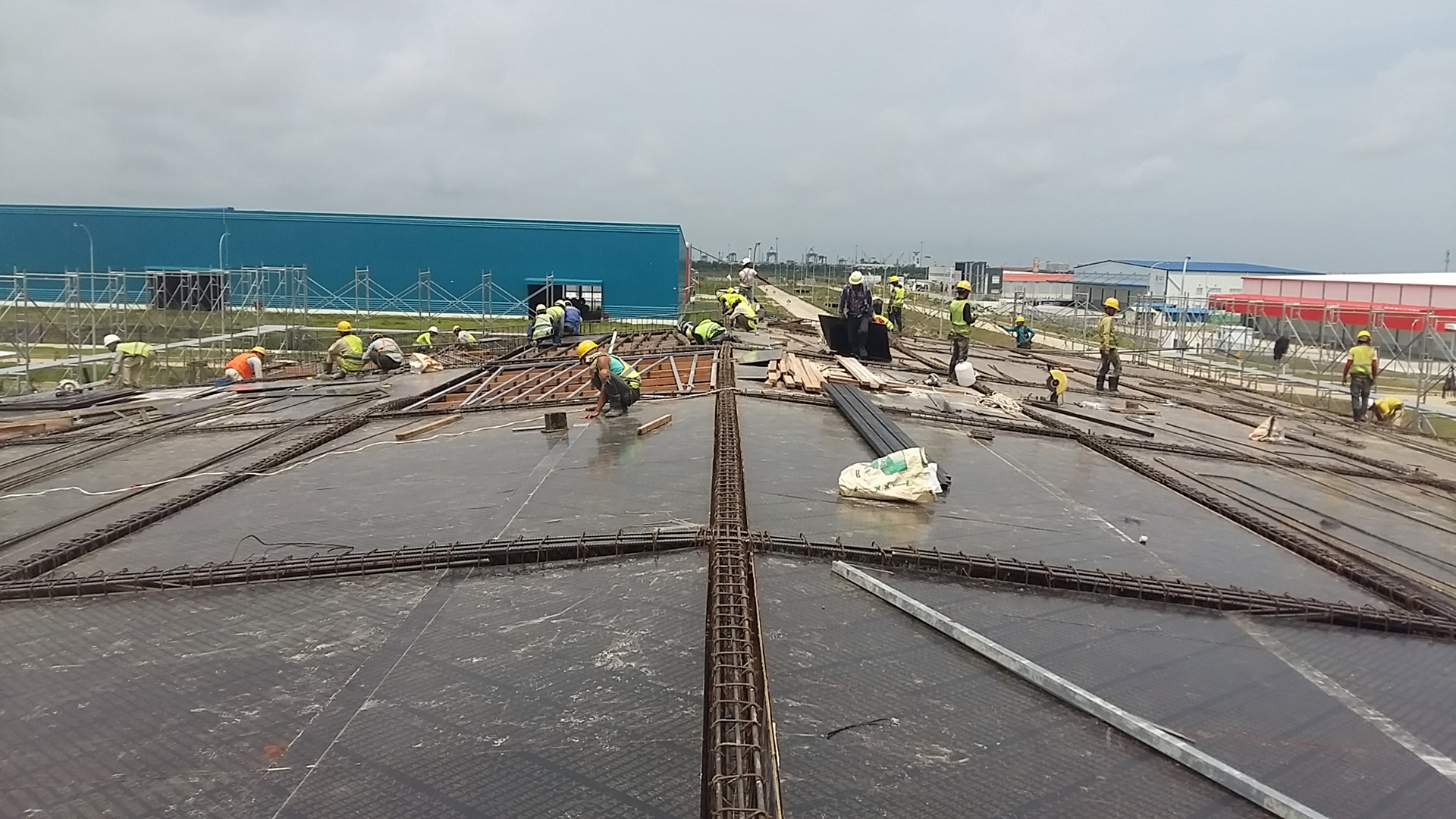

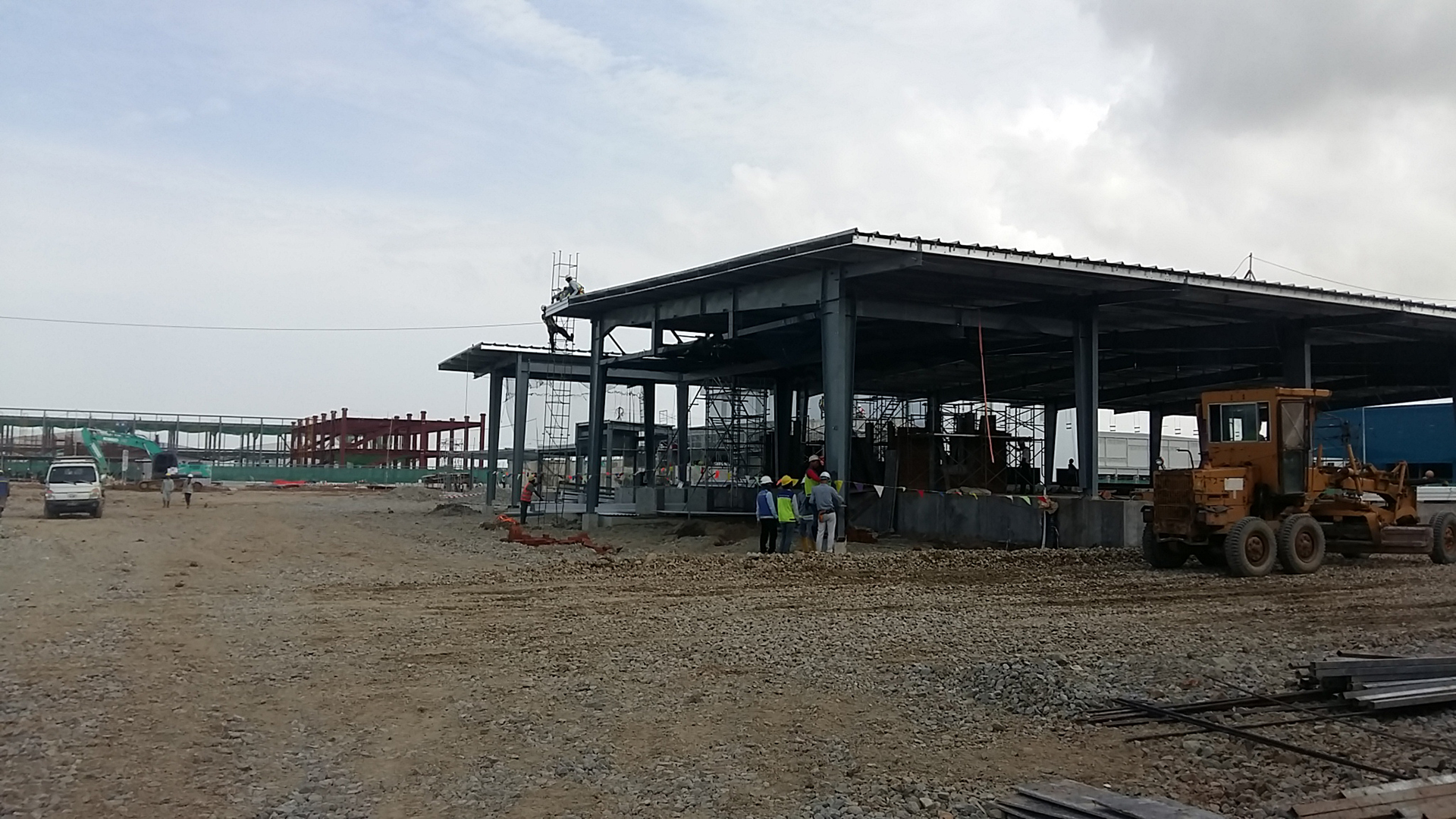

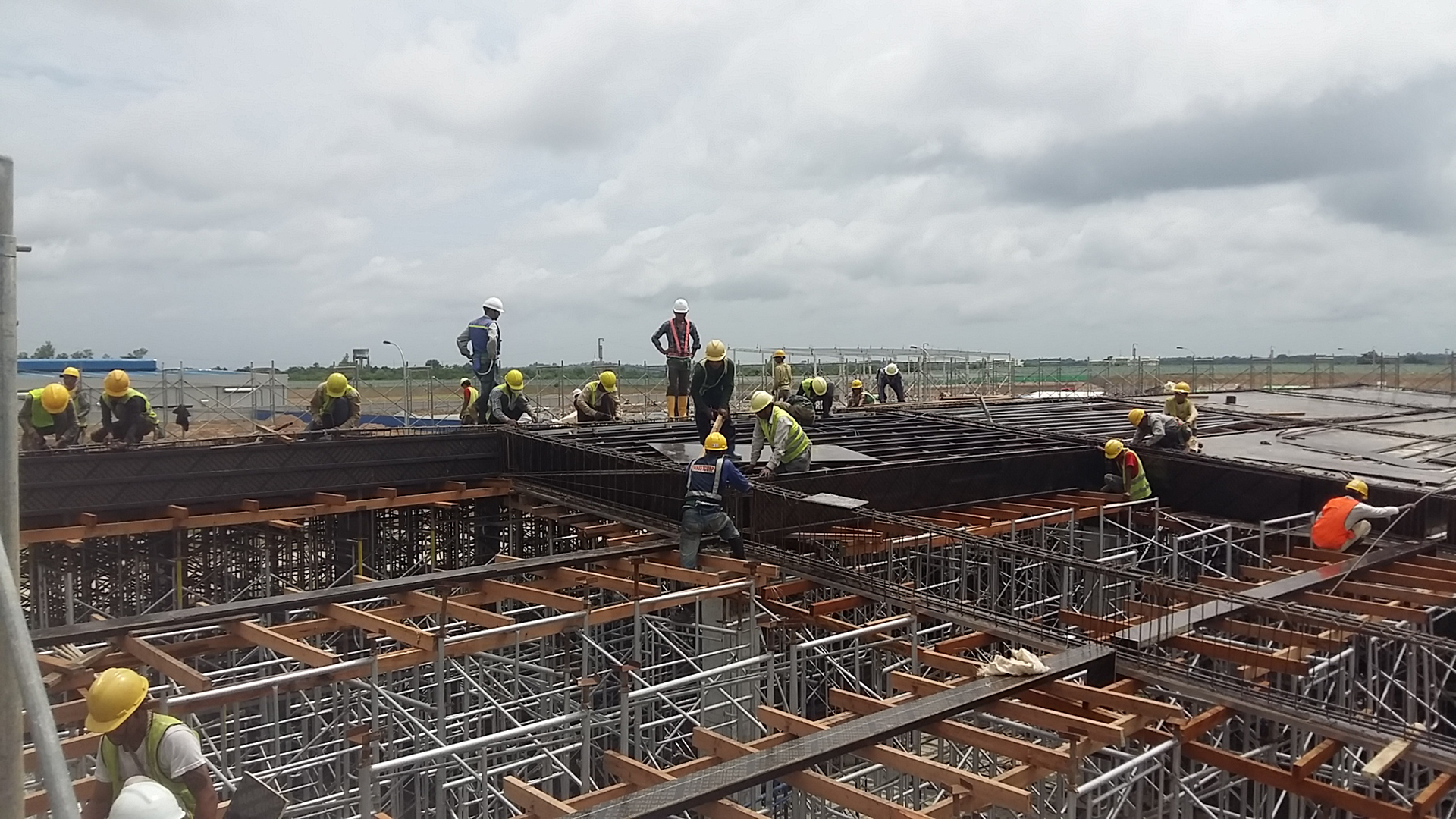

在2017年7月底算,INVESTCORP 经过快 5 个月努力展开施工之后,为了项目严格保证进度一些项目已经完成,目前在1层楼所有地梁模板和办公室屋顶地板已经拆掉,在1层抹灰工作正在展开,并预计 8 月份完成同时继续石膏板隔墙吊顶施工。
在煤气泵室和 ASP 室,各主要项目也完成并在一些区域维修和涂漆展开工作。剩下工作为了提出进度要求 8 月份完成。

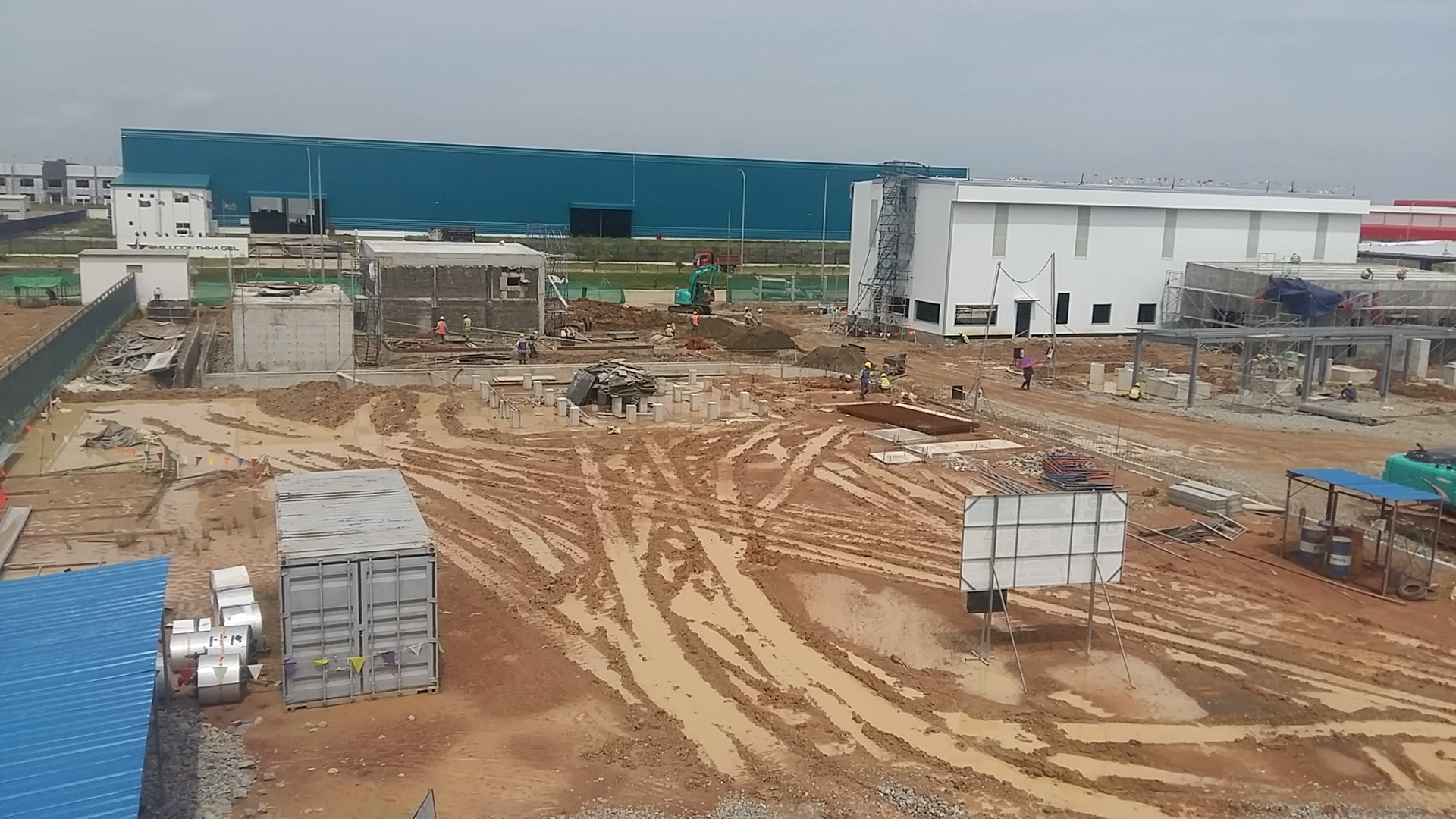

在附属区如电气室、化粪池、仓库等,剩下小工作也正在尽快展开完成如涂漆、维修和钢筋网。

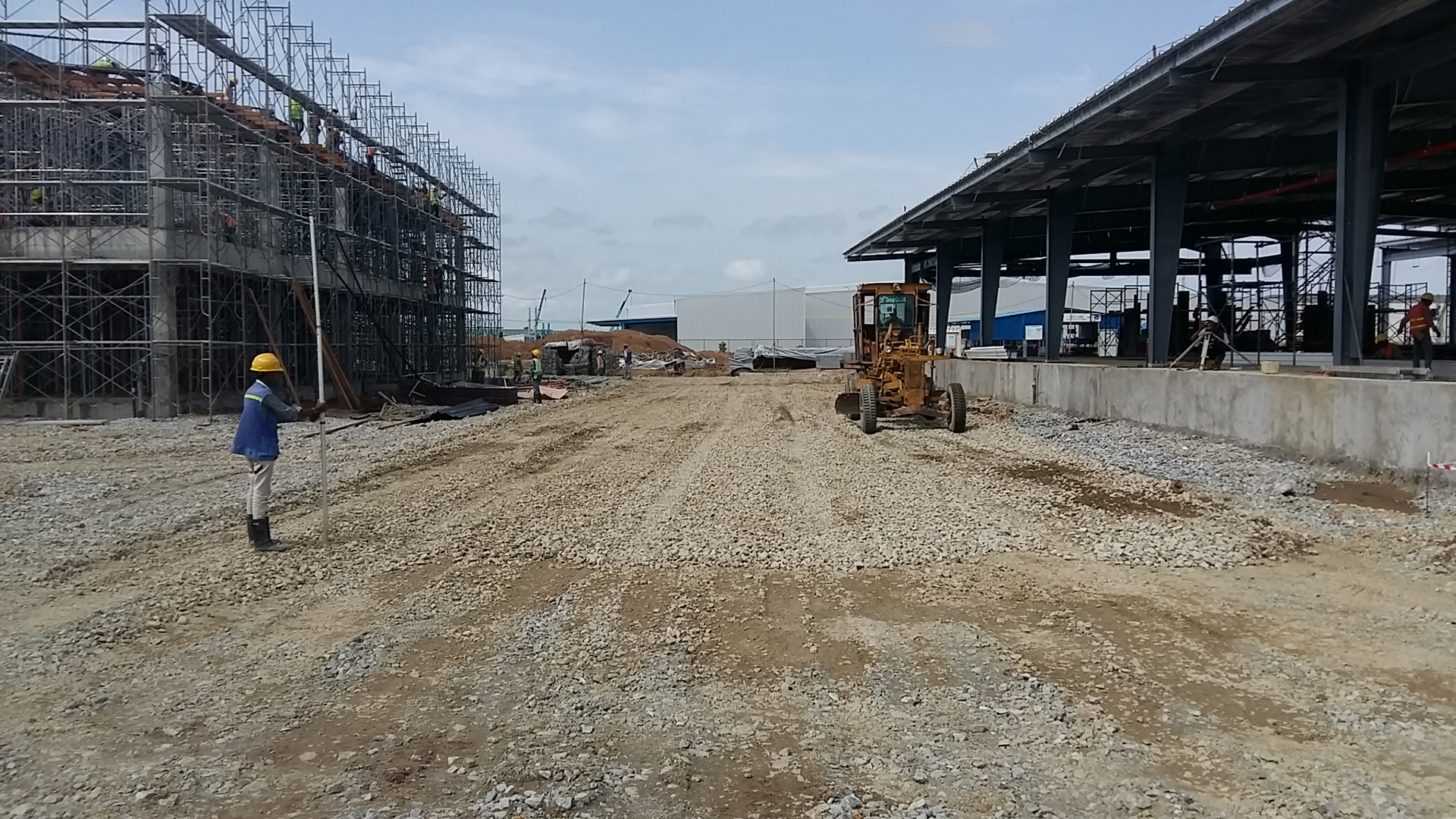

内部路系统路面混泥土工作正在继续施工,关于室外排雨系统总工作量完成了 90% 并 8 月份所有工作完成。
