2022 年 03 月份更新的施工进度 - 清化省清化市广东社居民区基础设施项目

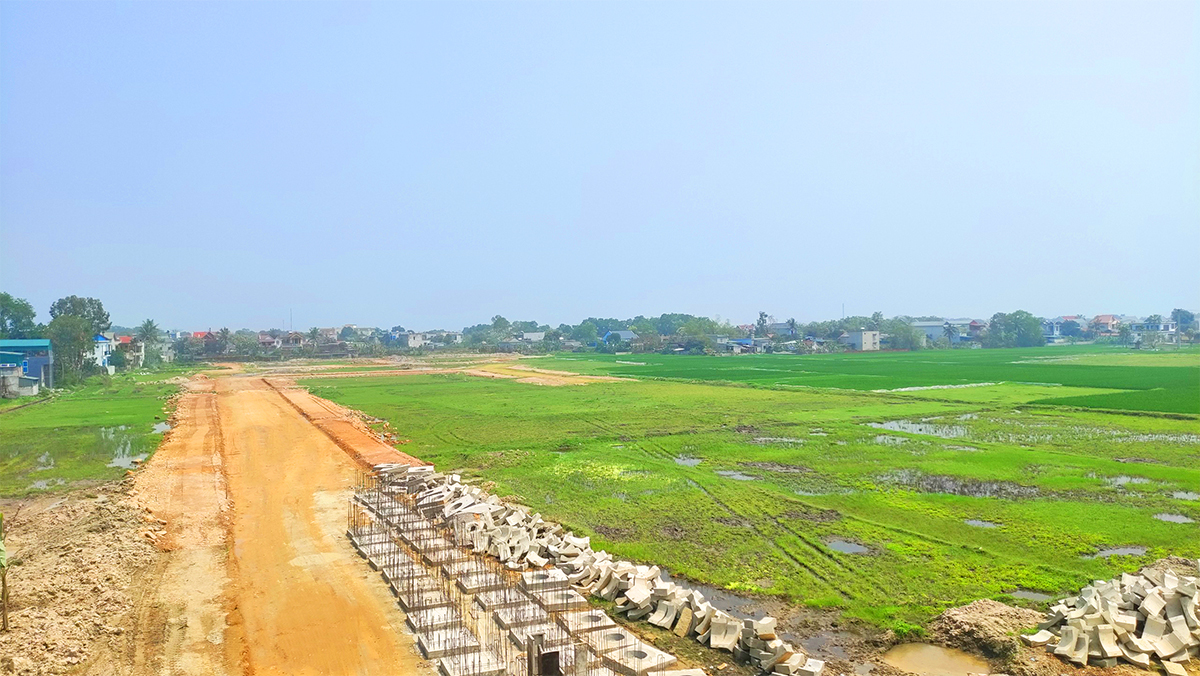

2022 年 3 月,清化 INVESTCORP Land一成员有限公司组织聚集材料、设备和人力资源,以施工广东社居民区基础设施项目。本月建设工程:路基有机开挖和疏浚工程完成 80%;K95 路堤施工完成合同价值的 60%。已建设的道路包括:1、2、3、5、6 号路的路沿石构件混泥土浇铸,下水道安装和排水人孔建设。
2022 年 4 月实施计划,清化 INVESTCORP Land 将重点完成已接受道路的 K95、K98 路堤建设。1、2 、3、5、6 道路 的人行道路堤、道路雨水排水系统建设并继续加工路缘混泥土浇铸。
