2023年03月份更新的施工进度- Key Technology河内工厂项目第二期

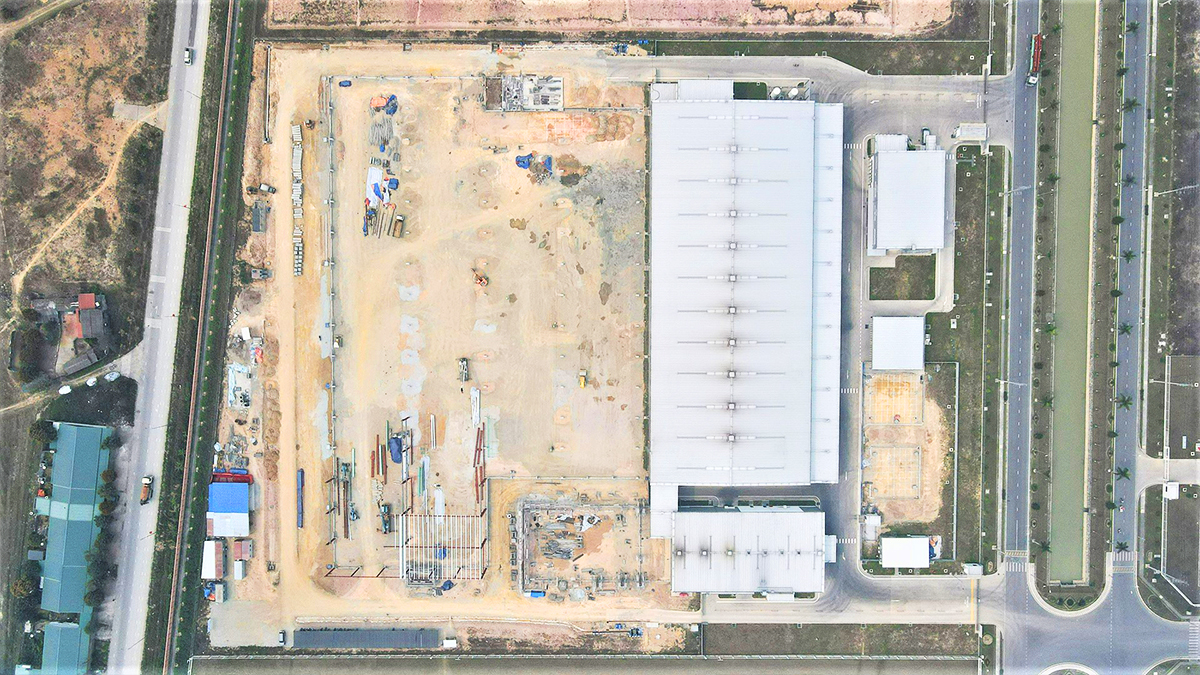

2023年03月结束,INVESTCOR 9已完成项目的60%工作量,其中:厂房地面填土、衬砌达到60%,厂房墙面砌筑抹灰达到90%;完成 100% 的地基承台,涂料房柱子;基础楼板混凝土浇筑完成,垃圾房钢柱架设;完成钢架设和梁屋顶模板。

计划于 2023 年 04 月, INVESTCORP 9 主要专注于厂房和泵房浇筑混凝土,实施卫生区的装修工作。预计到2023年04月底,INVESTCORP 9将完成90%的项目量。
