2022 年 05 月份更新的施工进度 - 清化省清化市广东社居民区基础设施项目

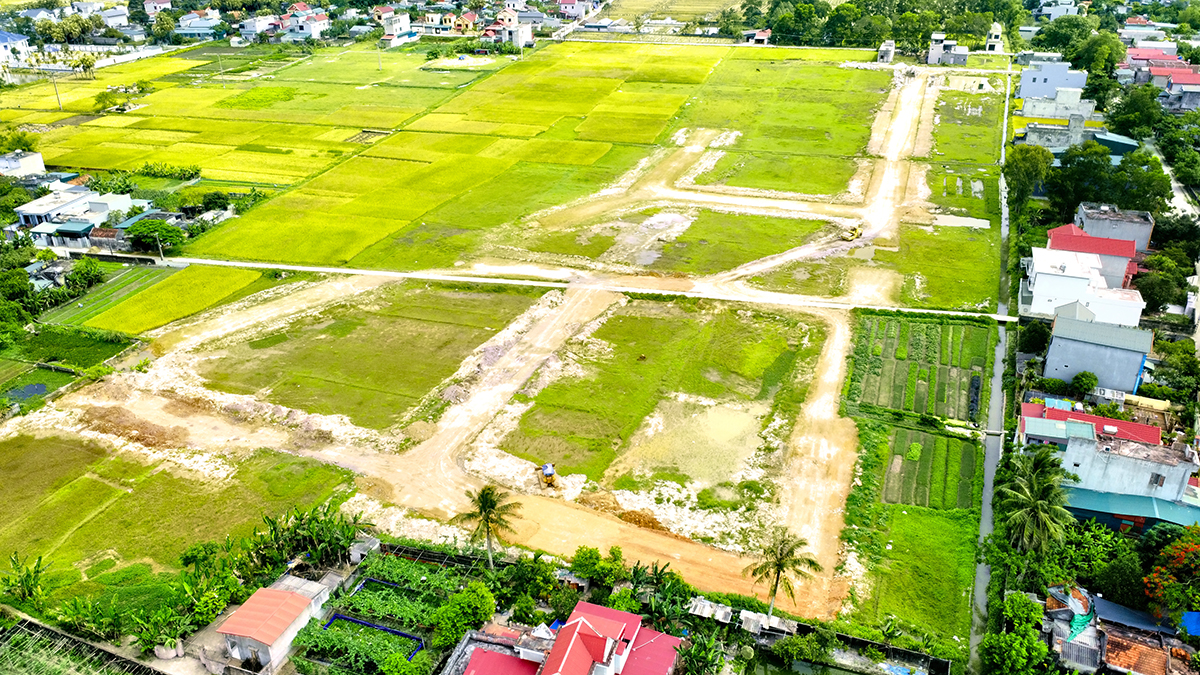

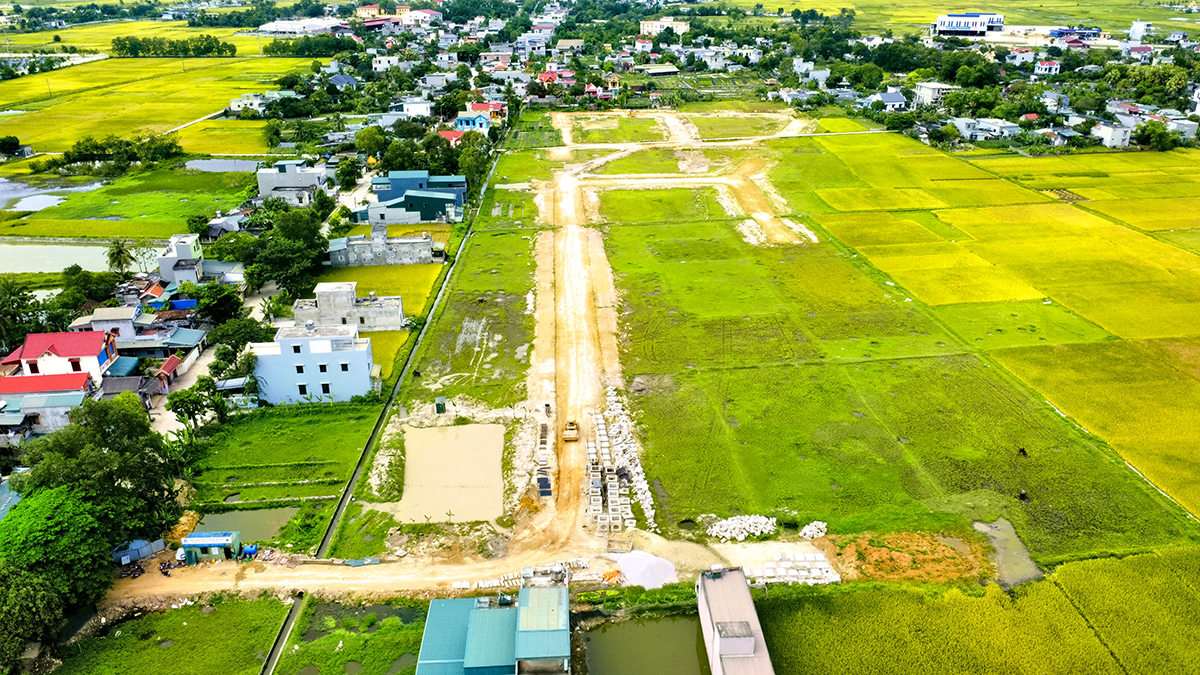

2022 年 05 月,清化 INVESTCORP Land 已完成当月的工作,包括:路基有机开挖、疏浚达到 75%;K98 路堤施工达到合同价值的 50%。已建设的道路包括:1 号路、2 号路、3 号路、5 号路、6 号路正在进行浇注路缘石结构混凝土、安装和施工人孔、排水井。
2022 年 06 月实施计划中,清化 INVESTCORP Land 将重点完成已移交场地的 K95、K98 路堤建设、人行道路堤、各道路(1 号路、2 号路、3 号路、5 号路、6 号路)的雨水排水系统的安装以及路缘石构件混凝土浇注加工。
