2021 年 09 月份更新施工进度 - Star Villas 项目

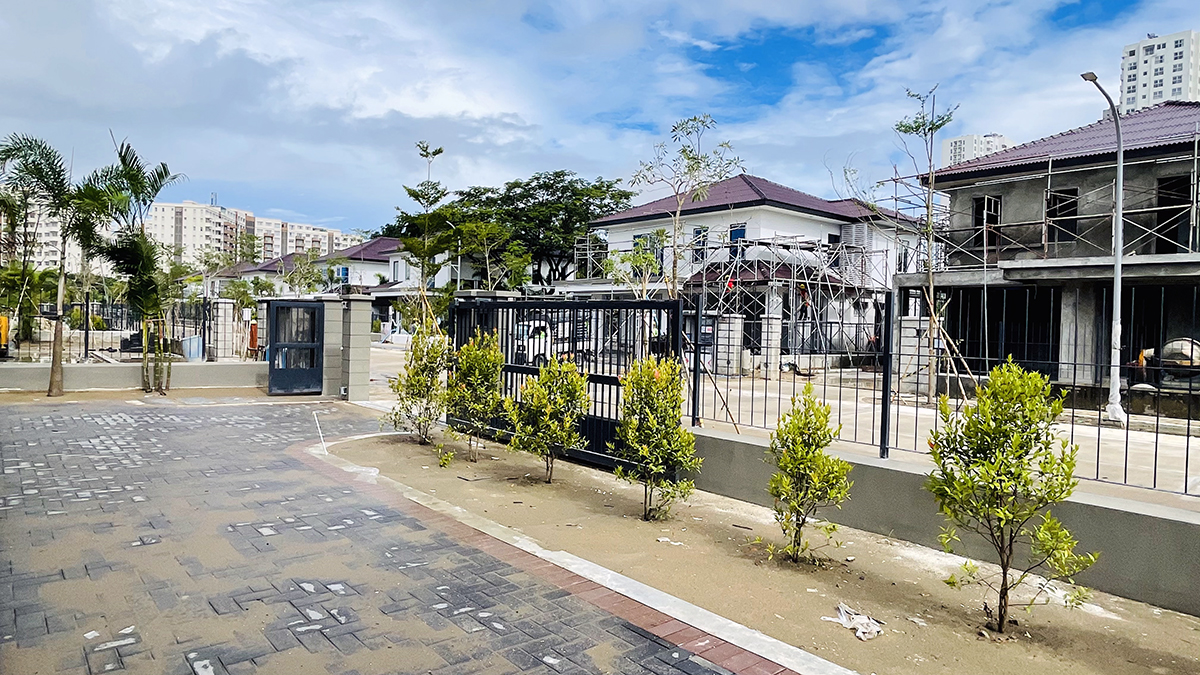

2021 年 9 月,缅甸 INVESTCORP 继续推进 3、6、7、9、12、14 号别墅的油漆和石膏天花板的完善工作。8、11 号别墅已移交给业主安装设备,并将于 2021 年 10 月实施最后的饰面工作。

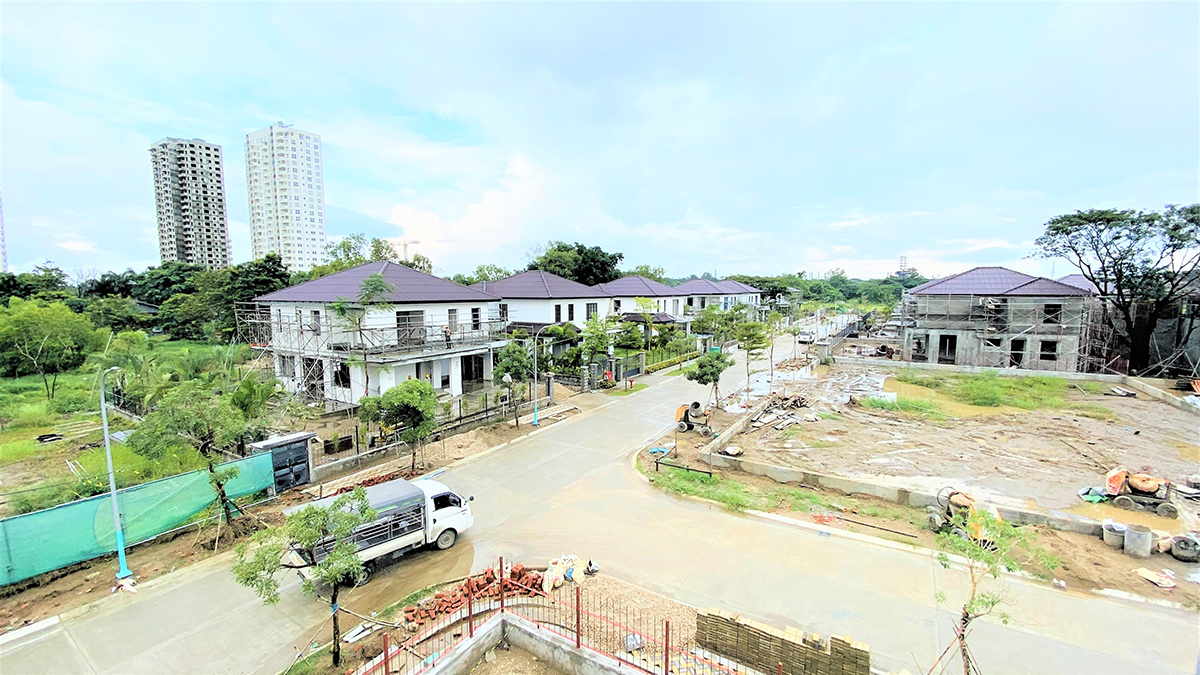

目前,10、15 和 16 号别墅正开始房屋内外饰面、粉刷和抹灰工作。1B 别墅已完成混凝土结构施工、屋顶结构和 80% 墙壁工作量。

2021 年 10 月,缅甸 INVESTCORP 将完成 7、8、9 和 11 号别墅并移交给业主,继续完成 3、6、10、12、14、15 和 16 号别墅,并继续建设抹灰别墅 1B。
