2017 年 1 月老挝万象国际机场扩大项目施工进度

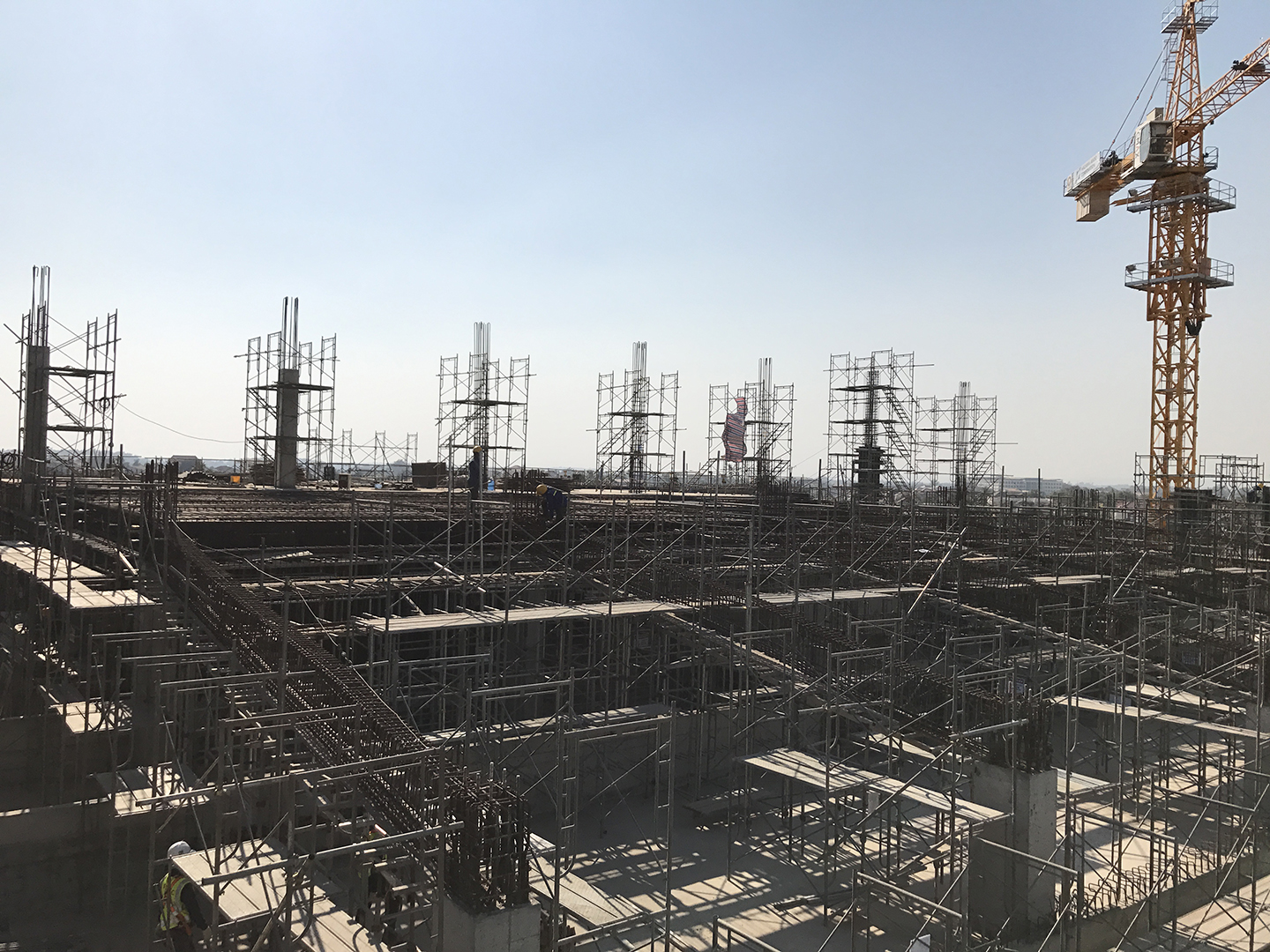

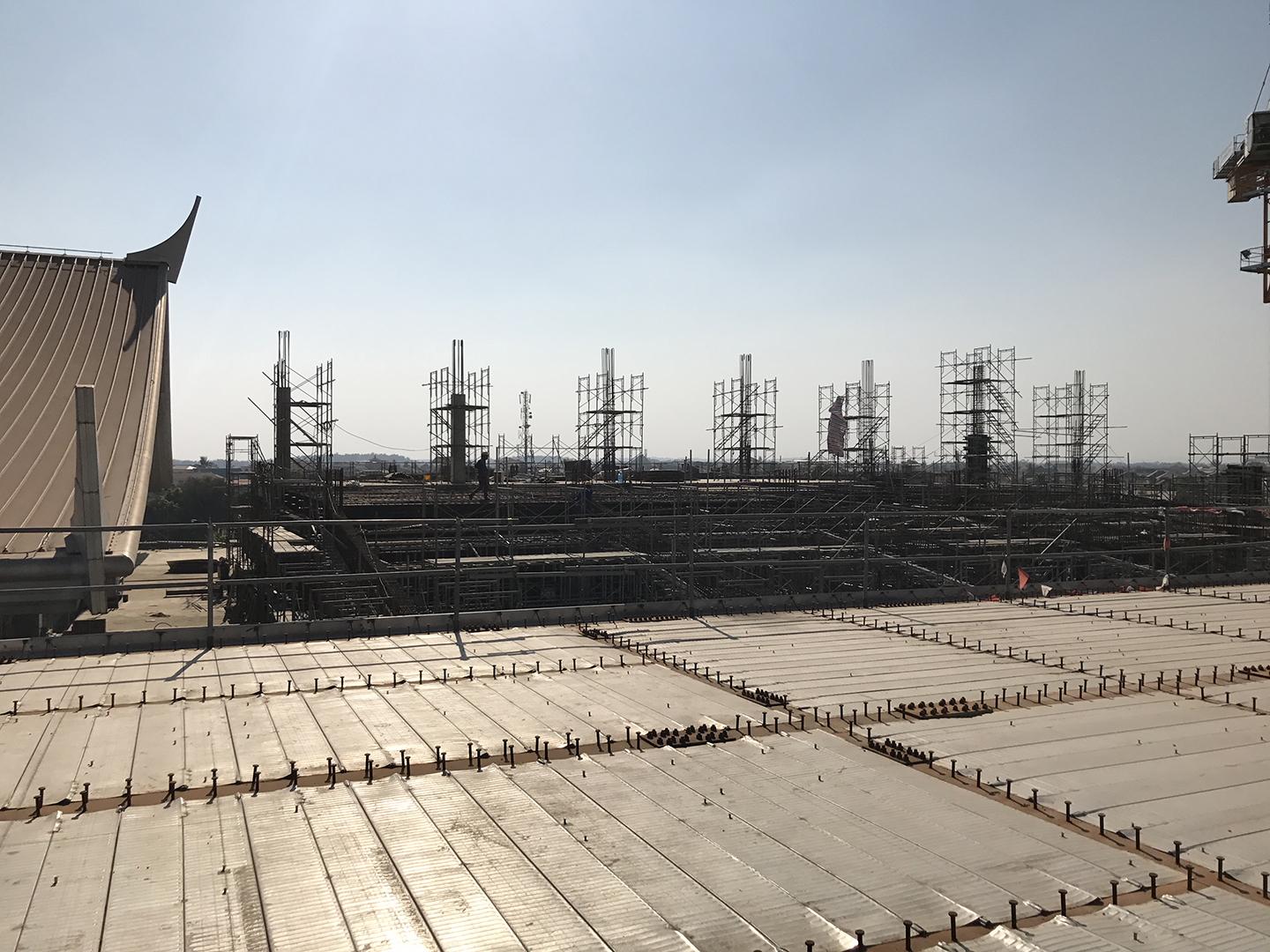

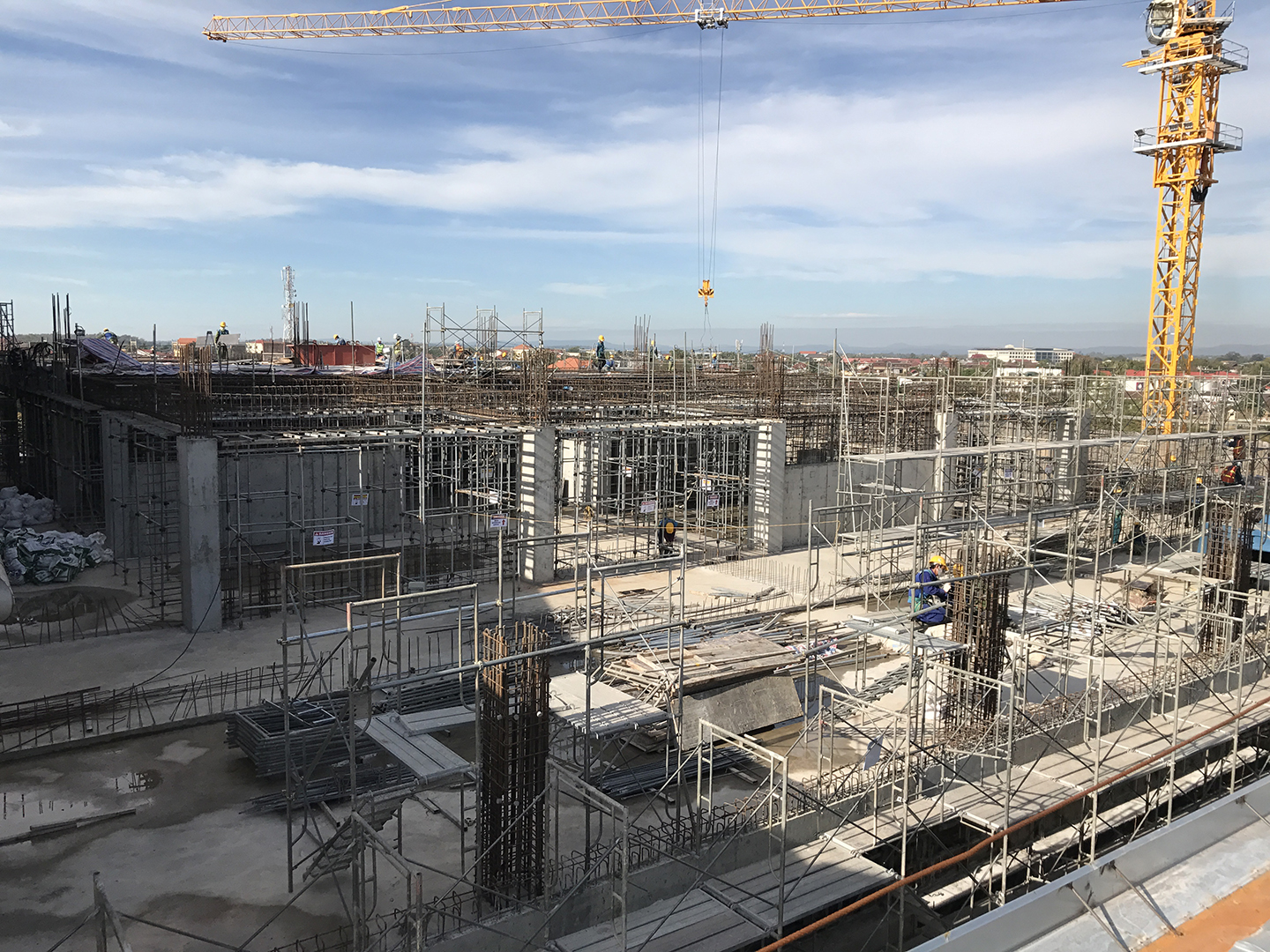

从 2017 年 1 月底算起,在国际机场大楼西边钢结构部分建设工作如混凝土柱、地梁、楼梯等已经完成了 95%,预计在尚未完成的钢结构项目会于 2017 年 2 月 20 日按照业主和主承包商要求将全部完成。

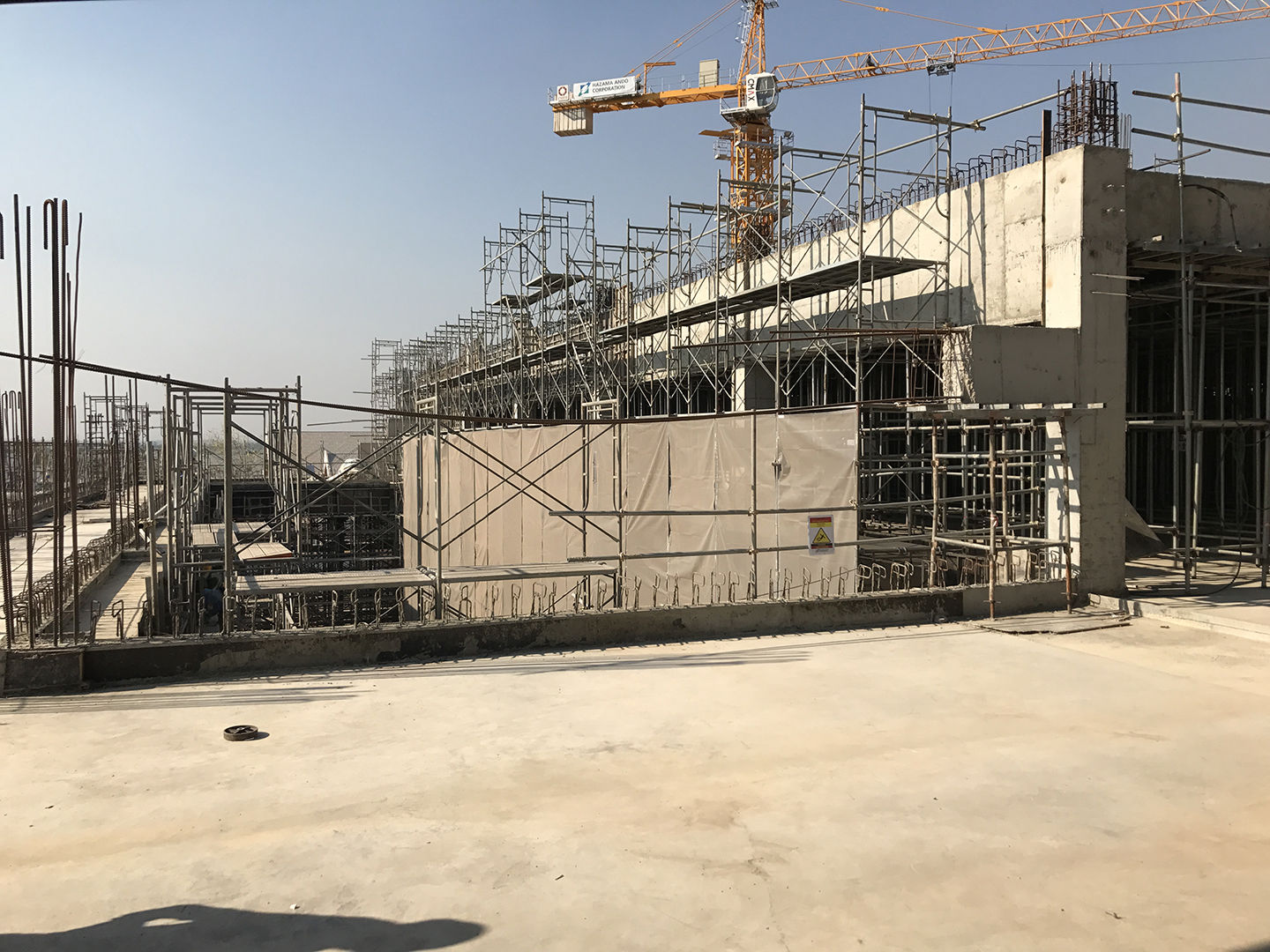

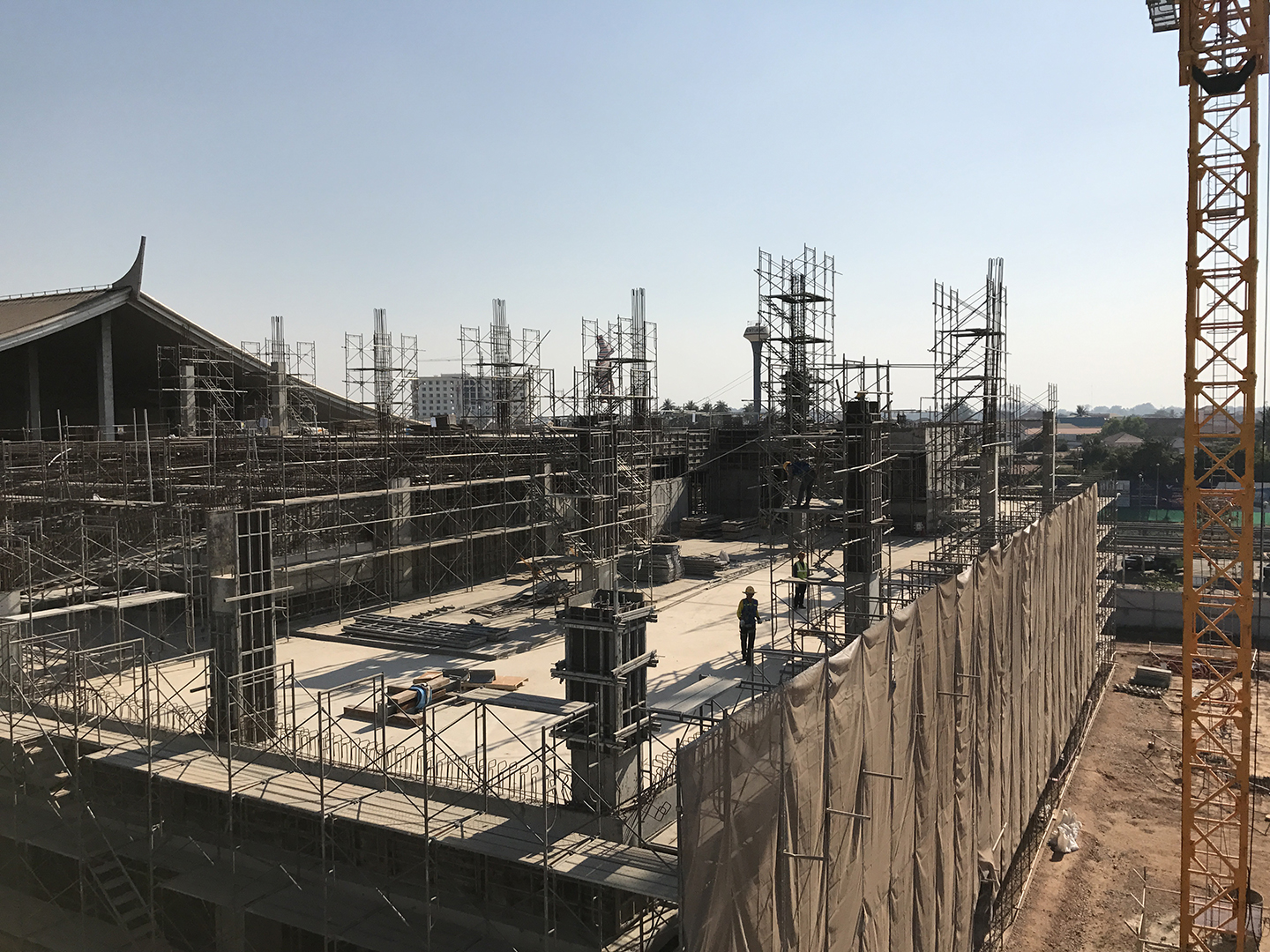

另外,在国际机场大楼东边所有承台部分已经完成,并正在进行回填,浇混泥土垫层和钢结构、地梁模板等施工工作。预计于 2017 年 2 月 28 日基础地梁浇混泥土完成,为了在第一层地板、柱子的施工项目和第二层楼地梁等下一步准备工作。

对于机场国际室后施工区,钢筋结构工作已经施工完成,INVESTCORP 正在为了于 2017 年 5 月提出完成目标尽快展开地板浇混泥土工作。
