2017 年 6 月份 Taiyo Nippon Sanso Myanmar 煤气工厂项目的施工进度
到6月份,碰到天气难度的个月后,为了满足业主建设进度要求在 Taiyo Nippon Sanso 工厂工程工地上的干部和工程师团队继续进行施工。

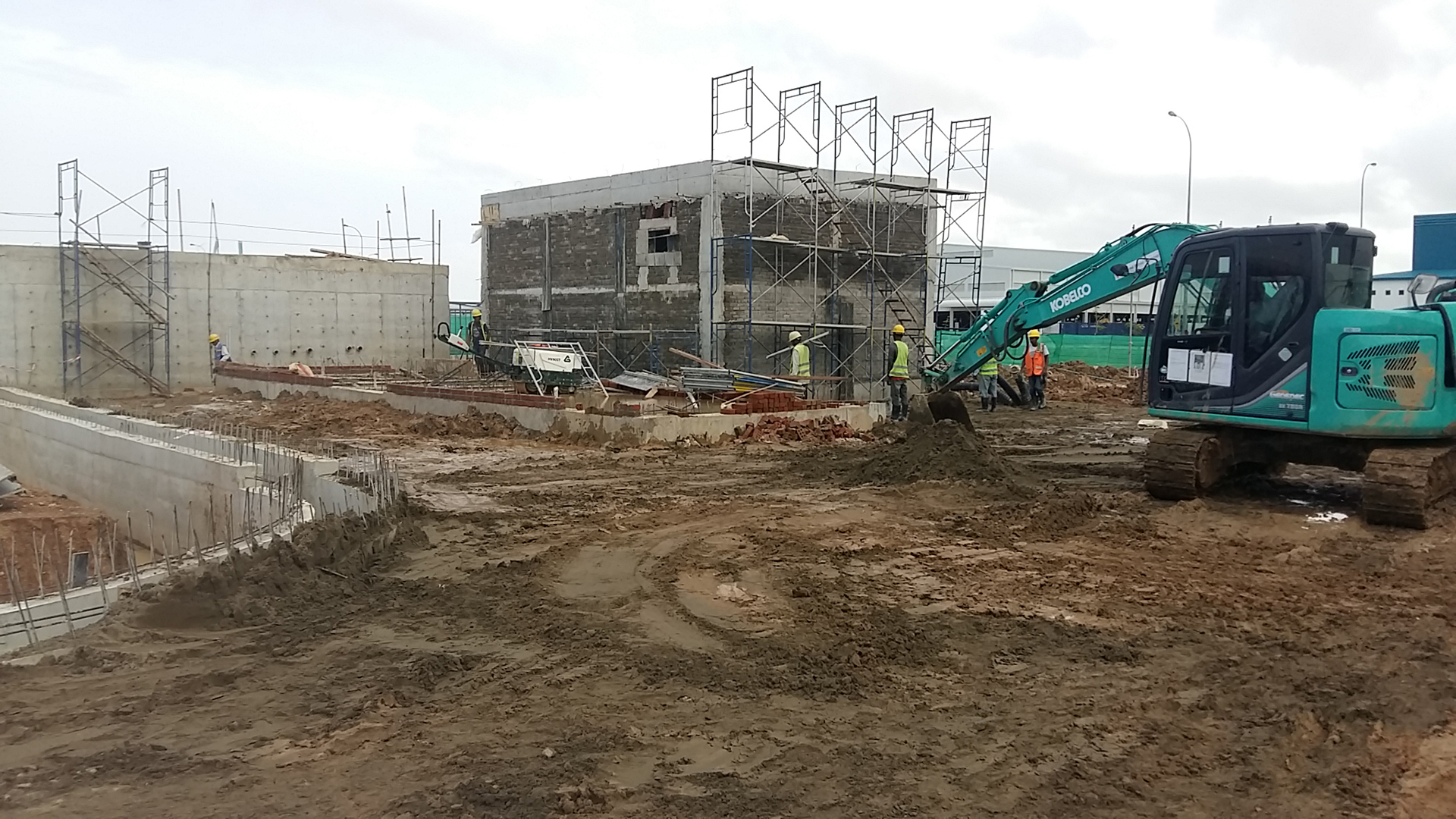

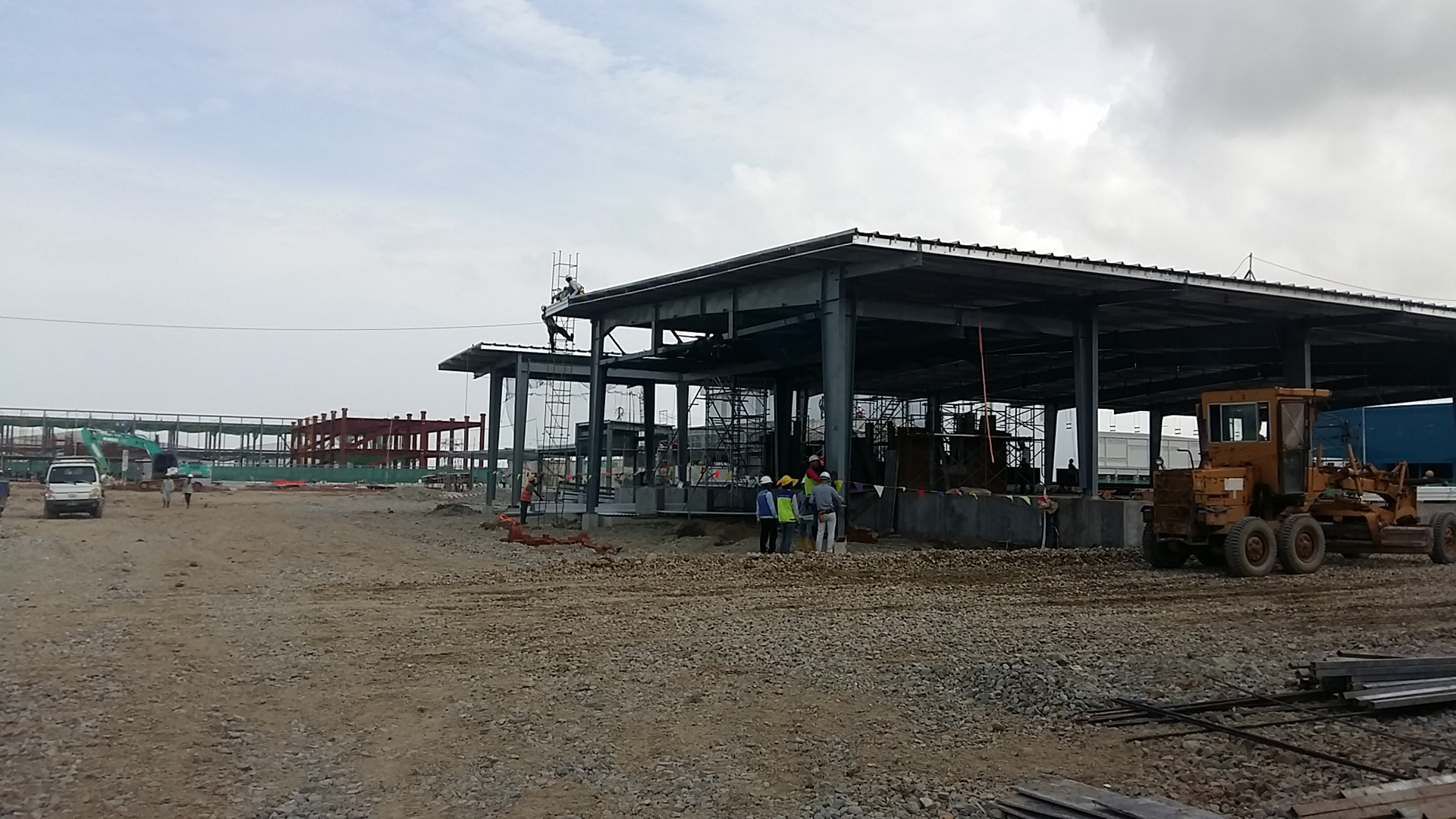

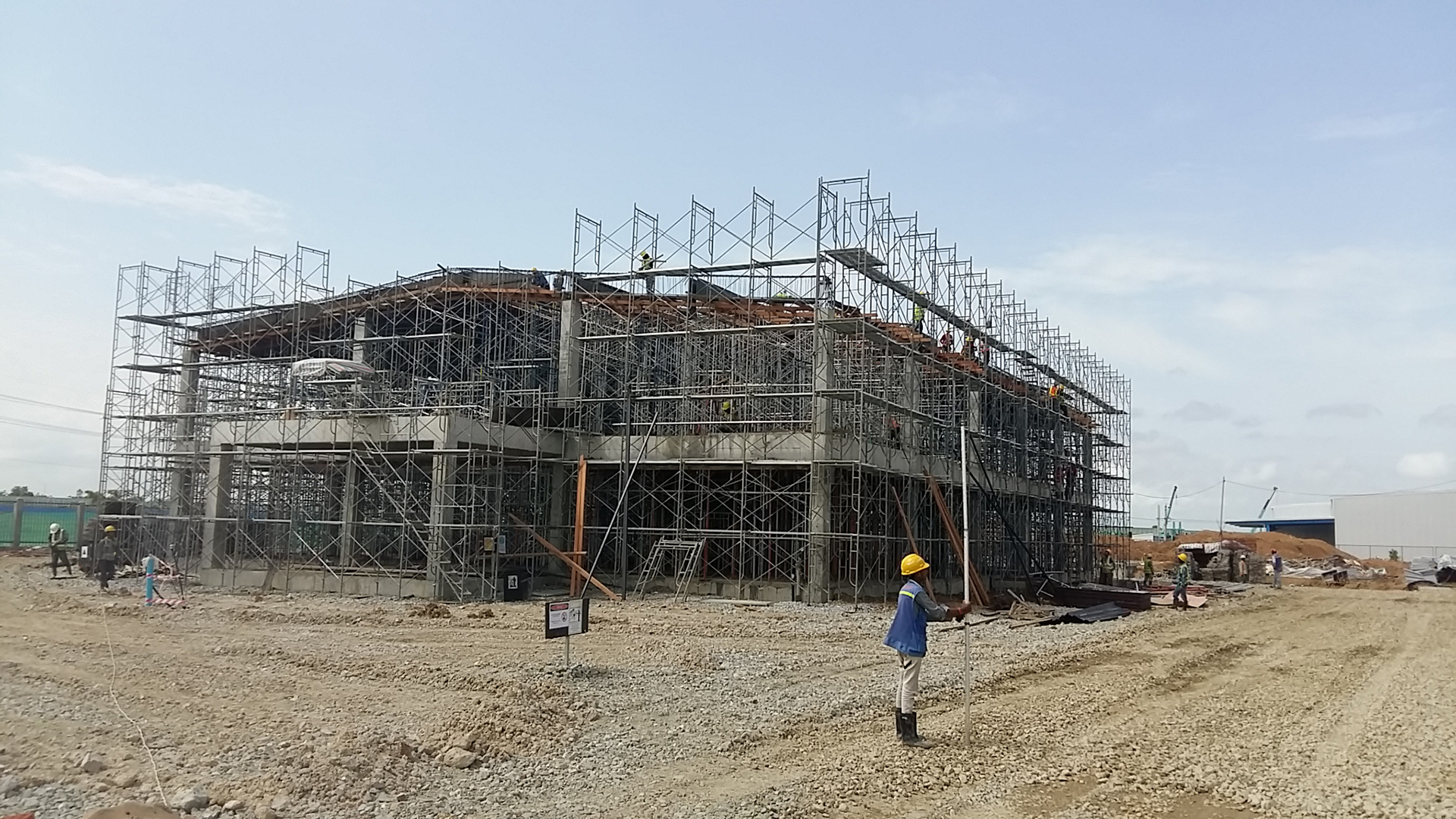

在办公室工程地区,屋顶地板模板、钢筋结构已经展开完善工作。预计 7 月 8 日开始办公室屋顶浇混凝土。在其它主厅如煤气泵室、APS 室等, 抹灰工作已经完成,目前工人正在主厅一些工作完善。
在附属如电气室、油底壳、仓库等项目在其它平行地区进行抹灰工作。此外,根据每个项目施工方式和进度要求,记下工作也尽快展开。

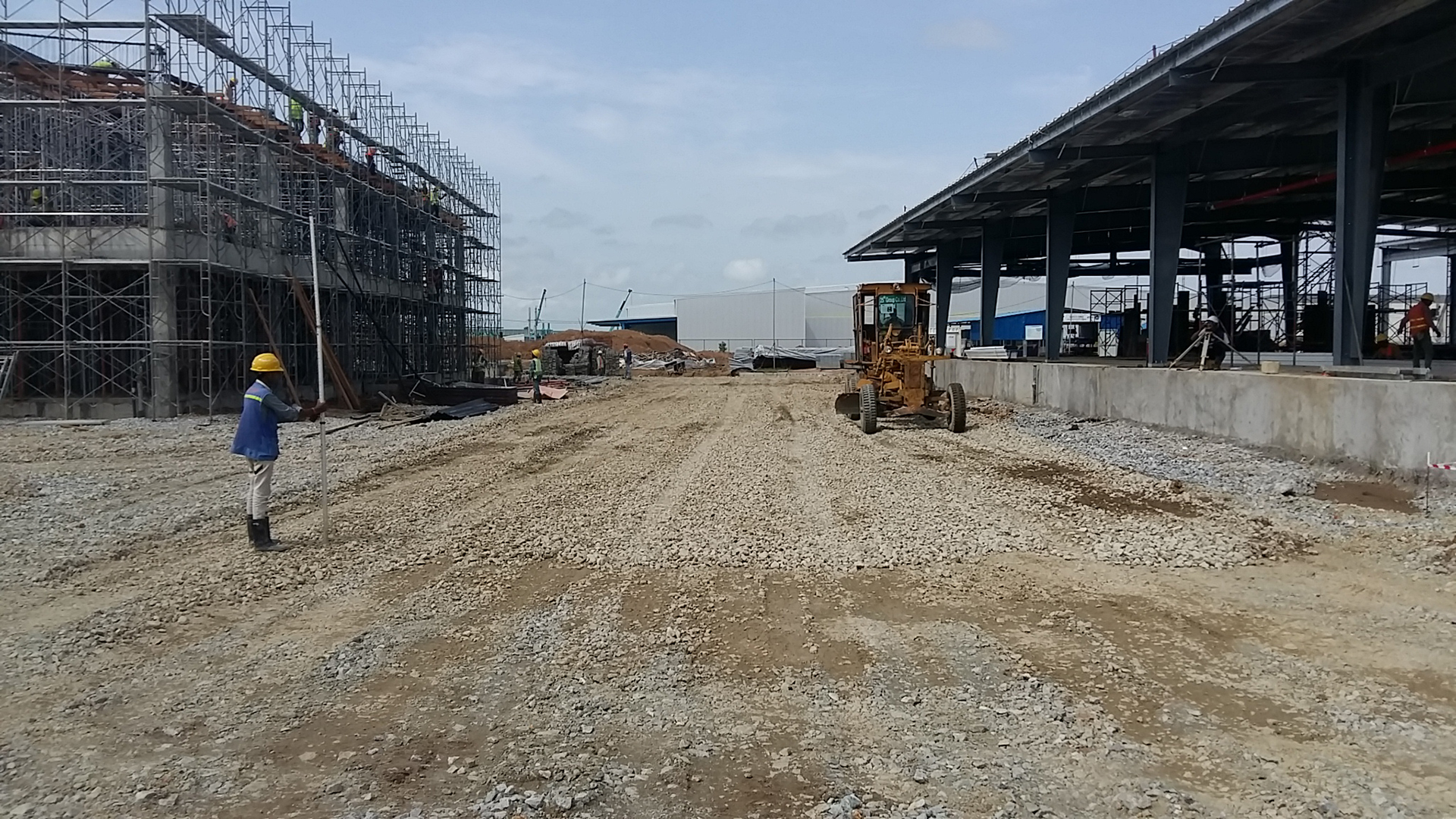

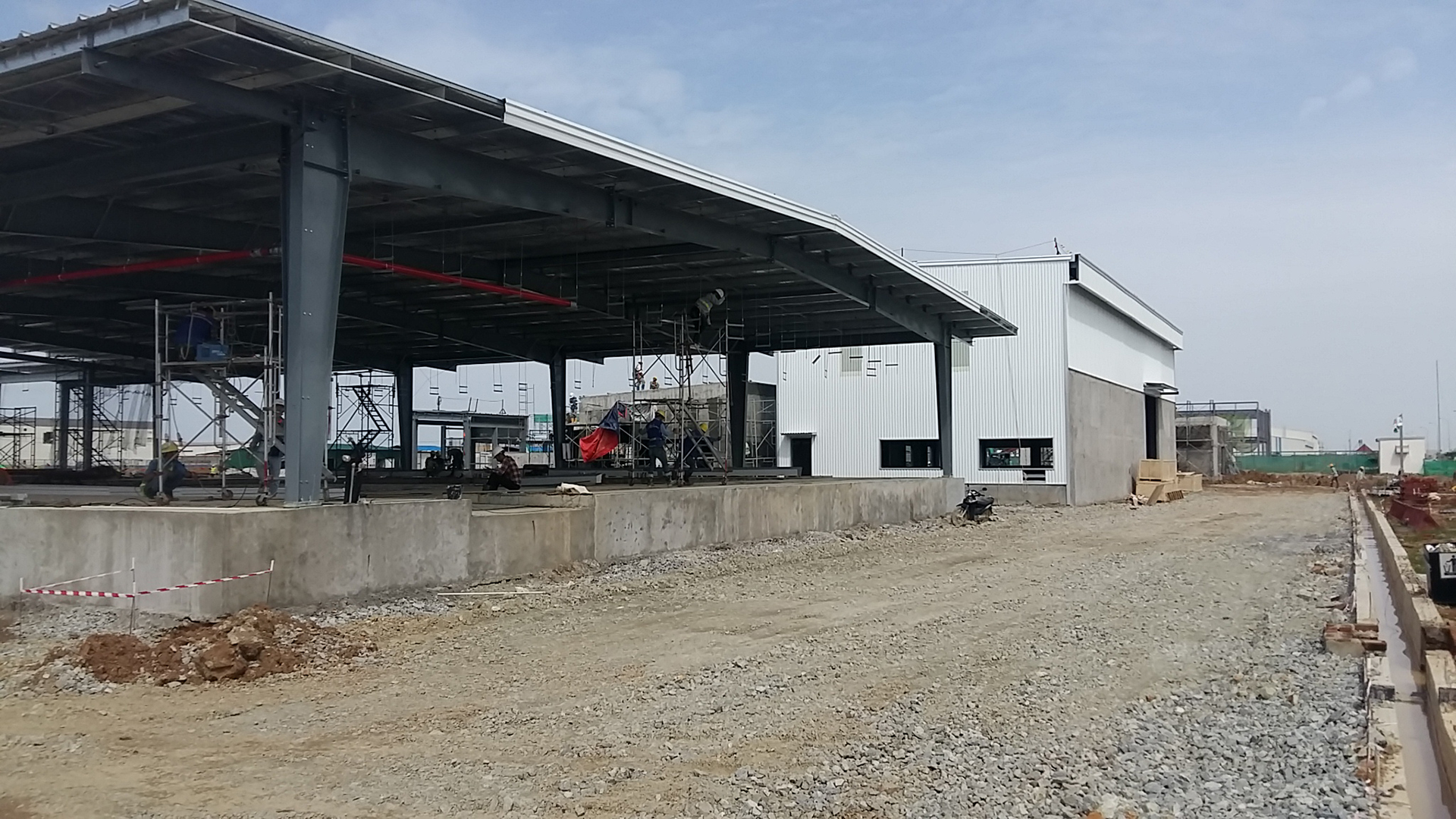

对室外施工项目,主要项目已经完善。内部道路 铺石材部分已经做好并准备浇混凝土,此外,围墙、排雨水系统已经完成了总工作量的 90%
