2021 年 05 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

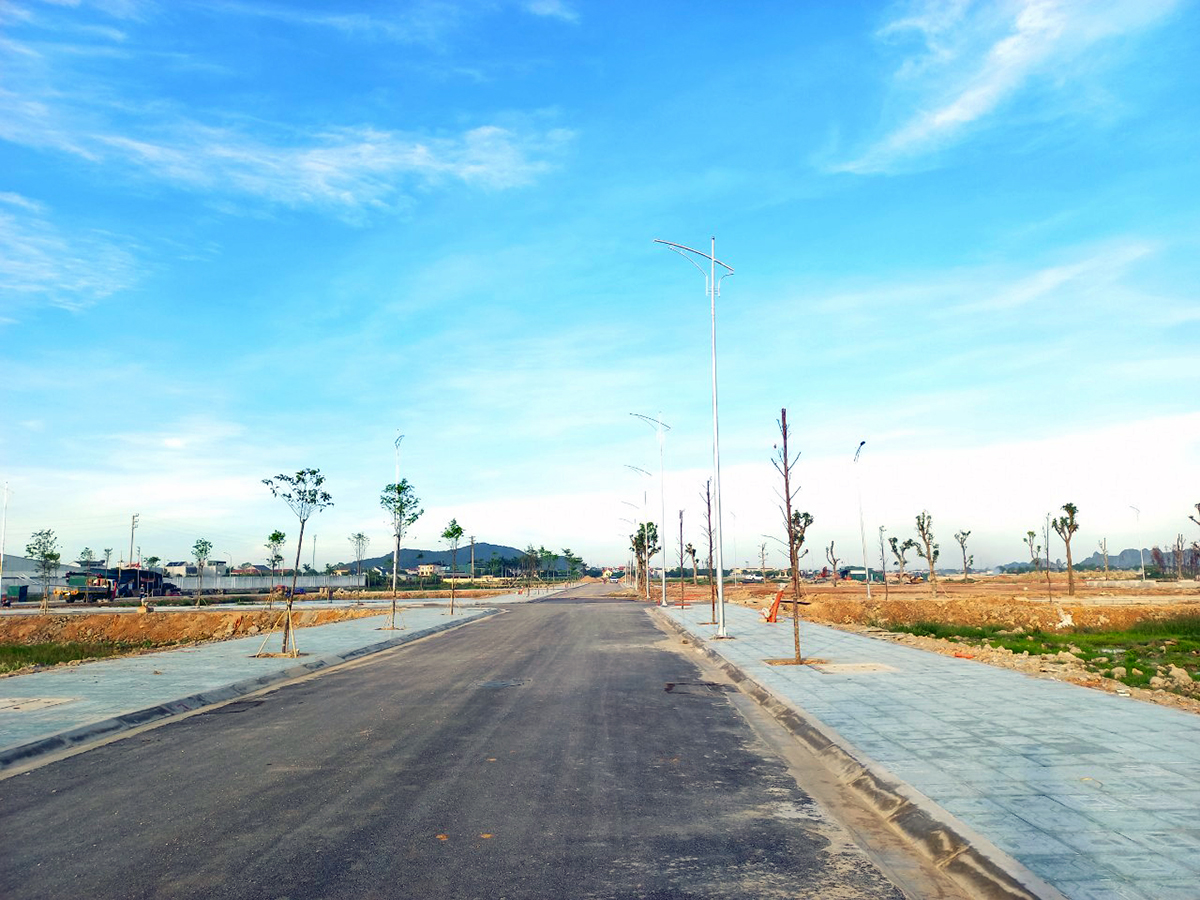

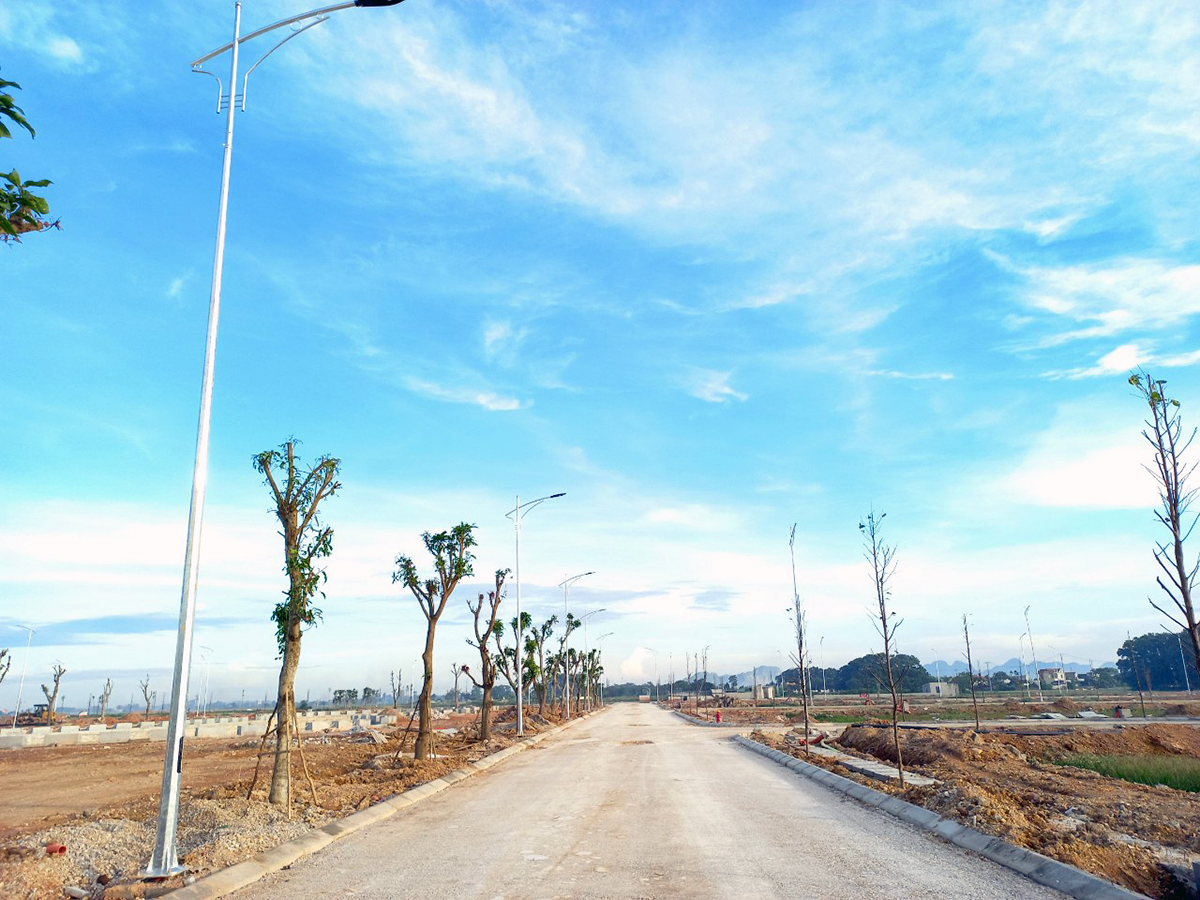

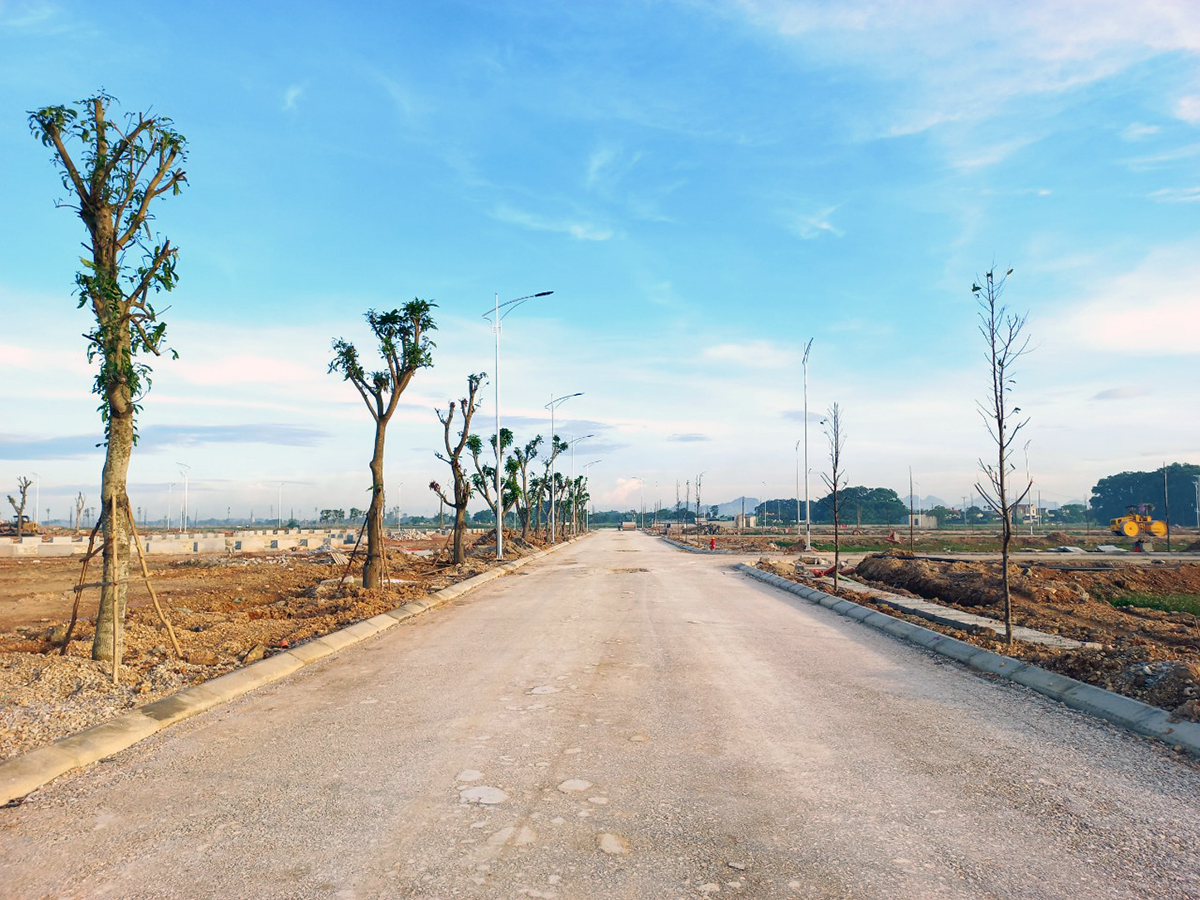

2021 年 05 月,INVESTCORP Land Thanh Hoa 继续施工合同中的工作项。当月已完成的工作量包括:完成地下电缆拉布和灯杆安装工作的 60%,道路植树的 90%,完成 4、5、6、7、10、11、12 号路的路缘石浇筑和安装施工,完成 10 号路 2 级碎石基础施工,4、5、6、7、11、12 号路一级碎石基础施工。

2021 年 06 月份实施计划:4、5、6、7、10、11、12 号路铺设沥青混凝土施工;完成给排水系统建设;低、中压电缆的拉、布,电柜安装、变压站基础建设;完成碎石级配层施工,在 8、9、13 号路安装路缘石;在基础设施区植树、铺设人行道。
