2020 年 3 月份施工进度 - Meiko 光明电子元器件组装厂项目

2020 年 3 月,INVESTCORP 已完成了临时建造 Meiko Quang Minh 电子元件组装工厂项目的项目,例如办公室,仓库,工人住房,临时道路等。

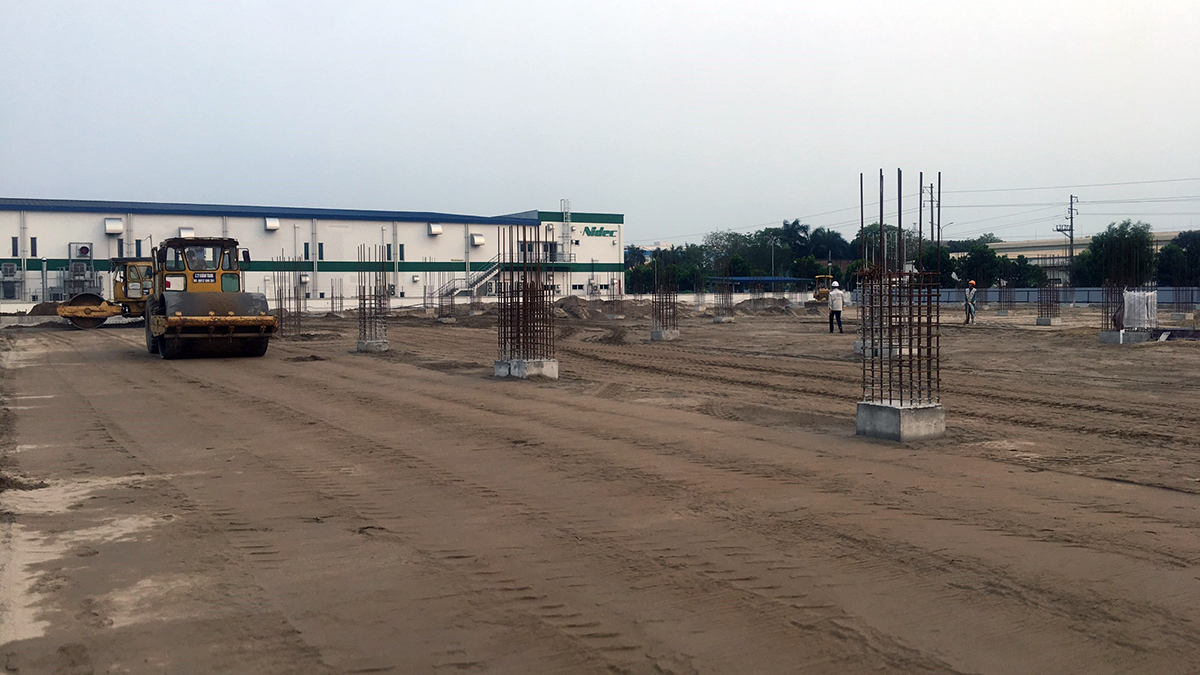

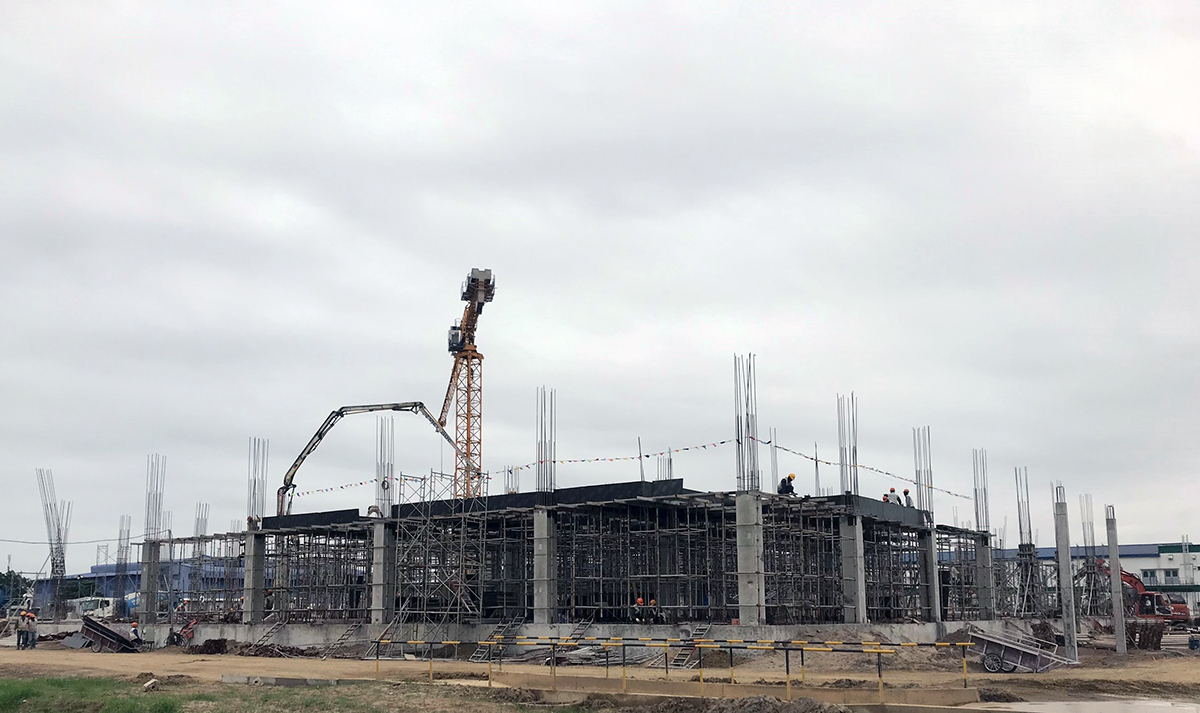

在主工厂区,INVESTCORP 完成了大批量压制,挖掘基础和衬砌混凝土;完成钢筋和支撑模板的加工和安装。基础和支柱上的模板工作也已完成。基础建设和压实工作达到工作量的 50%。

配套区域,整个压桩室,蒸汽室和泵房均已建成。

Meiko Quang Minh 电子元器件组装项目于 2019 年 11 月启动。预计该项目将在 2020 年 9 月完成并移交给投资者 - Meiko Quang Minh 电子有限公司。
