2018 年 11 月施工进度更新 - HTMP 塑料模具和零件生产厂项目

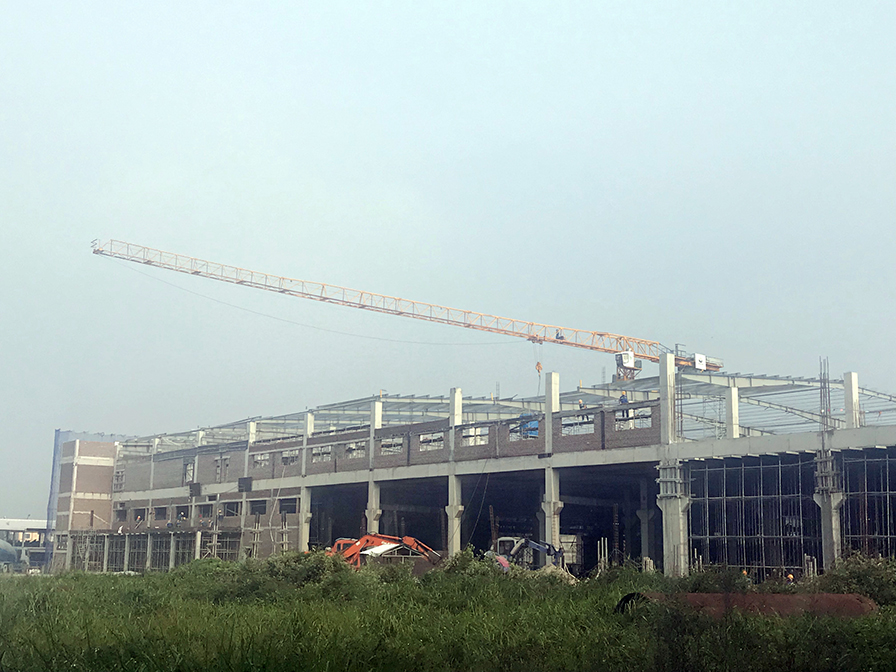

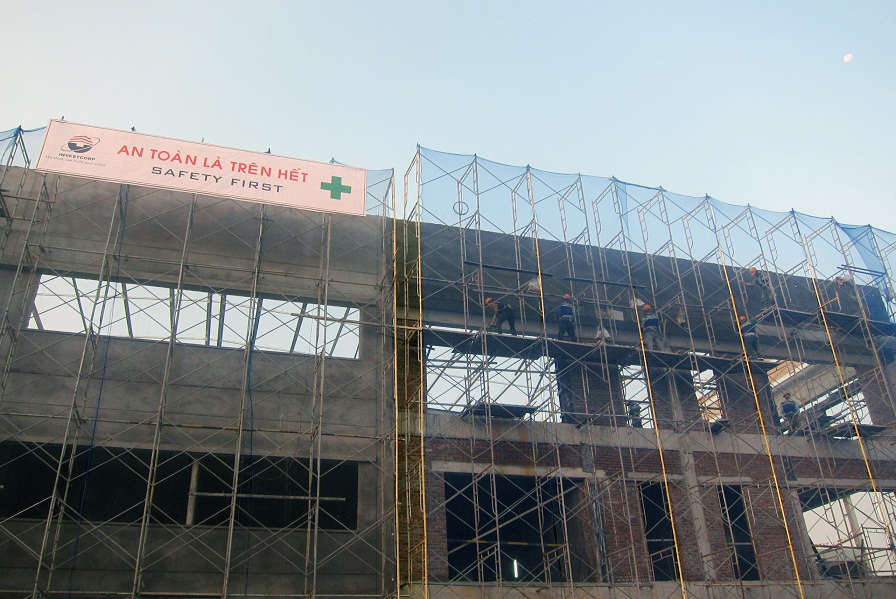

截至 2018 年 10 月底,INVESTCORP 工业建设投资发展股份公司 已完成 HTMP 塑料模具和零件生产厂项目办公楼区域的所有钢结构之安装,完成了 90% 的建设和抹面工作。刮腻子、墙壁、天花板、贴砖、铝合金玻璃等完善工作正在开工。
在厂房区域,70% 的钢筋混凝土数量已完成。预计 2 楼的地板混凝土结构,INVESTCORP 将于 2018 年 12 月 6 日完成。 此外,1 楼刮腻子工作也开工。
在辅助区域,目前,INVESTCORP 已开展 1 号、2 号和 3 号辅助房屋的结构工作。4 号、5 号、6 号、7 号、8 号合 9 号辅助房屋将于 2018 年 12 月第一周将开工。
户外项目,如地下水水池正在施工淹没中。预计地下水水池结构工作将于 2018 年 12 月 10 日完成。 路基和人孔混凝土浇筑项目正在进行中。四周围栏项目已完成 50% 的工作量。
目前,所有施工项目仍按照投资者要求的项目进度进行。
