更新 2019 年 4 月份 的施工进度 - Nam Dinh Ramatex 纺织服装厂项目

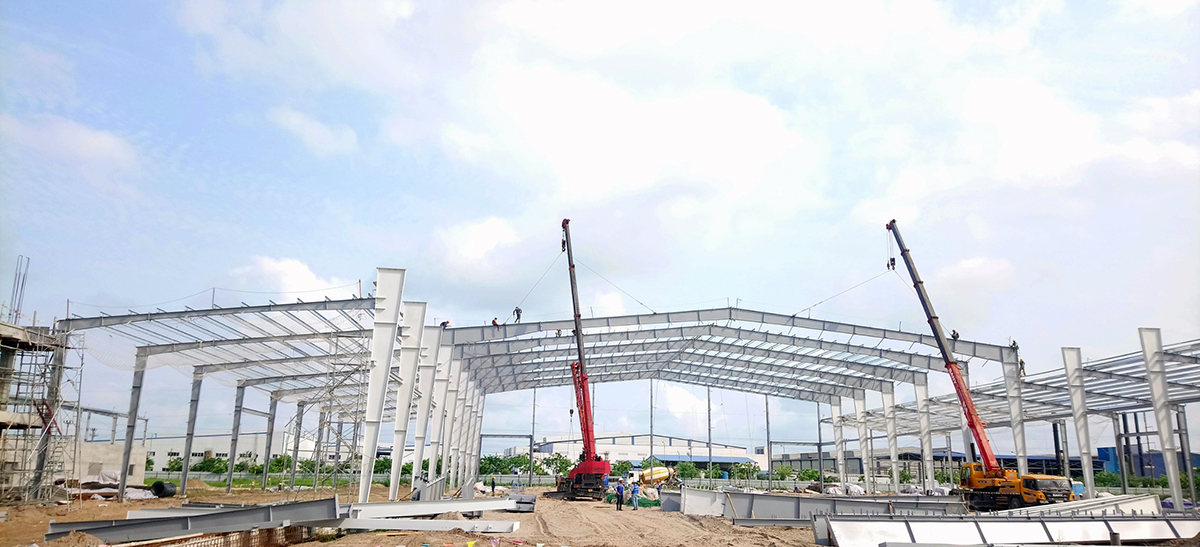

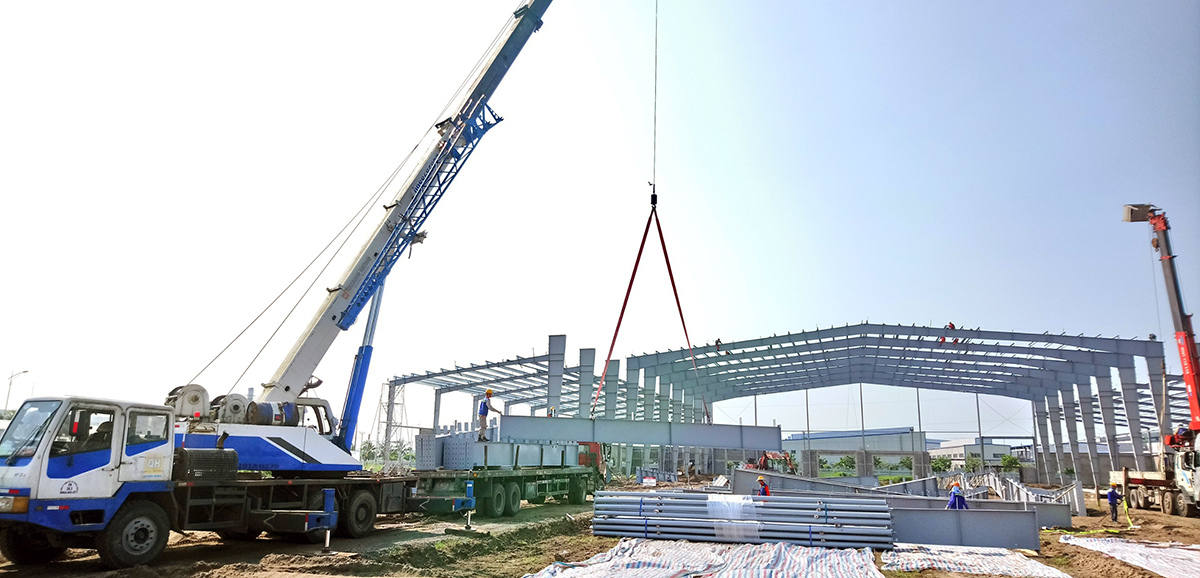

在 2019 年 4 月底,在纺织车间区域,INVESTCORP 已完成建筑工程,围墙抹灰,目前正在建造钢结构和地面平整施工 。根据预期 2019 年 5 月,INVESTCORP 将完成钢结构的安装并进行纺织车间的屋顶 瓦楞盖顶。地面 混凝土浇筑 工作以及 完善幕墙室内 抹灰 将会同时进行。

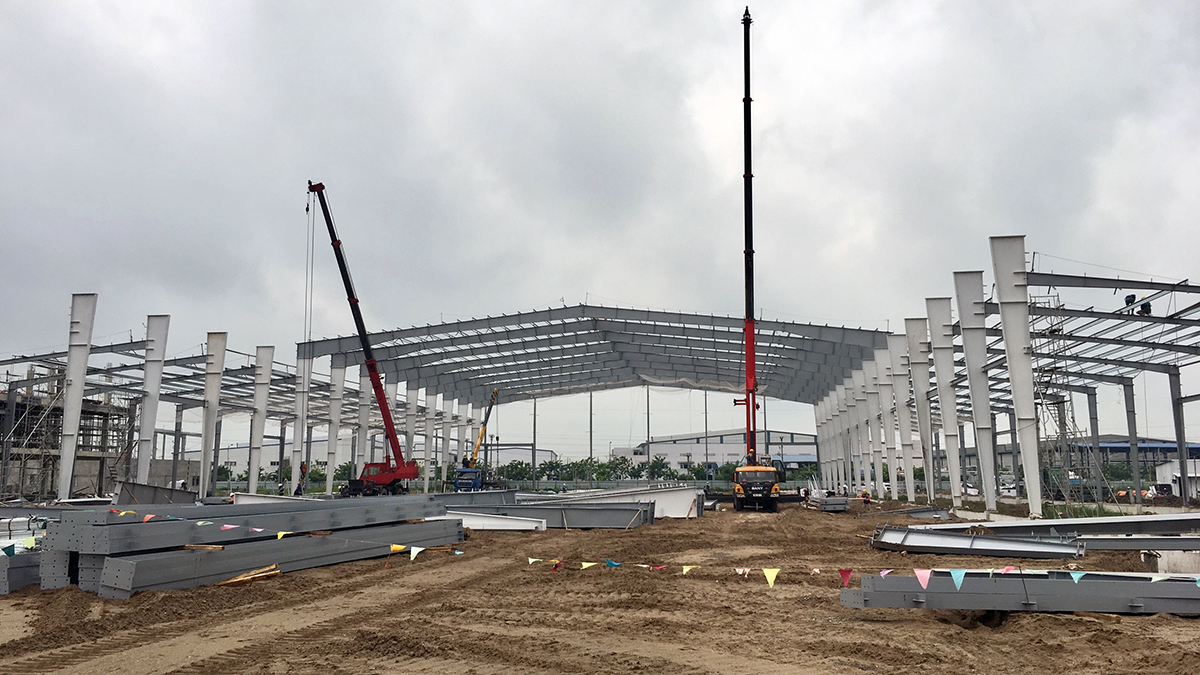

在染色车间区域,工厂的钢结构和地面平整的建设已经开始。预计 2019 年 5 月,INVESTCORP 将完成钢结构的施工,进行房顶瓦楞盖顶 ,以及实施 地面混凝土工作。

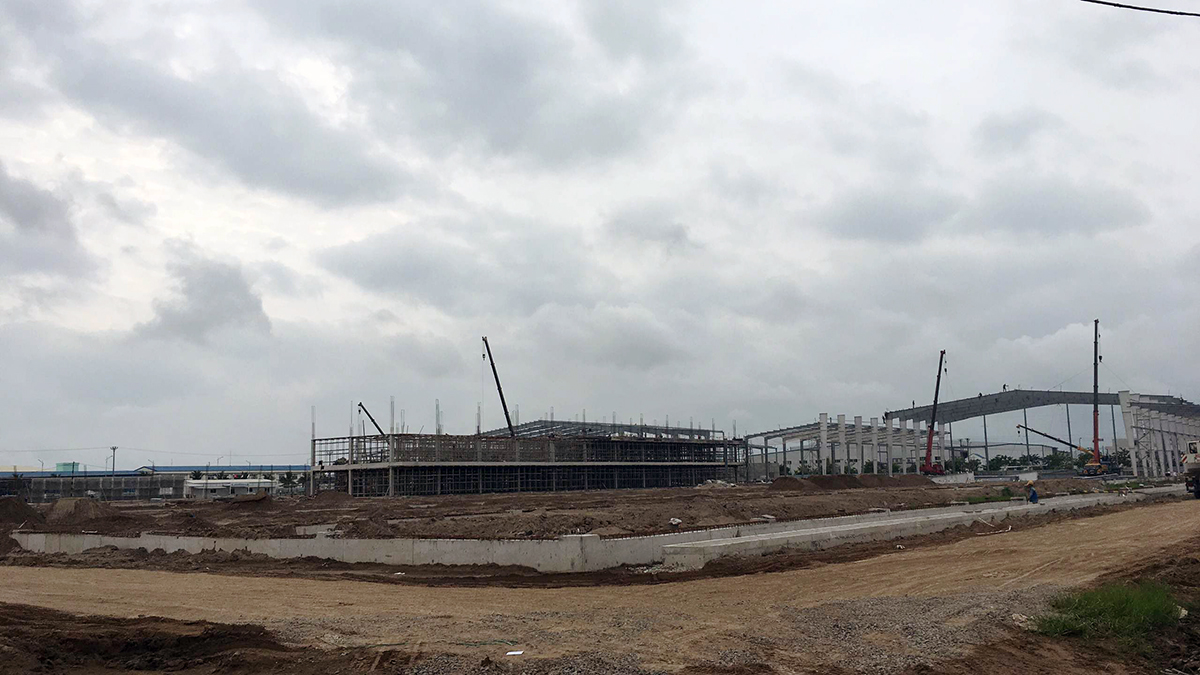

在办公区域,INVESTCORP 完成了第一层 地面 混凝土浇筑 和 2-3 层的 房梁混凝土。预期 2019 年 5 月,INVESTCORP 将继续施工 屋顶混凝土,实施 防漏防水和屋顶隔热 ,建设 第一和第二层 幕墙的结构。
