2020 年 3 月份 更新施工进度 - Ramatex Nam Dinh 纺织服装厂项目第二阶段

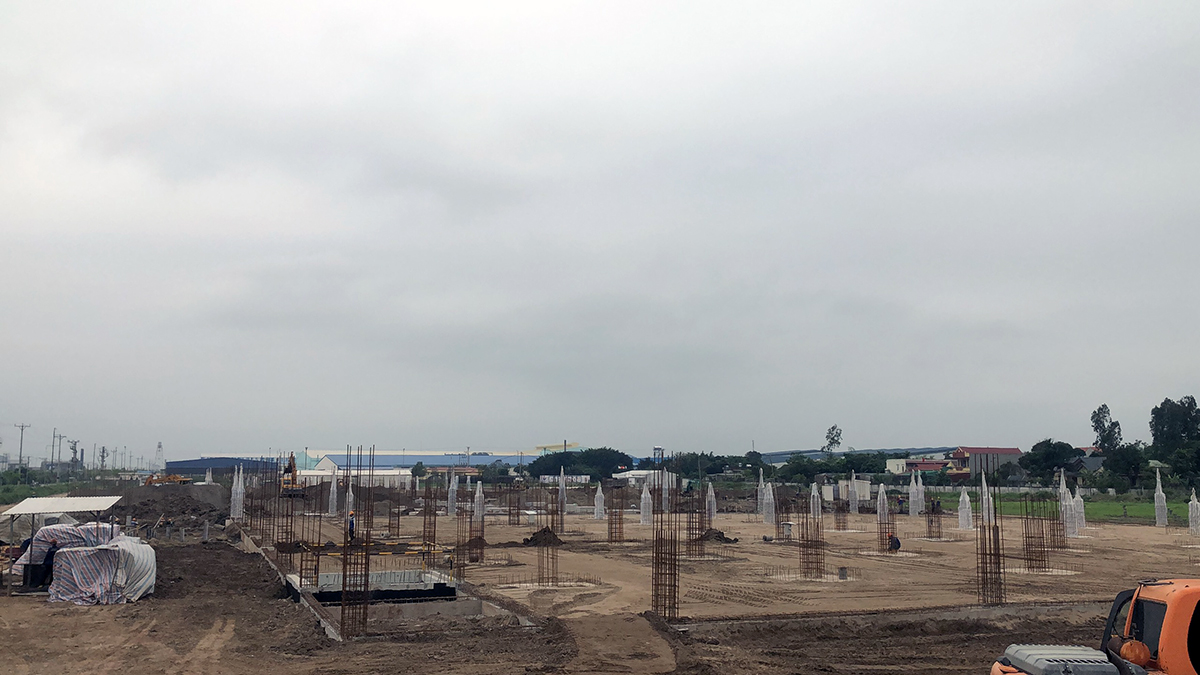

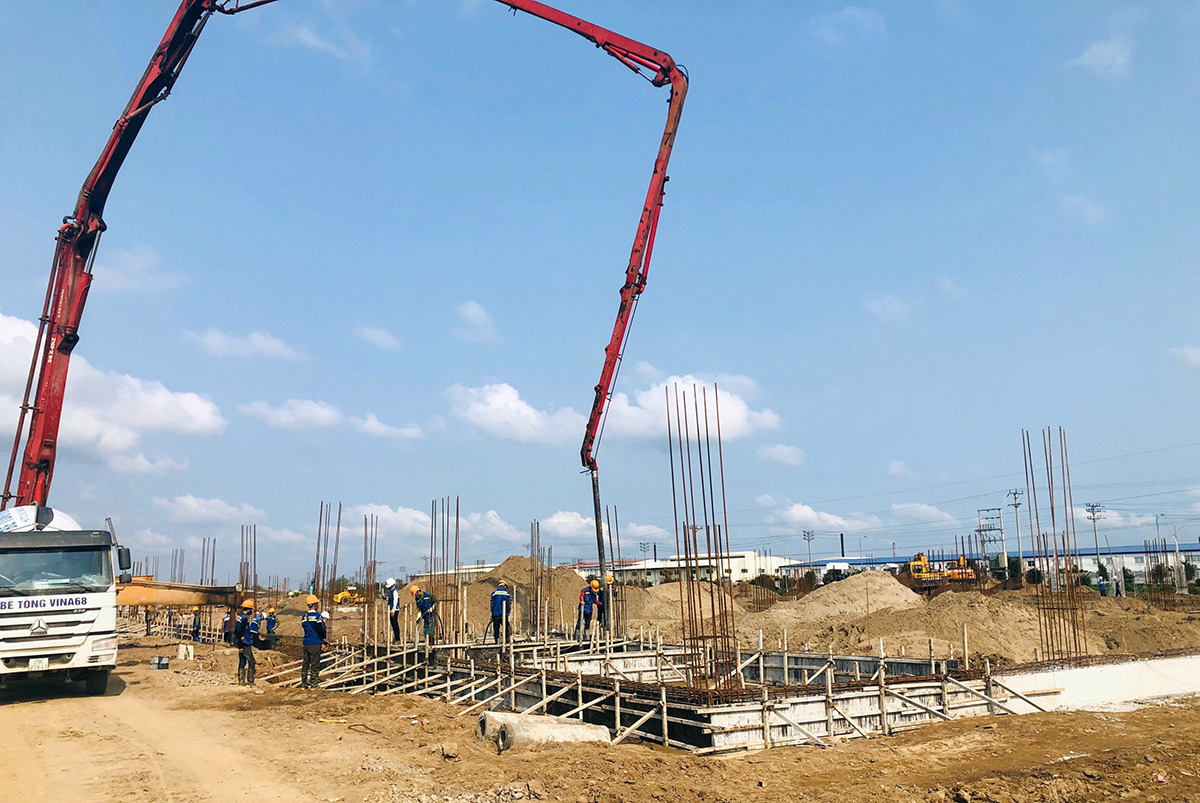

截至 2020 年3 月,INVESTCORP 已完成主体房屋和辅助建筑物的整个桩基工程,完成了 95% 的混凝土和支护工程,并完成了 80% 的主工厂找平砂土。

按照预期,支撑混凝土和基础站的全部工作将于 2020 年 4 月 5 日完成,并于 2020 年 4 月 10 日完成车间区域的地面平整。一楼的具体工作将于 2020 年 4 月 15 日完成。
