2020 年 5 月更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

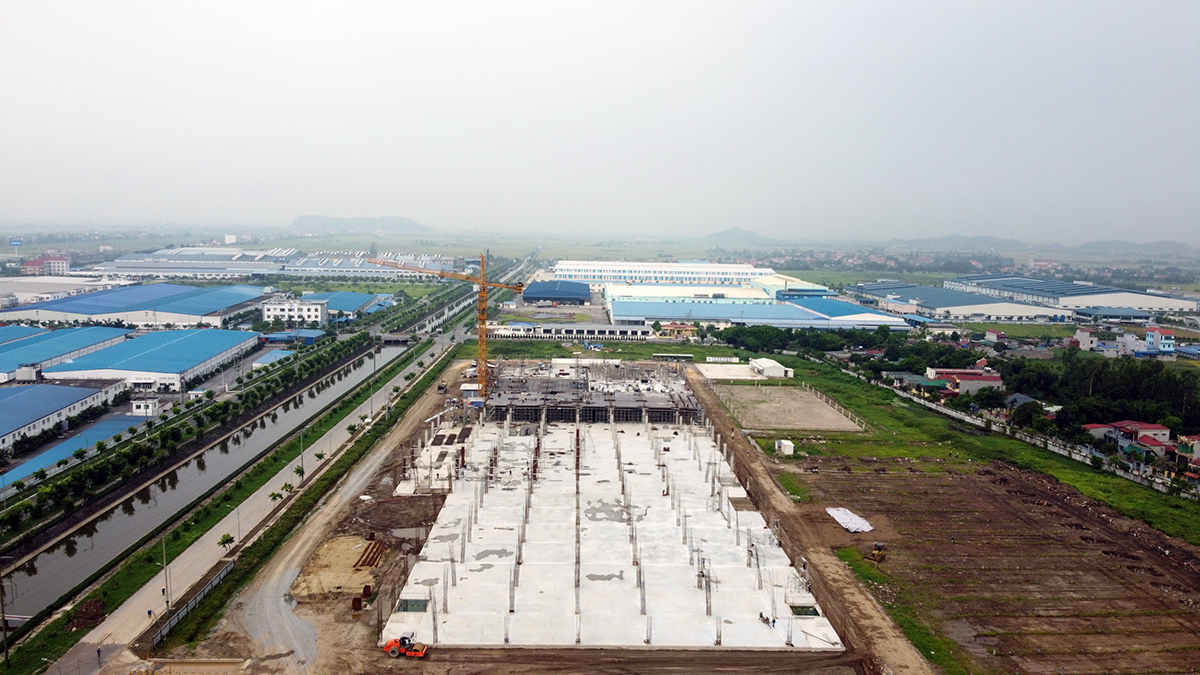

截至 2020 年 5 月,在主车间区域,INVESTCORP 已完成了 15,000 平方米的地面和一楼立柱工作的 60% 的整体建设,将立柱结构,楼板 2、3、4 和楼板分为三部分 3 个区域(从 1 区到 3 区),将一一建造。目前,二楼的混凝土工程已经完成了 20% 的工作量,预计 INVESTCORP 会在 2020 年 6 月对一楼的柱,混凝土柱,梁和 2、3、4 楼楼板进行 混凝土浇筑。并继续为 1 区建造屋顶。

在厨房和餐厅区域,INVESTCORP 已完成基础的建设,将于 2020 年 6 月完成混凝土工作,并继续为安装钢结构做准备。

仓库区域从 2020 年 5 月 27 日开始挖掘,预计在 2020 年 6 月完成基础和基础梁。

户外工程包括道路正在被割草,填砂和压实。按照预期进度,排水系统将从 2020 年 6 月开始,到 2020 年 7 月结束。
