2020 年 11 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

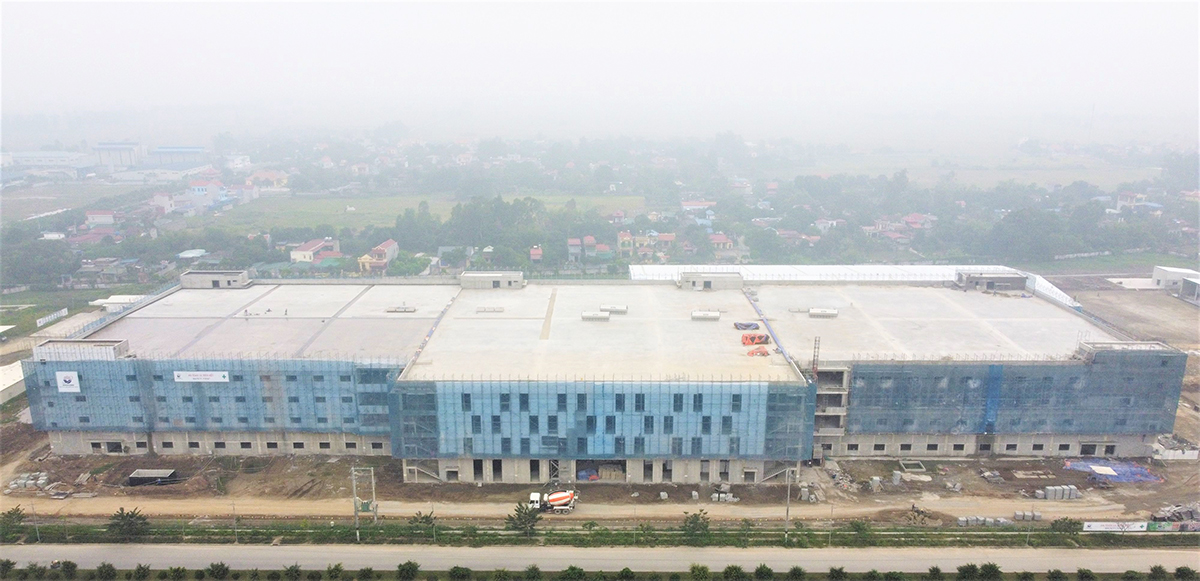

2020 年 11 月,在 主车间区域 INVESTCORP 完成了整个结构施工工作。预计所有的抹灰工作将在 2020 年 12 月 10 日完成。其他包括铺贴卫生间、楼梯、涂漆、石膏墙和天花板、入门、窗户、玻璃墙等装修工作将在 2020 年 12 月内完成。

在厨房和餐厅区域,INVESTCORP 已经完成了抹灰和铺屋顶的所有工作。装修工作将在业主批准后实施。

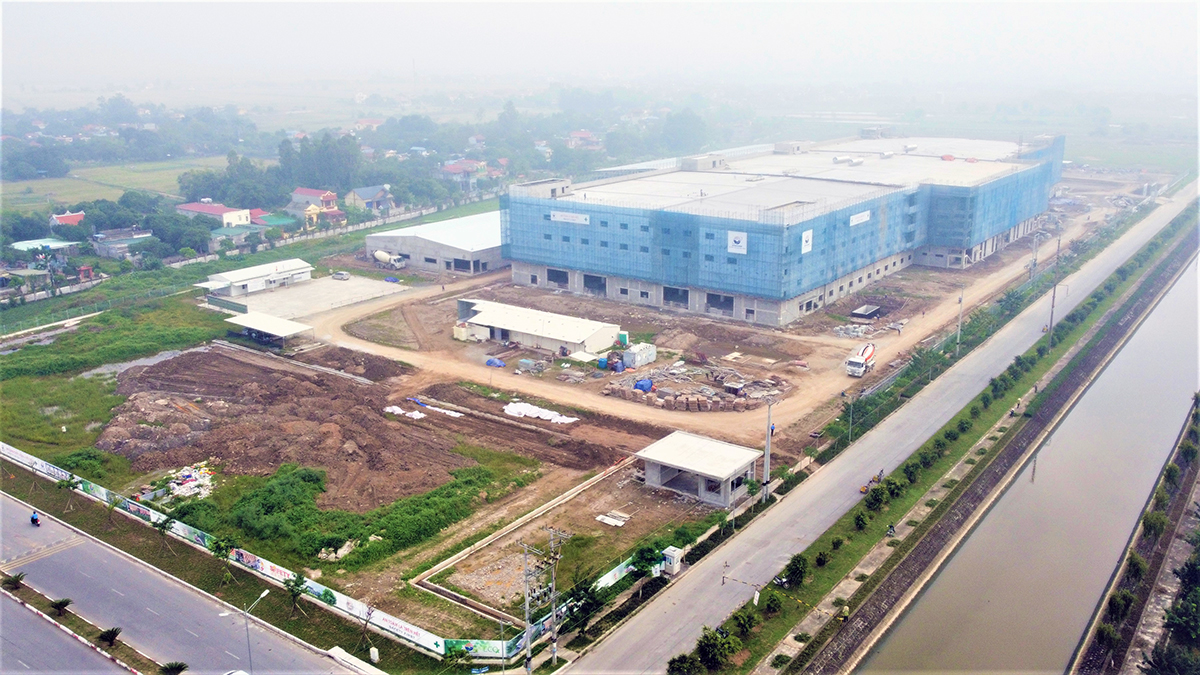

仓库区域已完成 95% 瓦楞铁墙,60% 涂漆工作并开始安装波纹瓦楞铁边框。预计 INVESTCCORP 将在 2020 年 12 月 31 号开始向投资者移交仓库。

垃圾场区在开展垫层涂漆并在验收已较之前完成涂漆工作。泵房和控制屋已完成铺屋顶、屋内涂漆和屋外垫层涂漆。停车场的施工工作在等投资者的批准。

户外的项目包括沟道系统已施工 90% 工作量,混泥土道路继续施工以便按照进度于 2020 年 12 月内完成。
