海防 Ramatex 服装生产厂房项目 - 2018 年 7 月施工进度的更新

到 2018 年 7 月底,在海防 Ramatex 服装生产厂房项目的 Block 1,INVESTCORP 公司在尽快完成 1&2 号厂房,1 号办公室,餐厅和室外的次要工程。

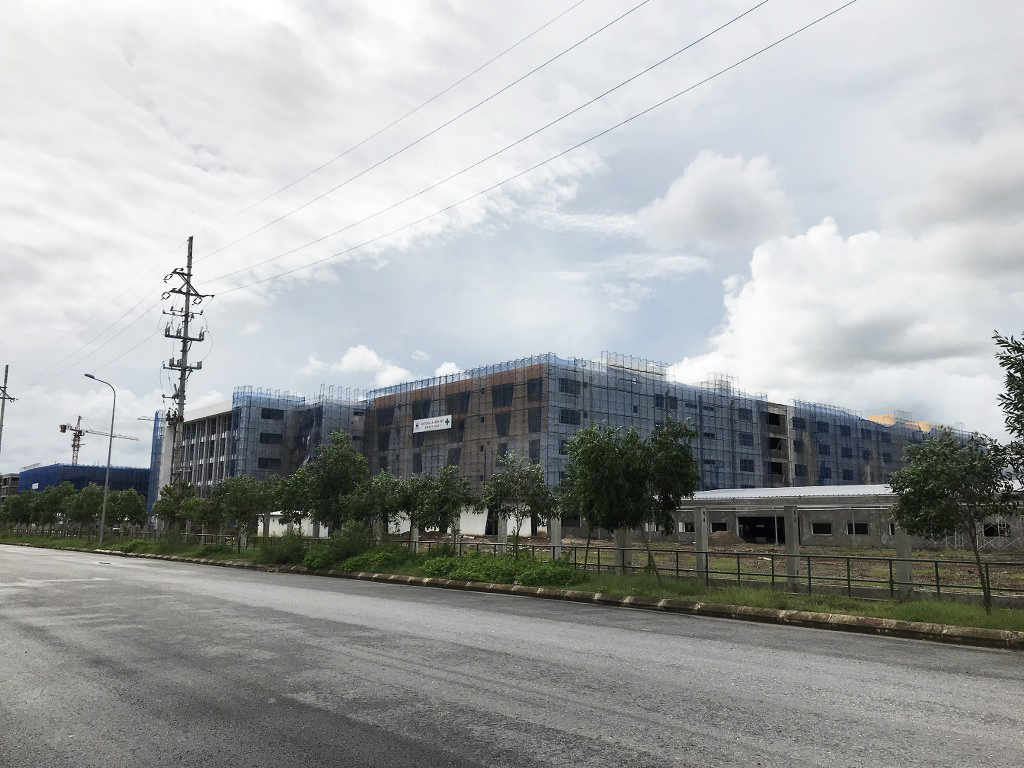

在 1&2 号厂房,天花板和梁涂油漆工作已展开完毕。目前,INVESTCORP 在施工卫生间的天花板,隔板和楼梯;安装窗户也在 2018 年 8 月 5 日完工。其他项目,如伸缩缝,楼梯栏杆在安装并在 2018 年 8 月 10 日完工。在天气良好的条件下就马上施工室外涂油漆。

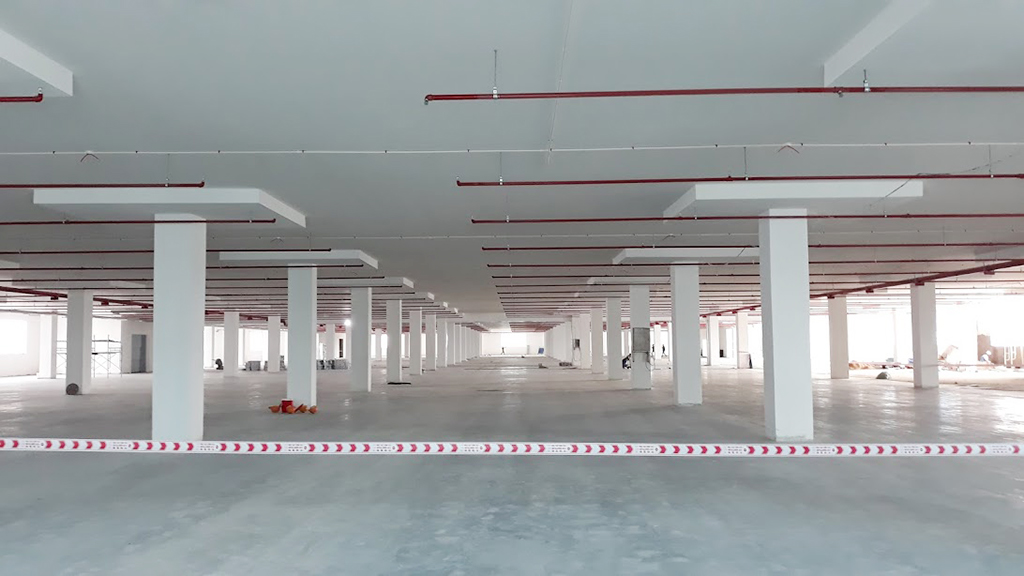

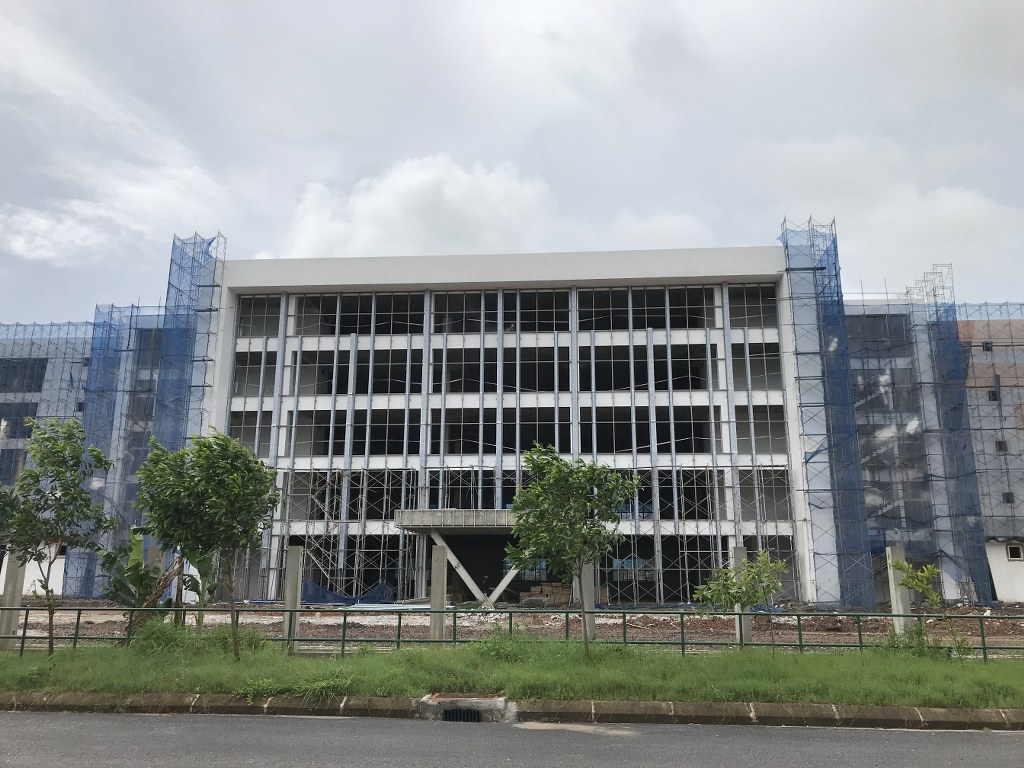

在一号办公室,卫生间和楼梯贴瓷砖在 2018 年 8 月 10 日前会完工。前面贴 Aluminum 板已完工,目前转为施工华盖。目前,INVESTCORP 在施工卫生间天花板,楼梯和有业主审核的区域。全部窗户框和前面玻璃隔板已安装完毕,目前在安装玻璃的工作。

在餐厅区域,砌砖粉刷已展开完毕;涂油漆,贴瓷砖工作也完成 80%。目前,INVESTCORP 在进行施工石膏天花板,安装铝框,铁门,预计 2018 年 8 月 18 日全部会完工。

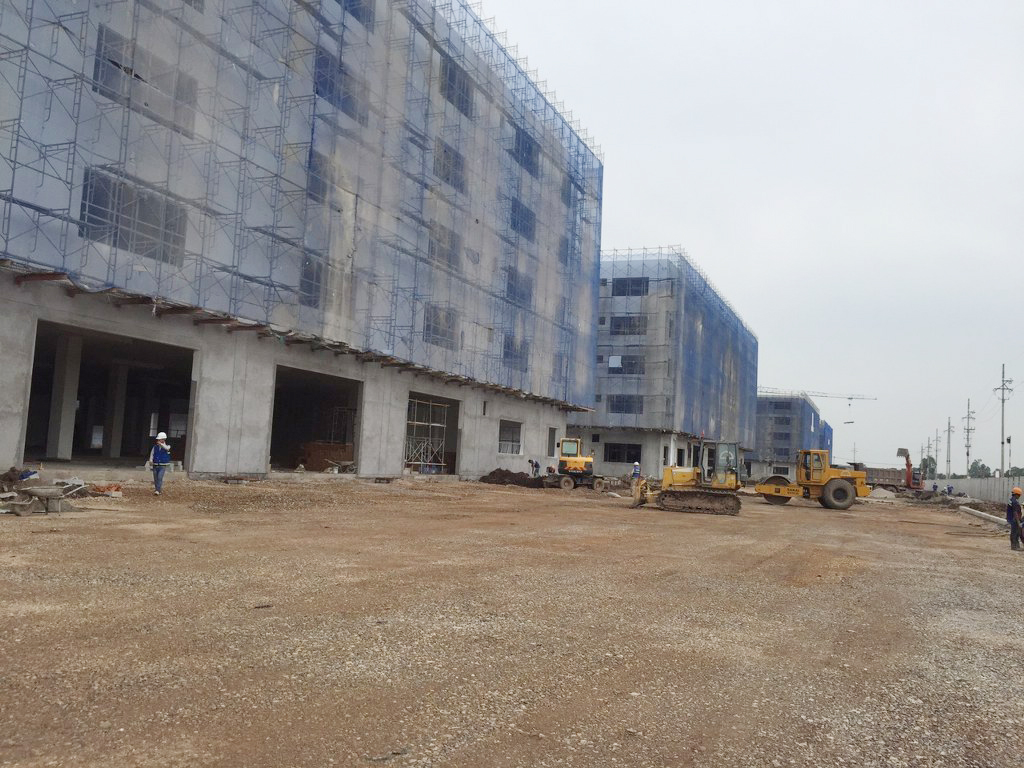

室外工程,如主道路,与工业区所连接的位置和大门也由 INVESTCORP 在展开施工

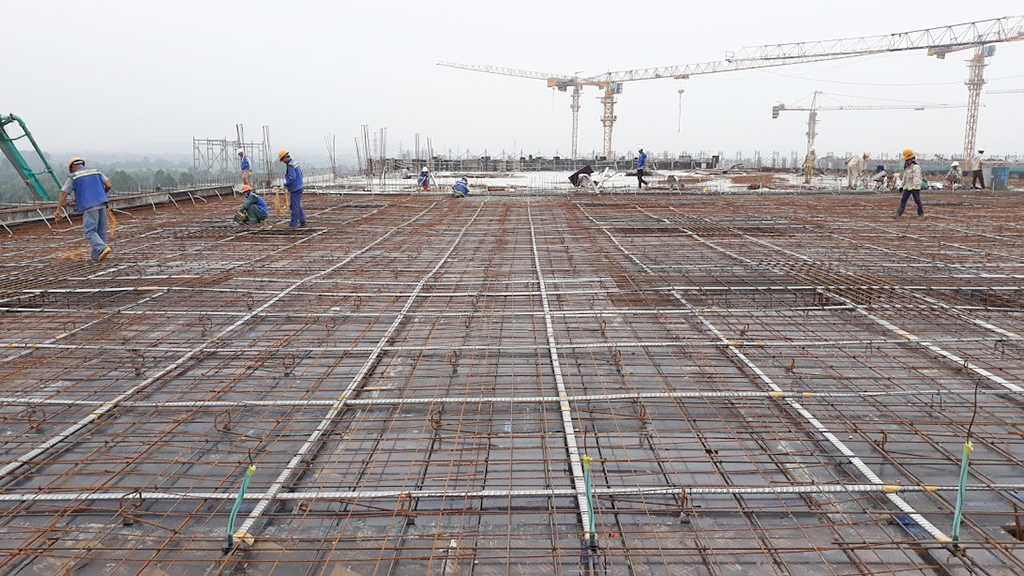

在 Block 2,INVESTCORP 基本上已完成 3&4 号厂房梁和地板的混凝土部分,在进行梁和天花板粉刷,涂油漆。2 号办公室结构也施工到三楼地板和梁。

在 Block 1 进行交接后,INVESTCORP 会集中人力来按照业主所提出的进度将 Block 2 工程完工
