更新 2018 年 10 月的施工进度-海防 Ramatex 服装生产厂房项目

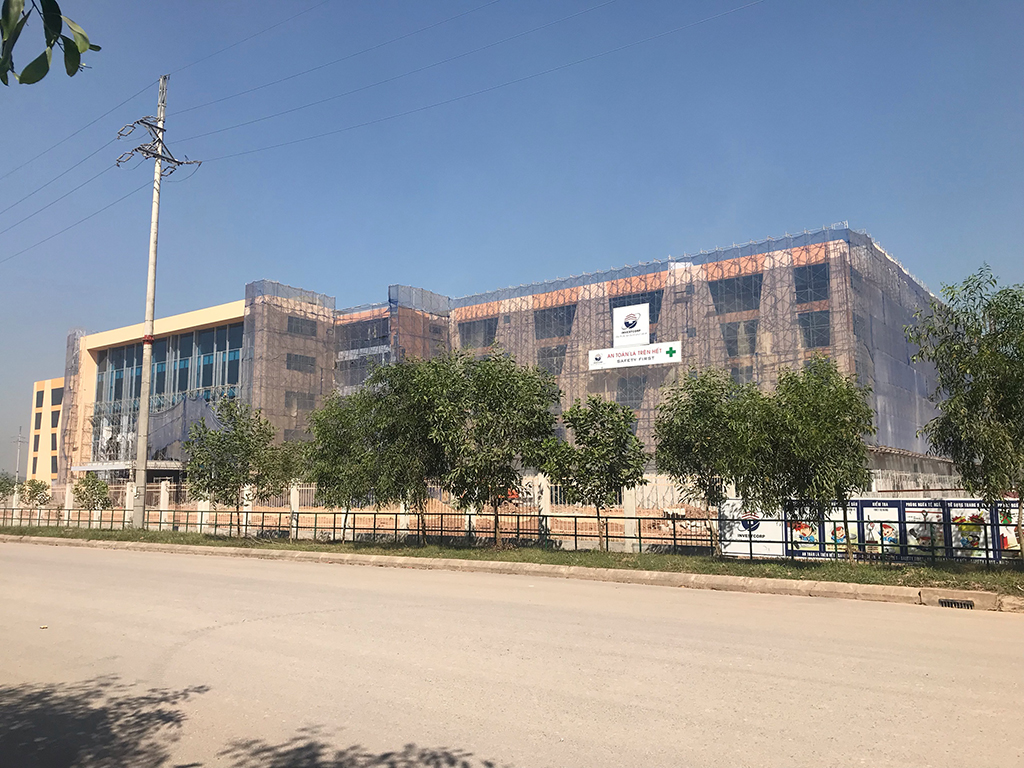

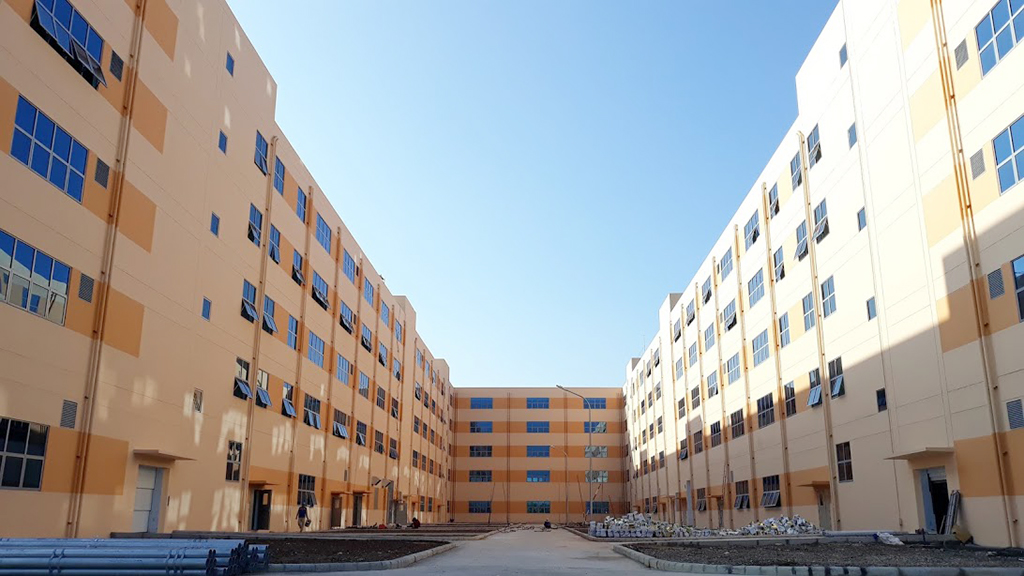

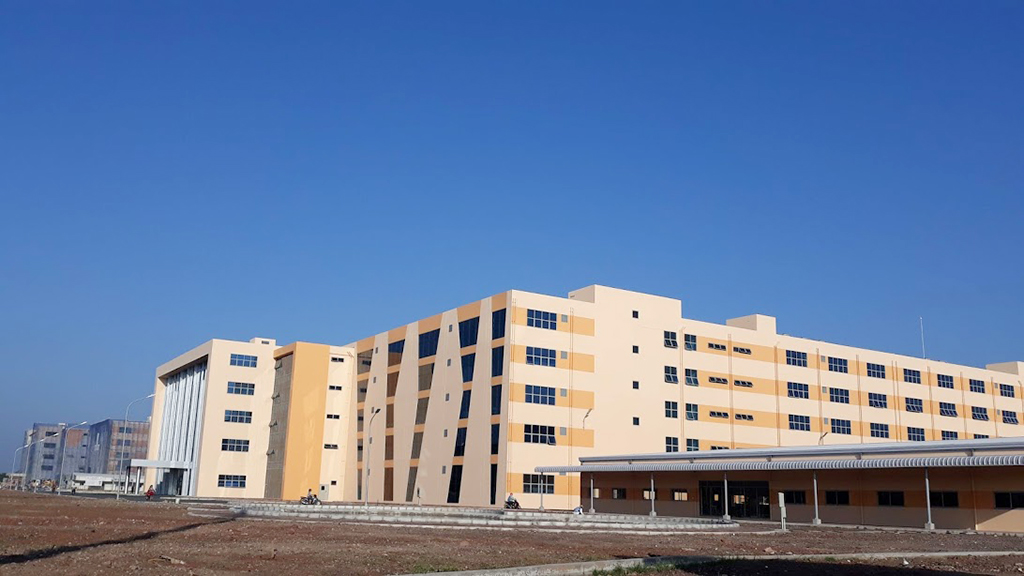

2018 年 10 月内,在完成和与业主交接海防 Ramatex 服装生产厂房项目的 Block1 工作以便开始使用后,INVESTCORP 公司继续集中尽力赶快完成该项目的 Block2。

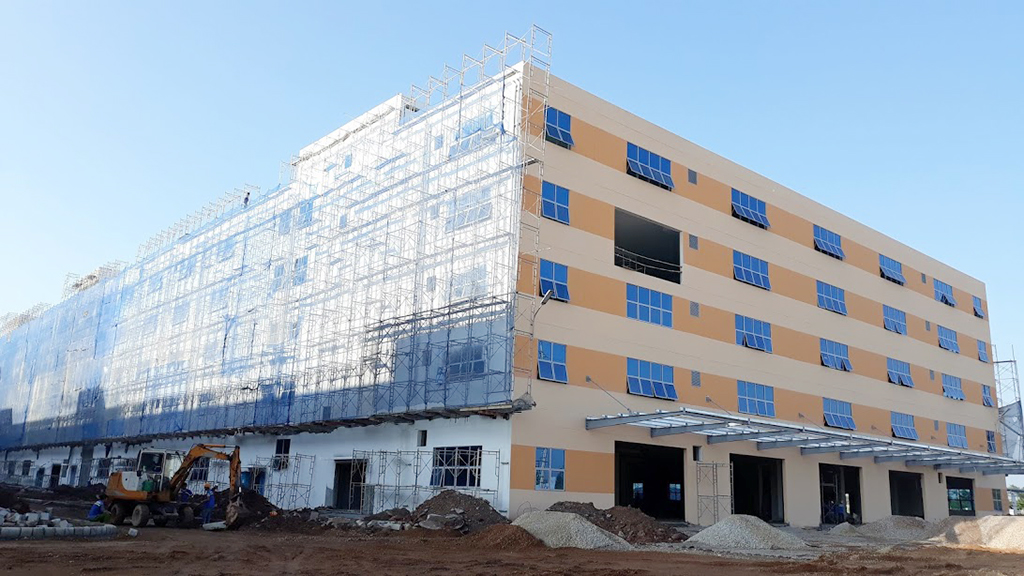

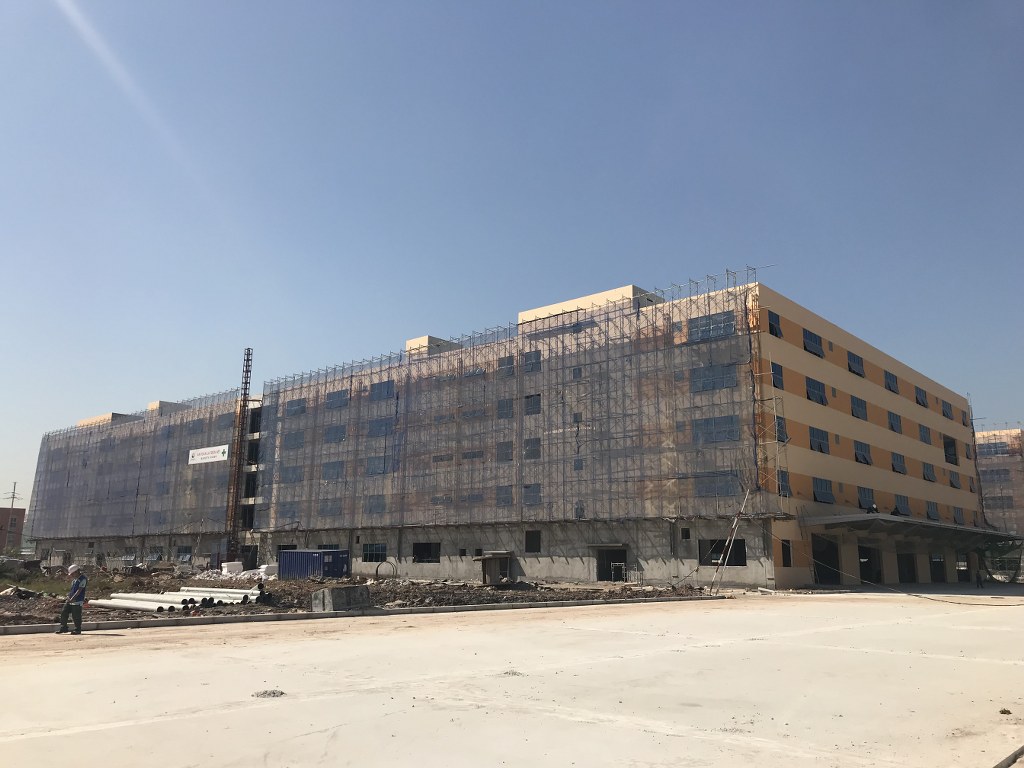

在 3 和 4 号厂,梁和天花板涂漆的工作已基本完成并开始安装电机部分。厕所和楼梯贴瓷砖和安装石膏天花板已结束。目前一些其他公司,如墙、柱涂漆;地板清洁,磨平工作以便涂 Epoxy 油漆在展开并 2018 年 11 月 15 日结束。

在 2 号办公楼,一些工作如:厕所贴瓷砖,安装石膏天花板和安装玻璃隔板,Aluminium 板由 INVESTCORP 同时开展。楼梯的涂漆和其他工作也在进行。预计 2 号办公楼的全部工作于 2018 年 11 月 20 日前完成。

次要项目和室外工作,如 3 号车棚在施工基础部分;排水沟,混凝土路,安装路缘石和路面铺沥青也在展开并预计 2018 年 11 月内完成。

也在 2018 年 11 月,INVESTCORP 公司会搬移临时办公室和临时仓库以便还给业主的全部场地。
