2020 年 7 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目

2020 年 7 月,在 Yokowo 越南有限公司第四期,INVESTCORP 继续部署建设工作,以跟进预期进度。

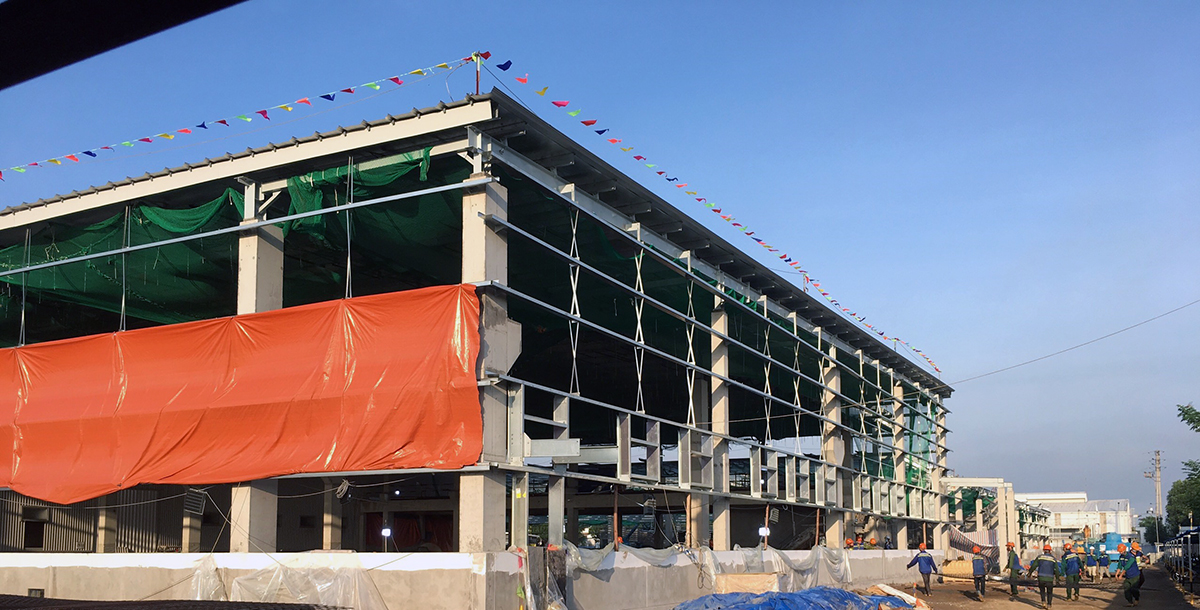

为了扩展主工厂,INVESTCORP 已在工厂区域,办公室区域的二楼柱子中完成了钢筋混凝土柱的施工,并完成了整个工厂的墙体。目前,INVESTCORP 正在开始平整,压实并在工厂车间衬砌混凝土。整个工厂的混凝土基础将于 2020 年 8 月完成。

对于车棚的扩建,2020 年 7 月,INVESTCORP 完成了整个一楼的柱子,油漆线,粉刷墙壁并交付了整个车棚的一楼给业主投入使用。预计 2020 年 8 月,INVESTCORP 将完成三楼的钢结构和车棚屋顶的施工。

在室外工程,INVESTCORP 正在建造废水处理池的墙上浇筑混凝土,并在净水池的底部浇筑混凝土。预计在 8/2020 年,将完成清洁水箱的建设和废水处理箱的排水。
