2021 年 06 月份更新施工进度 - Star Villas 项目

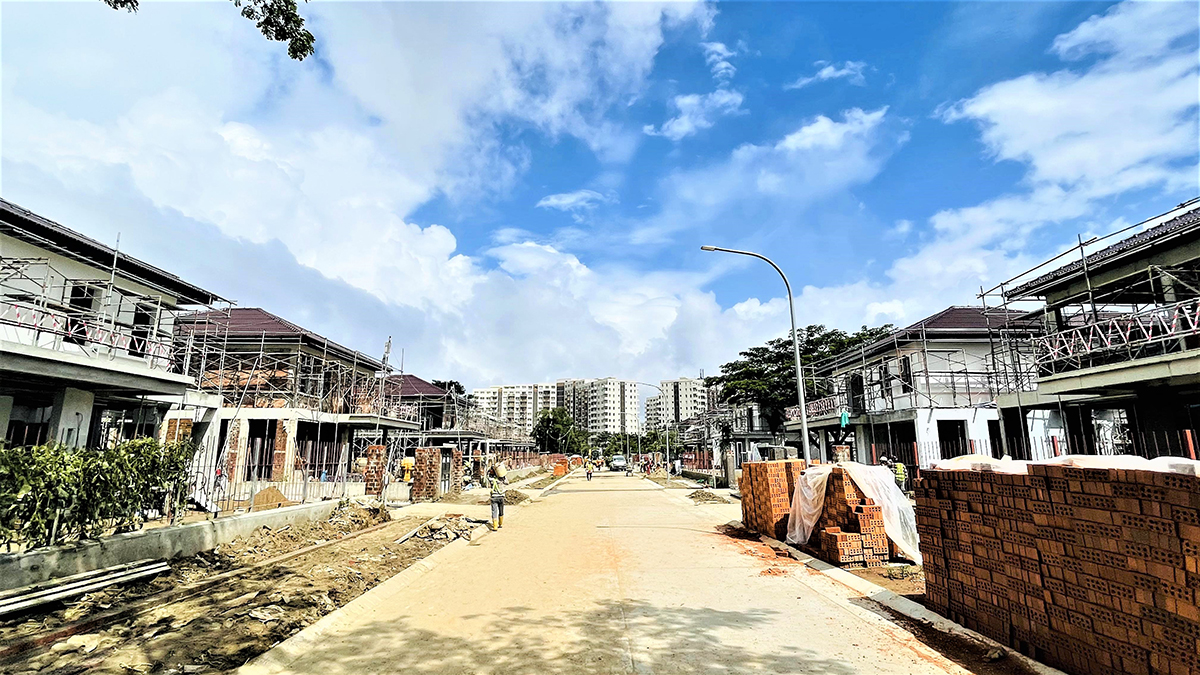

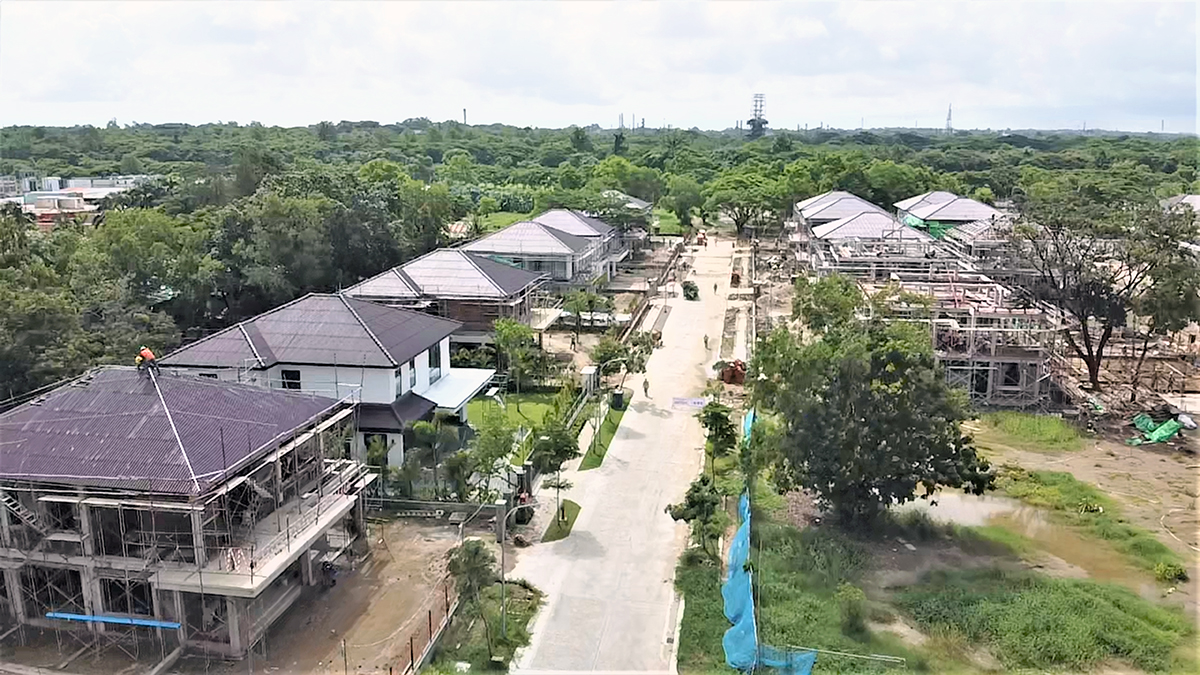

2021 年 6 月底,缅甸 INVESTCORP 完成了 10、15、16 号别墅的混凝土框架结构;继续开展 1B 别墅结构施工,完成了 10 号别墅屋架安装。3、6、7、8、9、10、11、12、14 号别墅的抹灰装修工作和 7、8、9 、11 号别墅的油漆和石膏板天花板工作也已同时加快。

此外,缅甸 INVESTCORP 还重点实施并基本完成了 3、6、7、8、9、10、11、12、14 号别墅屋外雨水排水系统,并正在继续开展 15、16、1B 号别墅。

预计 2021 年 7 月,缅甸雨季旺季对屋外及油漆专项施工开展工作影响较大,缅甸 INVESTCORP 将规划并采取相应措施以施工,完成 3、6、7、8、9、10, 11、12、14、15、16 号别墅,同时推进和完成 1B 别墅的结构工作,以便于 2021 年 8 月底和 9 月初及时将部分公寓移交给投资者。
