2022年11月份更新的施工进度-清化省清化市广东社居民区基础设施项目

2022年11月份更新的施工进度-清化省清化市广东社居民区基础设施项目

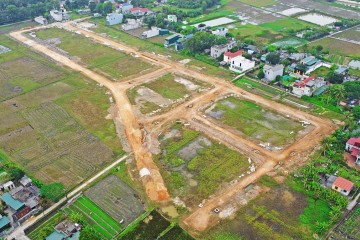

2022年11月,清化INVESTCORP Land专注于合同项下工程的建设。当月施工工程,包括:疏浚、路基开挖、K95路堤,均已完成100%;K98路堤工程已完成95%。排水系统,D600下水道系统安装量达到81%,400下水道系统安装量达到合同量的24%。

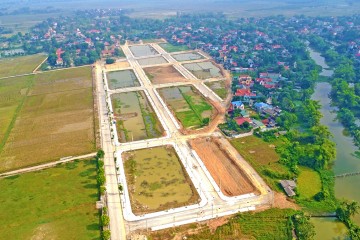

2022年11月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2022年11月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2022年11月,清化INVESTCORP Land实施了路基二类碎石施工和一类碎石施工,完成率超过 90%。

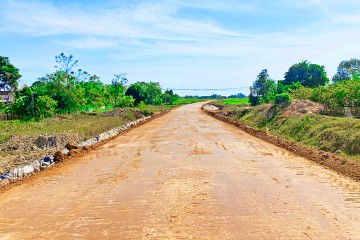

2022年11月份更新的施工进度-自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目

2022年11月份更新的施工进度-自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目

2022年11月,清化INVESTCORP Land继续按照合同组织施工各项工作;当月进行的工程包括:交通和下水道工程。

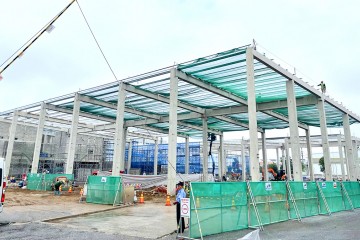

2022年11月份更新施工进度 - Sakata Inx越南工厂- 北宁分公司

2022年11月份更新施工进度 - Sakata Inx越南工厂- 北宁分公司

2022年11月,INVESTCORP 15已经完成了主厂区的地基工程,车间地面的混凝土工作也已经完成了75%,抹灰工作也在赶工。
2022年11月份更新施工进度–清化省寿春县寿林乡梅星度假村项目

2022年11月份更新施工进度–清化省寿春县寿林乡梅星度假村项目

2022年11月,INVESTCORP 6公司继续进行施工接待室、四季别墅区、湖上平房等辅助工程。

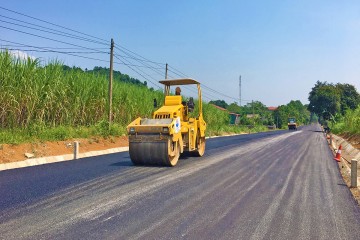

2022年10月份更新的施工进度-清化省47号公路Km51+600-Km53+500; Km57+00-Km59+700路段路基、路面、排水系统及交通安全修复工程项目

2022年10月份更新的施工进度-清化省47号公路Km51+600-Km53+500; Km57+00-Km59+700路段路基、路面、排水系统及交通安全修复工程项目

2022年10月,清化INVESTCORP Land一人有限公司重点加快合同中工作项的施工进度。在建项目包括:排水系统、修复损坏路面、交通安全等工作。

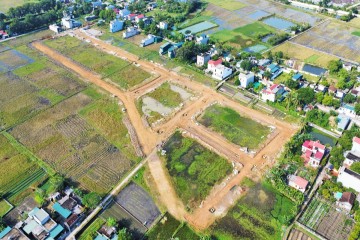

2022年10月份更新的施工进度-清化省清化市广东社居民区基础设施项目

2022年10月份更新的施工进度-清化省清化市广东社居民区基础设施项目

2022年10月,清化INVESTCORP Land一人有限公司专注于建设路面和排水系统。

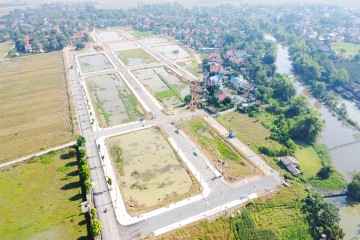

2022年10月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2022年10月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2022年10月,清化INVESTCORP Land公司进行了二级路基碎石的施工,达到80%的工作量,路缘石的施工安装达到98%;人行道铺装达到81%。同时,清化INVESTCORP Land实施了 98% 的树木种植工作。
2022年10月份更新的施工进度-自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目

2022年10月份更新的施工进度-自寿春县春兴乡连接到寿春镇接至蓝山-金星城市区的道路项目

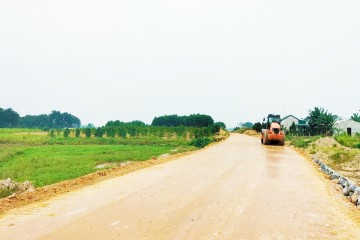

2022年10月底,清化INVESTCORP Land实施并完成了一级K98路面的修复和回填工作;完成托盘脚的施工、大块石的路基工作达到95%。此外,清化INVESTCORP Land正在将风化土壤运输到垃圾填埋场。
2022年10月份更新施工进度-清化省寿春县春盛乡梅星蓝山-金星新城区项目

2022年10月份更新施工进度-清化省寿春县春盛乡梅星蓝山-金星新城区项目

梅星新城区项目有梅星集团投资,总承包商为Vistar股份公司,建筑面积为704.354平方米。INVESTCORP集团已签订项目的人行道铺装工程的合同,INVESTCORP 6 将直接施工。
2022年10月份更新施工进度–清化省寿春县寿林乡梅星度假村项目

2022年10月份更新施工进度–清化省寿春县寿林乡梅星度假村项目

2022年10月初,INVESTCORP集团签订了由梅星 - 安江集团投资的梅星度假村项目的多项建设工程,建筑面积为54公顷,项目地理位置便利,距寿春机场不到10公里,距蓝京国家特别遗址约1.5公里,是清化省发展旅游、贸易和豪华度假村的非常便利位置。

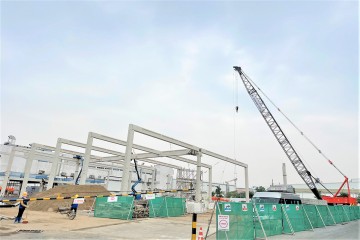

2022年10月份更新施工进度 - Sakata Inx越南工厂- 北宁分公司

2022年10月份更新施工进度 - Sakata Inx越南工厂- 北宁分公司

2022年10月,INVESTCORP 15按照计划完成了主厂房工程的基础和基础支撑施工,将场地移交给承包商架设钢筋混凝土结构。对于配套的辅助房屋和屋外工程,INVESTCORP 15 还进行水池池壁、化学品池池壁、垃圾房地基和基础支撑混凝土浇筑。此外,INVESTCORP 15 也正在建造下水道工程,以将地面交接用于外部施工手脚架。
2022年10月份更新施工进度 - Meiko光明电子零件制造和组装工厂第一期扩建项目

2022年10月份更新施工进度 - Meiko光明电子零件制造和组装工厂第一期扩建项目

2022年10月底,INVESTCORP东明已完成PCB区的升降台基础施工、钢筋混凝土施工、楼梯模板施工等工程;墙体施工和瓦楞铁墙门安装工程也在同时进行。
INVESTCORP集团12周年成立庆典

INVESTCORP集团12周年成立庆典

2022年11月01日,在成立12周年之际,INVESTCORP集团召开研讨会,简要回顾2022年生产经营活动,确定2023年创新发展方向。集团董事会成员、成员公司经理及INVESTCORP集团全体员工出席会议。
INVESTCORP集团庆祝10月20日越南妇女节日

INVESTCORP集团庆祝10月20日越南妇女节日

2022年10月20日上午,INVESTCORP集团举办了越南妇女节庆祝座谈会。这是INVESTCORP集团为表达对女性员工的关心、鼓励和祝贺的一项意义和切实的活动。
