2023年02月份更新的施工进度 - Vina Ito工厂项目-第二期

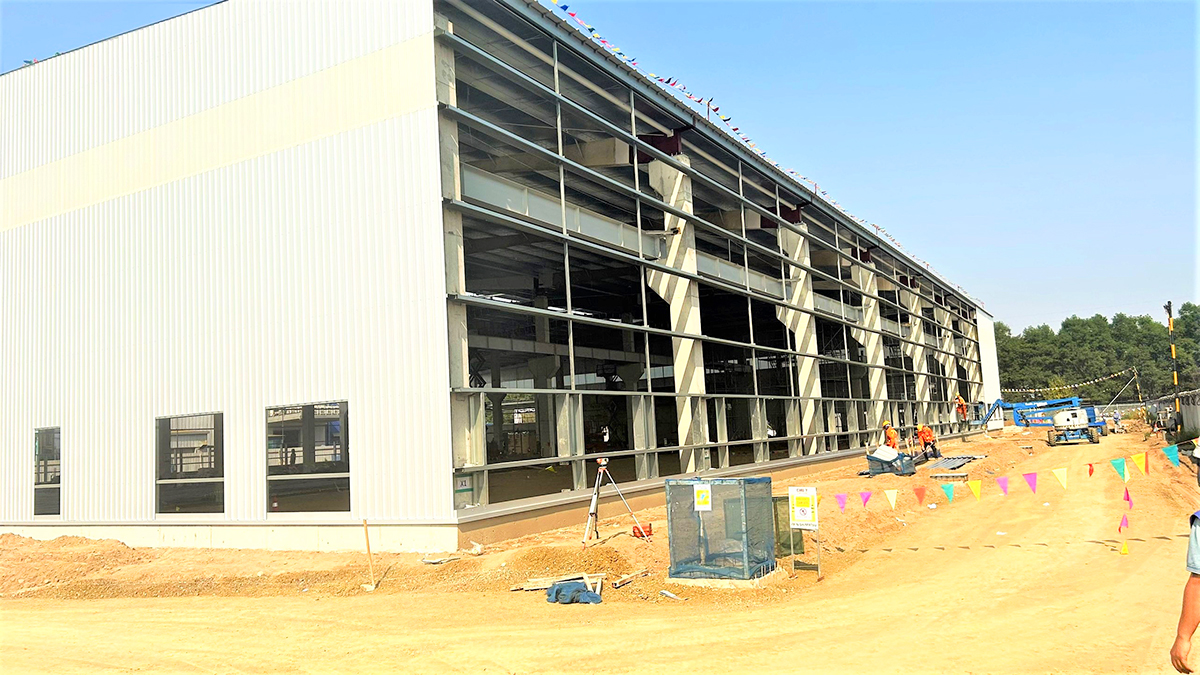

2023年02月,Investcorp 15完成了厂房砌筑抹灰工作、第1层内部道路和雨水排水系统的建设。同时Investcorp 15还实施了建造垃圾房墙体和安装人孔盖V型钢的工作。

预计于2023年03月,在投资者确认厂房地板混泥土方案后,Investcorp 15将完成剩余工厂地板的混凝土建设。此外,路沿石安装、内部道路压实、卫生间铺贴和人孔混泥土浇筑将完成100%的工作量。

此外,Investcorp 15将加快施工垃圾房工程以于2023年3月移交给投资者。同时,内部沥青工作将根据总承包商的计划进行。Investcorp 15将并行实施其余的清洁和修补工作。
