2022年07月份更新施工进度 - Meiko光明电子零件制造和组装工厂第一期扩建项目

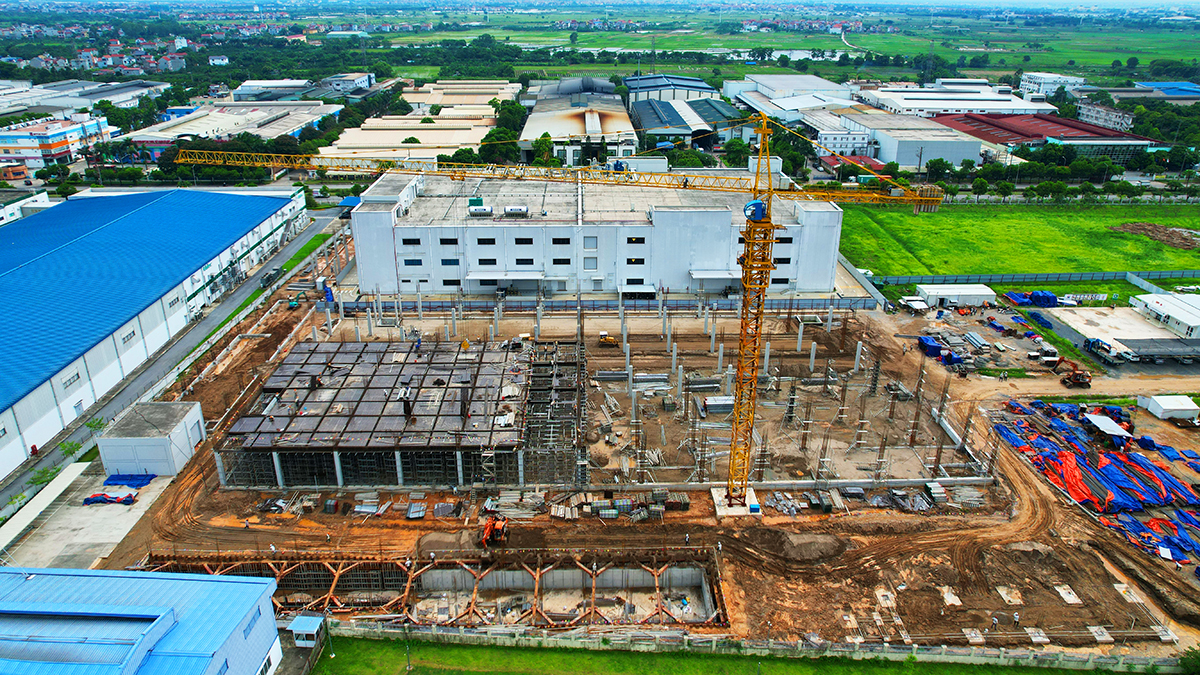

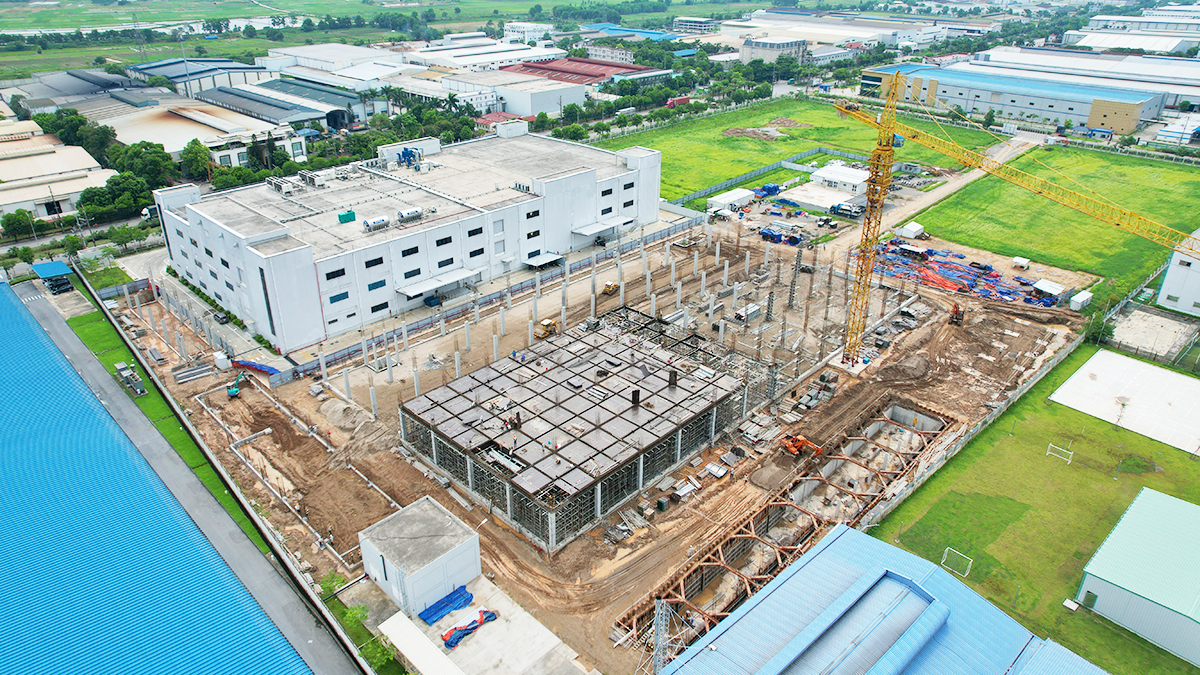

2022年7月底,在Meiko光明电子有限公司的Meiko光明电子零件制造和组装工厂第一期扩建项目开工两个多月后,INVESTCORP东明完成了PCB房屋的钢筋、模板、混凝土浇筑的施工;平整和压实、一楼柱和二楼梁等其他工作正在进行中。

地下水池工程已完成墙体、立柱及地下水池防水施工。目前,INVESTCORP 东明正在安装地下水池的盖子并填沙池壁。

电房、冷却房和压缩空气机、锅炉房等配套工程完成了100%基础工作和一楼立柱施工。

2022年8月,INVESTCORP 东明将继续进行基坑填筑、池壁填砂、压实等施工工作。
