更新 2019 年 6 月 份 的施工进度 -  Nam Dinh Ramatex 纺织服装厂项目

更新 2019 年 6 月 份 的施工进度 - Nam Dinh Ramatex 纺织服装厂项目

在 2019 年 6 月,INVESTCORP 公司 完成了屋顶瓦楞铁盖顶,并正在纺织厂区域进行墙体瓦楞铁墙面施工。目前,地面混凝土浇筑工作,墙体内外油灰工作也已完成,电力室和卫生间等辅助项目正在紧急实施。在 2019 年 7 月,INVESTCORP 公司 将完成瓦楞铁墙板,水槽安装,排水管和其他与瓦楞铁墙相关的修整工作。其他 油灰涂料,安装门,吊顶天花板,干式墙,卫生间瓷砖等工作 也将于 2019 年 7 月实施。
更新 2019 年 6 月 份 的施工进度-  越南 Mie 工厂 项目第二阶段

更新 2019 年 6 月 份 的施工进度- 越南 Mie 工厂 项目第二阶段

2019 年 6 月底,越南 Mie 工厂 项目第二阶段 的主要建设完善工作 由 INVESTCORP 公司 负责施工 基本完成。目前,涂料工作,平铺和干墙抹灰正在最后阶段进行。铝门和防火钢门的项目已经竖立安装完毕。与第1阶段工厂的连接也已开展。其他辅助项目,如混凝土通道和其他项目也已完成。
更新 2019 年 6 月 份 的施工进度 - 越南 Meiko 电子 责任有限公司 的 EMS 专区 扩建项目

更新 2019 年 6 月 份 的施工进度 - 越南 Meiko 电子 责任有限公司 的 EMS 专区 扩建项目

2019 年 6 月,INVESTCORP 公司已完工并将整个 EMS 专区 扩建项目移交给业主 -  越南 Meiko 电子 责任有限公司 进行使用。
更新 2019 年 6 月份 的施工进度 – Tamada 公司 的 办公区 以及 仓库区

更新 2019 年 6 月份 的施工进度 – Tamada 公司 的 办公区 以及 仓库区

2019 年 6 月底,INVESTCORP 缅甸完成了安装并修复了墙。屋顶板和水槽系统的安装和固定正在进行中,预计将于 2019 年 7 月中旬完成。
更新 2019 年 6 月 份 的施工进度 - Sankyo 项目

更新 2019 年 6 月 份 的施工进度 - Sankyo 项目

2019 年 6 月底,INVESTCORP 缅甸公司从业主再得到了负责办公区域完善工作,预计将于 2019 年 7 月收回工厂区域。

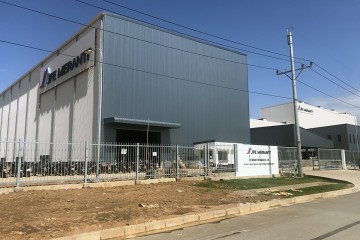

更新 2019 年 6 月 份 的施工进度 -  Meranti 有限公司 的 JFE Meranti 工厂 项目

更新 2019 年 6 月 份 的施工进度 - Meranti 有限公司 的 JFE Meranti 工厂 项目

目前,Meranti 有限公司 的 JFE Meranti 工厂 项目已基本完成 ,已经验收 并 逐步部分 移交给业主 使用。

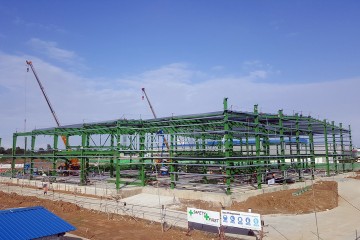

更新 2019 年 6 月 份 的施工进度 - Kalbe 缅甸制药厂项目

更新 2019 年 6 月 份 的施工进度 - Kalbe 缅甸制药厂项目

2019 年 6 月份,项目的 加工车间 部分 已完成了 主体框架 另外 已完善了 一些基本的工作。泵室和保安处也已经完成了主体框架。
Xuan Tien Investcorp 住宅区正式公开发售仪式

Xuan Tien Investcorp 住宅区正式公开发售仪式

2019 年 6 月 1 日,Xuan Tien Investcorp 住宅区正式公开发售仪式由青化 INVESTCORP Land(INVESTCORP 的成员公司)与分配出售单位 - Phuc Hung 房地产股份公司 一起举办。吸引了许多当地居民以及邻近地区的客户。

更新 2019 年 5 月 份 的施工进度 -  Nam Dinh Ramatex 纺织服装厂项目

更新 2019 年 5 月 份 的施工进度 - Nam Dinh Ramatex 纺织服装厂项目

2019 年 5 月,在 Ramatex Nam Dinh 纺织服装厂项目的纺织车间,INVESTCORP 已完成屋顶钢结构的安装,正在进行工厂车间的 屋顶盖 瓦楞以及 车间地面混凝土浇筑。预期,卫生区墙面抹灰,电力室和气压室的建设将于 2019 年 6 月实施和完成。此外,纺织车间内外的涂料工作也将会同时 进行。

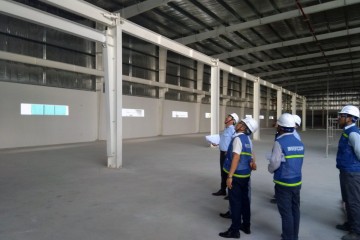

更新 2019 年 5 月 份 的施工进度-  越南 Mie 工厂 项目第二期

更新 2019 年 5 月 份 的施工进度- 越南 Mie 工厂 项目第二期

2019 年 5 月份 ,在 越南 Mie 工厂 项目 第二期, INVESTCORP  公司已经 进行 涂料,瓷砖和天花板干墙 工作。铝门,防火钢门的项目 已经加工和竖立基础 。钢结构项目也已实施和完成。

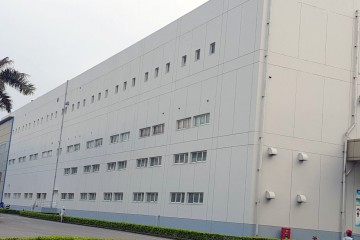

更新 2019 年 5 月 份 的施工进度 - 越南 Meiko 电子 责任有限公司 的 EMS 专区 扩建项目

更新 2019 年 5 月 份 的施工进度 - 越南 Meiko 电子 责任有限公司 的 EMS 专区 扩建项目

于 2019 年 5 月,INVESTCORP 公司 已经 完成了 EMS 专区 扩建项目范围内的一些后发生 的项目并移交给越南 Meiko 电子 责任有限公司。

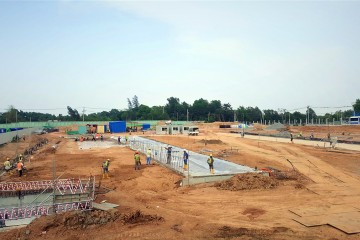

更新 2019 年 5 月 份 的施工进度 - Sankyo 项目

更新 2019 年 5 月 份 的施工进度 - Sankyo 项目

在 2019 年 5 月底,INVESTCORP 缅甸公司完成了 Sankyo 项目办公区的基础 和 地版面 ,并移交给业主以便进行下一步的工作。

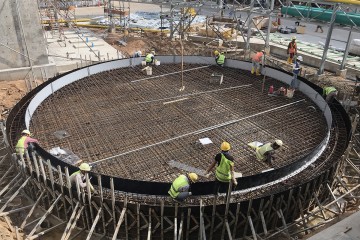

更新 2019 年 5 月 份 的施工进度 -  Meranti 有限公司 的 JFE Meranti 工厂 项目

更新 2019 年 5 月 份 的施工进度 - Meranti 有限公司 的 JFE Meranti 工厂 项目

在 2019 年 5 月,INVESTCORP 缅甸公司继续实施 涂料工作 并完成辅助区域。其他完善 工作 也同时进行。

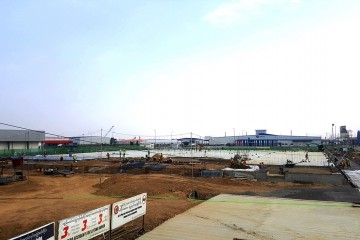

更新 2019 年 5 月 份 的施工进度 - Kalbe 缅甸制药厂项目

更新 2019 年 5 月 份 的施工进度 - Kalbe 缅甸制药厂项目

在 2019 年 5 月,INVESTCORP 缅甸公司继续施工 加工车间 和地下储罐系统。机械下面 的 基础系统已实施了 80% 工作量,将于 2019 年 6 月 完成。
启功 越南 Nihon Plast 工厂项目

启功 越南 Nihon Plast 工厂项目

2019 年 5 月 22 日,INVESTCORP 在 Vinh Phuc 省 Binh Xuyen 县 的 Thien Ke 乡 Thang Long Vinh Phuc 工业区举行了越南 Nihon Plast 工厂项目的启功 仪式。出席仪式的有业主代表 - 越南 Nihon Plast 有限公司,主承包商代表 - Hazama Ando 公司和建筑承包商代表 - INVESTCORP 公司。
