2022 年 04 月份更新施工进度 – 环保型工艺装饰品生产项目
2022 年 4 月,INVESTCORP 15 完成了厂区工程并加快办公区的施工,石膏天花板、玻璃隔板、天花板及墙壁油漆和室内安装等工程达到 85% 工作量。石膏天花板和墙壁也正在加速建造中。
2022 年 04 月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目
2022 年 4 月,清化 INVESTCORP Land 一成员有限公司完成了集水孔、沙井、污水沟混凝土盖板、路沿等全部构件浇筑。当月完成的其他工作量包括:基层二级碎石施工达到 70%,上层一级达到 30%;路缘石的安装达到 55%;人行道路砖工作达到 25%;废水排放系统达到 97%;供水系统安装达到 70%。
2022 年 04 月份更新施工进度 - 清化省东山县东溪社同南新居民区基础设施项目
2022 年 4 月,清化 INVESTCORP Land 一成员有限公司实施了同南新居民区基础设施项目,完成合同中工程量的 95%,包括完成路缘石及供水管道安装,完成 8、9、13 号道路人行道地下电缆拉装;铺装 9 号和 13 号道路的人行道砖面。
2022 年 04 月份更新施工进度 - Star Villas 项目
截至 2022 年 4 月末,INVESTCORP 缅甸已基本完成 95% 工作量。目前,1B、3、5、6、7、8、9、10、11、12、15、16 号别墅已竣工交付使用。1A 号别墅内外粉刷施工与平整、围栏、大门、院子等工程同时完成。
INVESTCORP 集团出席 “绿化顺化相会: 确定绿化增长未来” 会议
2022 年 04 月 22 日下午,在顺化市黎利 02 号顺化 Silk Path Grand 酒店,INVESTCORP 集团董事长杜玉道先生作为越美商会的嘉宾出席了 “绿化顺化相会:确定绿化增长未来” 会议。
Meiko 光明电子零件制造和组装工厂第一期扩建项目奠基仪式
2022 年 04 月 19 日,Meiko 光明电子零件制造和组装工厂第一期扩建项目奠基仪式在河内市麋泠县光明工业区举行。河内工业和出口加工区管理部门主任、业主 - Meiko 光明电子有限公司代表、合作伙伴、贵宾、总承包商 - INVESTCORP 集团代表以及光明工业区的管理部门代表。

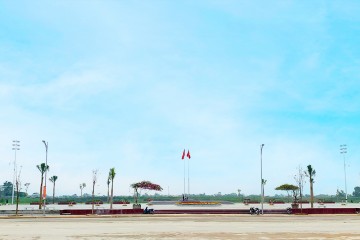

寿春县广场项目移交
寿春县广场总面积 7000 多平方米,于 2021 年 12 月开工,包括:观礼台建设、地下基础设施、铺路石、监控摄像系统和照明等工程。特别是钟楼部分由清化 INVESTCORP Land 从国外进口,安装完成,大莲花花瓣高高耸立的象征,代表着灵活、发展的一片土地,创造了独特点并与周围的空间谐和优美。

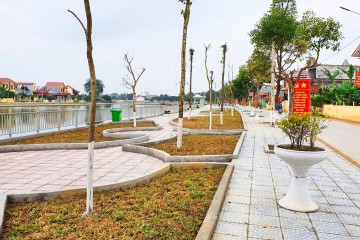

2022 年 03 月份更新施工进度 - 寿春县北良乡湖泊、园区、走道改造项目
2022 年 3 月 1 日,清化 INVESTCORP Land一成员有限公司举行了清化省寿春县北良乡湖泊、园区和走道改造项目的奠基仪式。 出席仪式的有寿春县人民委员会代表、寿春县建设投资管理委员会代表、清化 INVESTCORP Land 公司领导及施工单位代表。

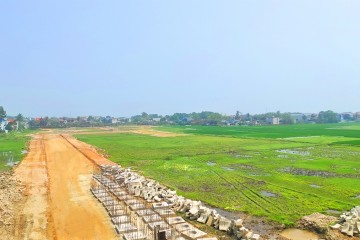

2022 年 03 月份更新的施工进度 - 清化省清化市广东社居民区基础设施项目
2022 年 3 月,清化 INVESTCORP Land一成员有限公司组织聚集材料、设备和人力资源,以施工广东社居民区基础设施项目。本月建设工程:路基有机开挖和疏浚工程完成 80%;K95 路堤施工完成合同价值的 60%。已建设的道路包括:1、2、3、5、6 号路的路沿石构件混泥土浇铸,下水道安装和排水人孔建设。

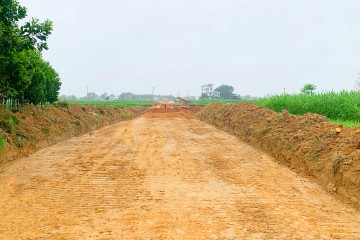

2022 年 03 月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山 - 金星城市区的道路项目
2022 年 3 月末,清化 INVESTCORP Land一成员有限公司选择了一个地方搭建了临时棚屋,并组织了机械、材料和人力资源的聚集的地点,以便建设春兴乡连接到寿春镇接至蓝山-金星城市区的道路。当月实施的工程包括:路基开挖、疏浚有机土达到 25%; K95 路基建设完成 12%,K98 完成合同额 5%。

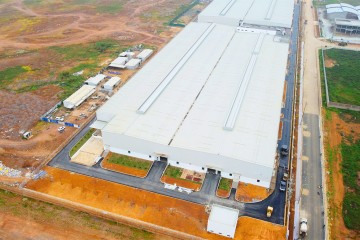

2022 年 03 月份更新施工进度 – 环保型工艺装饰品生产项目
2022 年 3 月,INVESTCORP 15 完成了厂内外墙壁粉刷、铁门和快速卷帘门和沟盖系统的安装等工程。INVESTCORP 15 完成了办公楼卫生间铺贴、楼梯、铝和玻璃以及办公室前铝面板安装。天花板和石膏墙壁工作也正在尽快建造中。

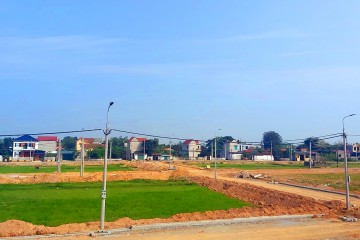

2022 年 03 月份更新的施工进度 - 清化省东山县东皇社皇学村居民点基础设施项目
2022 年 3 月,清化 INVESTCORP Land一成员有限公司重点实施和加快了清化省东山县东皇社皇学村居民点基础设施项目的多项工作建设。当月完成的工程包括:污水排水系统达到 90% 的工作量;安装路面排水达 75%;路缘石的安装达 40%;人行道路面平整,铲运废土至绿色校园,浇筑沙井和人孔。清化 INVESTCORP Land 也正在完成施工验收手续,以申请搬迁穿过施工现场的中低压电源线。

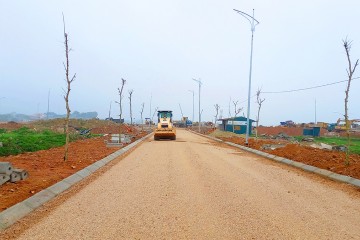

2022 年 03 月份更新施工进度 - 清化省东山县东溪社同南新居民区基础设施项目
2022 年 3 月,清化 INVESTCORP Land一成员有限公司实施了清化省东山县东溪社同南新居民区基础设施项目 8 号路的路沿石安装、人行道路面平整,7 号路的路沿石安装。8、9、13 号路人行道 A 基层施工、拉线及地下电缆安装工程完成。

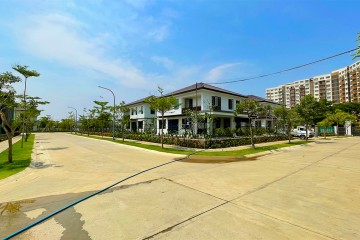

2022 年 03 月份更新施工进度 - Star Villas 项目
2022 年 3 月底,INVESTCORP 缅甸已完成并移交使用 5、7、8、9、10、11、16 号别墅。INVESTCORP 缅甸继续完成 1A 和 1B 号别墅的粉刷和石膏天花板;在 1B 号别墅安装卫生设备和空调,并专注于完成 14、15、1A 和 1B 号别墅屋外的工作。
INVESTCORP 集团庆祝三八国际妇女节
2022 年 03 月 07 日上午,行政人事部在董事会的指导和关注下,基于确保安全防疫的 5K 原则但还保持欢乐,组织了三八国际妇女节庆祝活动。本项活动一直受到 INVESTCORP 集团员工的欢迎,因为这是一个让女性员工获得更多来自集团董事会和男性员工的分享、凝聚和真挚的感情的机会。
COPYRIGHT © 2021 INVESTCORP. ALL RIGHT RESERVED


_cr_156x96.jpg)
_cr_156x96.jpg)
_cr_156x96.jpg)
_cr_156x96.jpg)
