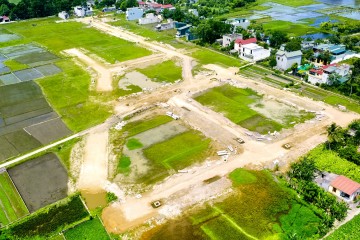

2022 年 05 月份更新的施工进度 - 清化省清化市广东社居民区基础设施项目

2022 年 05 月份更新的施工进度 - 清化省清化市广东社居民区基础设施项目

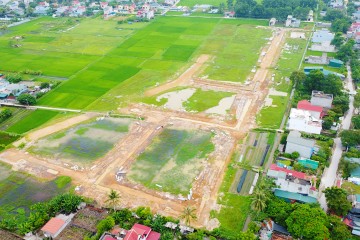

2022 年 05 月,清化 INVESTCORP Land 已完成当月的工作,包括:路基有机开挖、疏浚达到 75%;K98 路堤施工达到合同价值的 50%。已建设的道路包括:1 号路、2 号路、3 号路、5 号路、6 号路正在进行浇注路缘石结构混凝土、安装和施工人孔、排水井。
2022 年 05 月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山 - 金星城市区的道路项目

2022 年 05 月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山 - 金星城市区的道路项目

2022 年 05 月底,清化 INVESTCORP Land一成员有限公司已进行施工各项工作,挖掘、疏浚有机土壤;K95 路堤工程完成 95%,K98 完成合同额 13%;孔洞基础达到工程量的 70%,地基开挖、路框、找平工作也已完。目前,清化 INVESTCORP Land 正在进行混凝土构件浇筑工作并开始安装下水道和沟渠。
2022 年 05 月份更新施工进度 – 环保型工艺装饰品生产项目

2022 年 05 月份更新施工进度 – 环保型工艺装饰品生产项目

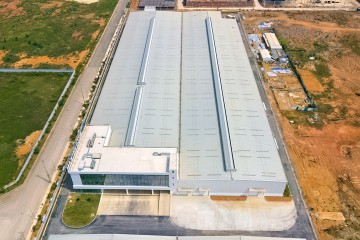

2022 年 05 月,INVESTCORP 15 完成了办公区的剩下工作项,包括石膏墙天花板、铝板条天花板、玻璃墙的建造、面板的安装、吸音毡板、墙壁的油漆抹灰和家具、桌椅安装。
2022 年 05 月份更新施工进度 - Welco 越南科技厂房设计与施工项目

2022 年 05 月份更新施工进度 - Welco 越南科技厂房设计与施工项目

2022 年 05 月底,在主体工程,INVESTCORP 9 完成了所有工作。目前,INVESTCORP 9 完成了工业清洁和系统检查工作,准备验收并移交给业主。

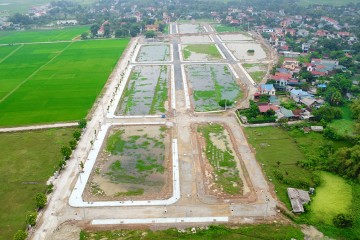

2022 年 05 月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

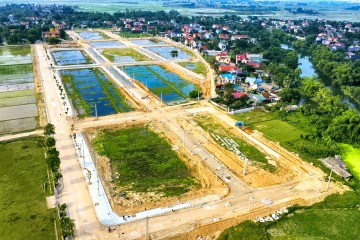

2022 年 05 月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2022 年 05 月,清化 INVESTCORP Land一成员有限公司重点开展和施工合同中的各项工作,其中包括二级底层碎石级配路基施工达到 80%,一级上层达到 50%; 路缘石的安装达到 80%;人行道铺砖达到 65%; 植树达到 30%; 路面排水系统达到 85% 的工作量。
2022 年 05 月份更新施工进度 - 清化省东山县东溪社同南新居民区基础设施项目

2022 年 05 月份更新施工进度 - 清化省东山县东溪社同南新居民区基础设施项目

2022 年 05 月底,清化 INVESTCORP一成员有限公司完成了人行道铺砖、路面修补、压实和整理,安装框架、复合盖板等合同中的工作项目。
2022 年 05 月份更新施工进度 - Star Villas 项目

2022 年 05 月份更新施工进度 - Star Villas 项目

2022 年 05 月下旬,INVESTCORP 缅甸竣工并移交 13/14 套别墅投入使用。
清化 INVESTCORP Land 组织 2022 年团建活动

清化 INVESTCORP Land 组织 2022 年团建活动

延续 INVESTCORP 集团的文化,2022 年 05 月 21 日至 22 日,清化 INVESTCORP Land一成员有限公司在海和海滩组织了团建活动。这是一项为所有员工带来休息和放松时间的活动,同时促进团结精神、创造力和加强集体精神,适合活动“玩得妙”的意义。
INVESTCORP 集团任命高级人员 – 项目开发经理

INVESTCORP 集团任命高级人员 – 项目开发经理

为了加强与合作伙伴及客户的建立和扩展关系,特别是日本客户,2022 年 5 月 4 日,INVESTCORP 集团在集团总部任命 Tomita Takahisa 先生担任集团项目开发经理一职。
2022 年 04 月份更新的施工进度 – 寿春县北良乡湖泊、湖畔、散步道改造工程

2022 年 04 月份更新的施工进度 – 寿春县北良乡湖泊、湖畔、散步道改造工程

2022 年 4 月下旬,清化 INVESTCORP Land 一成员有限公司完成了寿春县北良乡湖泊、湖畔、散步道改造工程的所有工作项。该工程已提前 45 天建成,正在完成各项手续以供验收、移交和投入使用。该项目的质量、进度和设计标准得到了寿春县领导和业主的高度评价。
2022 年 04 月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山 - 金星城市区的道路项目

2022 年 04 月份更新的施工进度 - 自寿春县春兴乡连接到寿春镇接至蓝山 - 金星城市区的道路项目

2022 年 4 月下旬,清化 INVESTCORP Land 一成员有限公司集合机械、材料和人力资源,实施了自寿春县春兴乡连接到寿春镇接至蓝山 - 金星城市区的道路项目。当月实施的工程包括:开挖、疏浚有机土、挖地基-路框 - 分级达到工作量的 65%;K95 路基建设完成 55%,K98 完成合同额的 7%。
2022 年 04 月份更新施工进度 – 环保型工艺装饰品生产项目

2022 年 04 月份更新施工进度 – 环保型工艺装饰品生产项目

2022 年 4 月,INVESTCORP 15 完成了厂区工程并加快办公区的施工,石膏天花板、玻璃隔板、天花板及墙壁油漆和室内安装等工程达到 85% 工作量。石膏天花板和墙壁也正在加速建造中。
2022 年 04 月份更新施工进度 - Welco 越南科技厂房设计与施工项目

2022 年 04 月份更新施工进度 - Welco 越南科技厂房设计与施工项目

2022 年 4 月下旬,INVESTCORP 9 完成了主体工程的结构和抹灰工作。吊顶及墙面施工、墙面粉刷、地坪整理、门窗、机电设备安装等工作达总工作量的 95%。
2022 年 04 月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2022 年 04 月份更新的施工进度 - 清化省东山县东皇乡皇学村居民点基础设施项目

2022 年 4 月,清化 INVESTCORP Land 一成员有限公司完成了集水孔、沙井、污水沟混凝土盖板、路沿等全部构件浇筑。当月完成的其他工作量包括:基层二级碎石施工达到 70%,上层一级达到 30%;路缘石的安装达到 55%;人行道路砖工作达到 25%;废水排放系统达到 97%;供水系统安装达到 70%。
2022 年 04 月份更新施工进度 - 清化省东山县东溪社同南新居民区基础设施项目

2022 年 04 月份更新施工进度 - 清化省东山县东溪社同南新居民区基础设施项目

2022 年 4 月,清化 INVESTCORP Land 一成员有限公司实施了同南新居民区基础设施项目,完成合同中工程量的 95%,包括完成路缘石及供水管道安装,完成 8、9、13 号道路人行道地下电缆拉装;铺装 9 号和 13 号道路的人行道砖面。
