2022年3月の建設進捗状況–Thanh Hoa省、Dong Son県、Dong Hoang群、Hoang Hoc村の住宅地のインフラプロジェクト

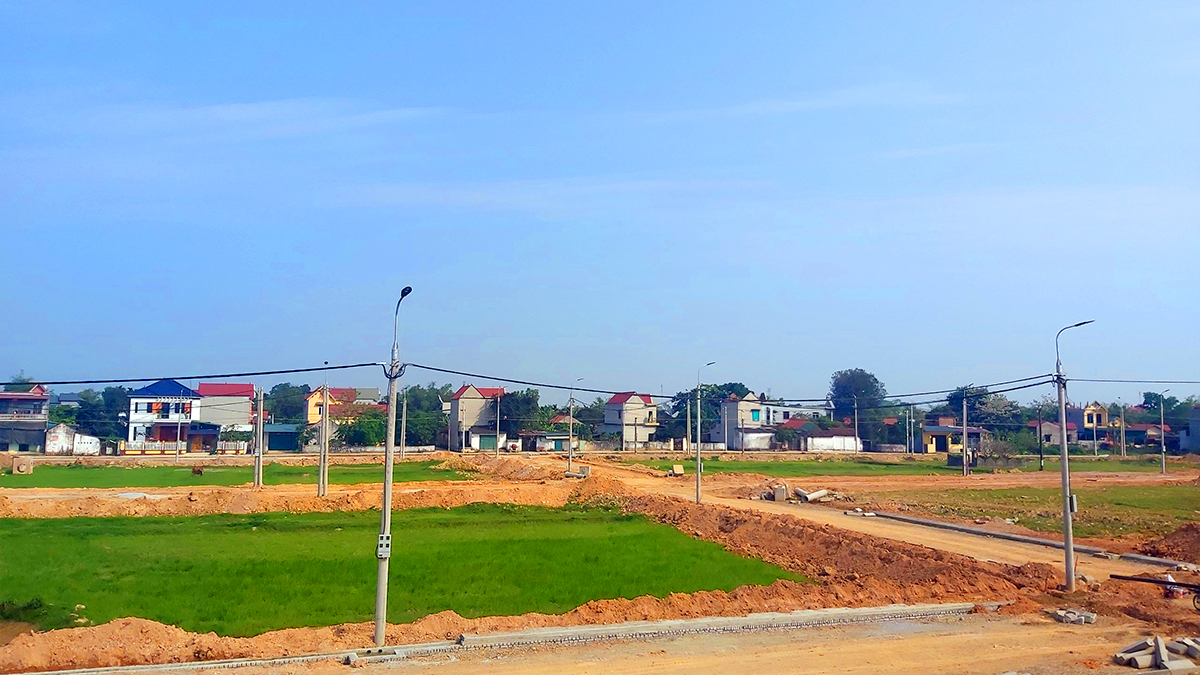

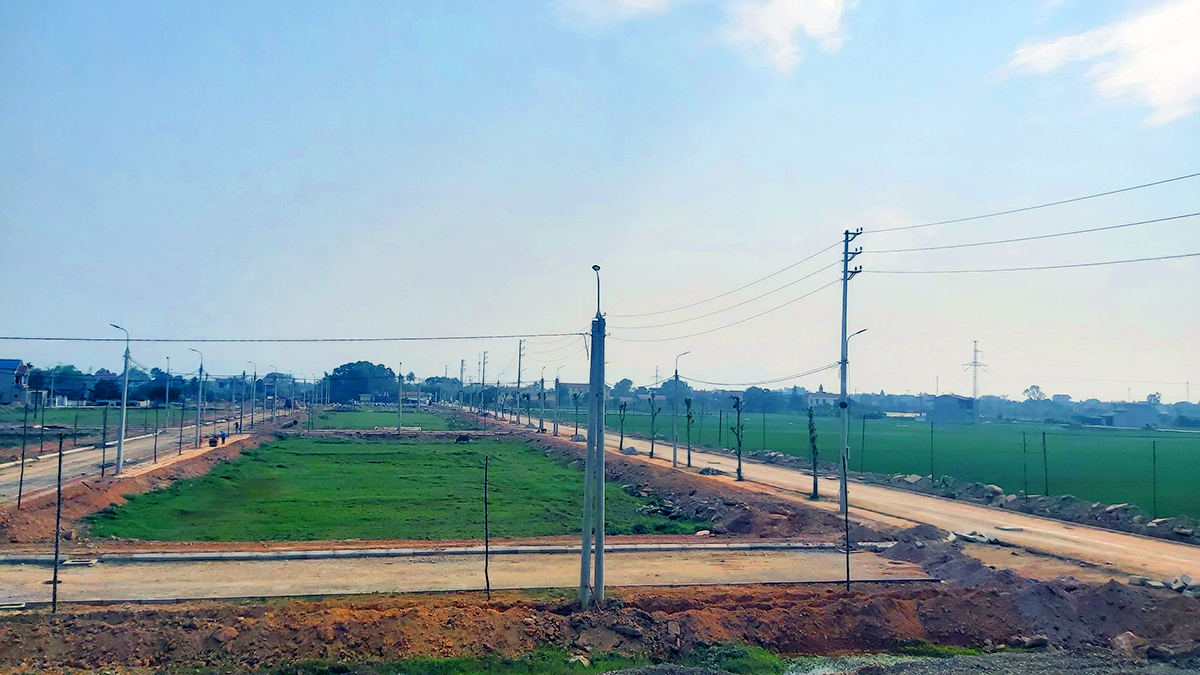

2022年3月にINVESTCORP Land Thanh Hoaは、Thanh Hoa省、Dong Son県、Dong Hoang群、Hoang Hoc村の住宅地のインフラプロジェクトの多数の作業項目を急いでに実施されています。3月の作業は歩道の土のならしと締固め工事、土のすくい工事と木を植える所に輸送するなどの作業を実施します。縁石の設置は40%に達しました。排水システムの設置が90%に達しました。路面排水管の設置は75%に達しました。 INVESTCORP Land Thanh Hoaも建設現場の中電圧線と低電圧線の移動を申請するための建設最終チェック手続きを作成しています。

2022年4月にINVESTCORP Land Thanh Hoaは排水システムの設置工事を急いでに完成されます。同時に、中電圧と低電圧システムの移動工事、道路の路盤の造り、歩道と縁石の設置も行っています。 INVESTCORP Land Thanh Hoaは、4月30日までにインフラ項目基本的の90%を完了するという目標を設定しています。
