2021 年 05 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 05 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 05 月,INVESTCORP Land Thanh Hoa 继续施工合同中的工作项。当月已完成的工作量包括:完成地下电缆拉布和灯杆安装工作的 60%,道路植树的 90%,完成 4、5、6、7、10、11、12 号路的路缘石浇筑和安装施工,完成 10 号路 2 级碎石基础施工,4、5、6、7、11、12 号路一级碎石基础施工。
2021 年 05 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2021 年 05 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

为保障员工安全,经投资者的指示暂停施工后,缅甸 Lakeside 酒店项目已于 2021 年 04 月 27 日已开始复工。

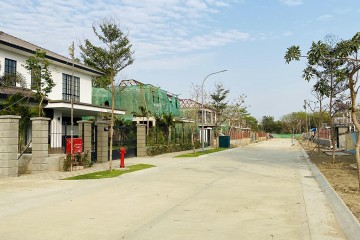

2021 年 05 月份更新施工进度 - Star Villas 项目

2021 年 05 月份更新施工进度 - Star Villas 项目

2021 年 05 月,缅甸 INVESTCORP 集中建设并完成 6、7、8、9、11 号别墅的屋面结构,推进 10、15、16 号别墅的混泥土框架结构和 1A、1B 号别墅的基础结构建设。
2021 年 04 月份更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 04 月份更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 4 月份,INVESTCORP Land Thanh Hoa 在寿春县 Tho Xuan 4 高中多功能房项目继续施工多功能房的主体结构工程。本月完成的工程包括:95% 的内部和外部抹灰量; 完成了卫生间平铺、房屋外墙涂漆、建造废水排水沟和台阶。
2021 年 04 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 04 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 4 月,INVESTCORP Land Thanh Hoa 继续建设并完成了同南新居民区基础设施项目的工程包括:4、5、6 和 9 号路线的废水排放系统;完成 10、11 和 12 号路线的一部分;完成从 1 号路线到 7 号路线低压供电 HDPE 塑料预留管道的安装,并在 5 号,6 号和 7 号路线安装净水供水系统。并完成 6、7 号路线空中中压电缆系统安装、2 级碎石级配铺面和湖边种植工作。

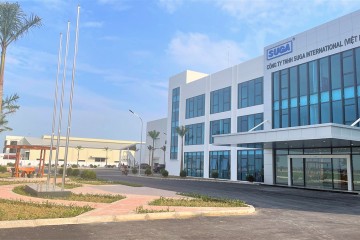

2021 年 04 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 04 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 4 月底,INVESTCORP 完成了信佳国际工厂(越南)项目的所有工程,准备在 2021 年 5 月初移交给投资者。经过 8 个月的建设,该项目如期完成并满足安全和质量的要求。
环保型工艺装饰品生产项目开工

环保型工艺装饰品生产项目开工

2021 年 04 月 22 日上午,越南英科实业有限责任公司的环保型工艺装饰品生产项目工程开工典礼在清华省,扁山市,北山坊,扁山工业区 A 区 CN-01/02 隆重举行。出席典礼的有义山经济区及清华省工业区管理部代表、清华省海关局代表、扁山市委员会代表、投资者代表、施工承包商及其他来宾。
移交 Peony 工厂新仓库项目

移交 Peony 工厂新仓库项目

2021 年 3 月 29 日,INVESTCORP 完成并将 Maple 有限公司 Peony 分公司新仓库项目移交给投资者。

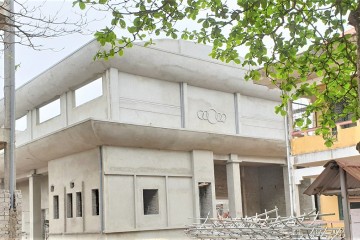

2021 年 03 月份更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 03 月份更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 3 月底,INVESTCORP Land Thanh Hoa 完成了 Tho Xuan 4 高中的多功能房屋项目屋内外 80% 的抹灰工作,完成了房屋地板混凝土的施工以及在厂房屋顶框架钢架构的制作。

2021 年 03 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 03 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 3 月,INVESTCORP Land Thanh Hoa 继续施工排水系统混凝土结构浇筑,安装雨水排水系统,建造排水孔,施工废水排水沟和将碎石堆放在现场。本月已完成的工作包括:完善 4、5、10、11 号路线和 12 号路线一部分的雨水排放系统;完善7号路线废水排放系统,正在进行 6 号路线建设。

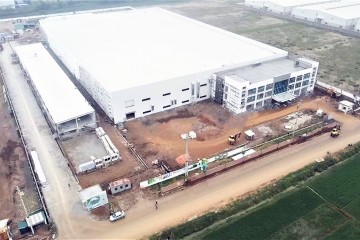

2021 年 03 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 03 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 3 月,INVESTCORP 在信佳国际工厂(越南)项目的主车间和办公楼完成了工厂内外面板的安装;完成全部抹灰工作,90% 的油漆工作,石膏板天花板和 80% 的平铺工作量。目前,INVESTCORP 正在继续施工环氧涂料、电梯安装、铝门,铁门,卷门和消防系统等屋内装修工作。

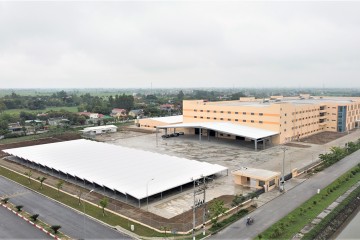

移交 Ramatex Nam Dinh 纺织和制衣厂项目第二期

移交 Ramatex Nam Dinh 纺织和制衣厂项目第二期

2021 年 3 月,INVESTCORP 完成了 Nam Dinh Ramatex 纺织和制衣工厂第二期的整个项目,并移交给投资者使用,总建筑面积超过 75,000m2,包括主车间、办公室、仓库、餐厅和辅助工程。

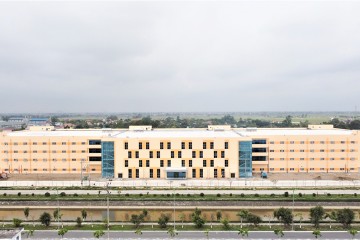

2021 年 02 月份更新施工进度 - Peony 工厂新仓库项目

2021 年 02 月份更新施工进度 - Peony 工厂新仓库项目

2021 年 2 月,INVESTCORP 完成了 Peony 工厂新仓库项目混泥土地面浇筑工作,完成了道路和屋外雨水排水系统的施工。

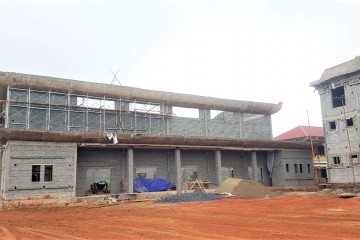

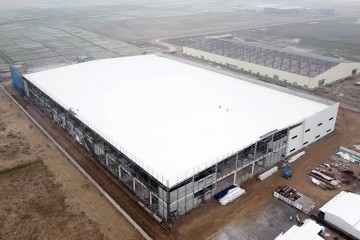

2021 年 02 月份更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 02 月份更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 2 月底,INVESTCORP Land Thanh Hoa 继续建造多功能房主体粗糙结构。本月已完成的工作量包括:模板、钢筋制造和安装、弯曲屋顶梁 cos +9,80m 混泥土浇筑以及在车间制造钢结构。
