2020 年 12 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2020 年 12 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2020 年 12 月,INVESTCORP Land Thanh Hoa 继续集中施工路面结构包括对由于暴风雨淹没的软弱路基处理,第 4 号、5 号、10 号、11 号、13 号路线的有机开挖。各路线 K95 和 K98 土填方施工工作已达到 90% 工作量。
2020 年 12 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 12 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 12 月,缅甸 INVESTCORP 已完成全部基础承台开挖工作,并正在施工地下屋的各项工作项目。钢筋混泥土结构工作例如地下屋地基承台钢筋混泥土、底部地面与承台组合正在实施中。地下屋地板下的水池璧项目已完成 100% 工作量。模板的加工和架设,地下屋地面钢筋,水池区的地板正在继续加快施工。
2020 年 12 月份更新施工进度 - 信佳国际工厂(越南)项目

2020 年 12 月份更新施工进度 - 信佳国际工厂(越南)项目

2020 年 12 月底,信佳国际工厂(越南)项目的厂房和办公室的全部混凝土地板均已完成。 在车间区,INVESTCORP 已完成一层的 20% 地面工作,在二层开始钢结构架设,同时进行构建施工和天花板混泥土涂漆。
2020 年 12 月份更新施工进度 - Star Villas 项目

2020 年 12 月份更新施工进度 - Star Villas 项目

2020 年 12 月底,缅甸 INVESTCORP 同时开展 11 栋别墅的全部基础和钢筋混凝土框架结构,并基本完成了 5 号别墅的建设部分。
移交 Yokowo 越南有限公司第四期工厂项目

移交 Yokowo 越南有限公司第四期工厂项目

2020 年 12 月,INVESTCORP 完工并移交了 Yokowo 越南有限公司第四期工厂项目。
2020 年 12 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2020 年 12 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

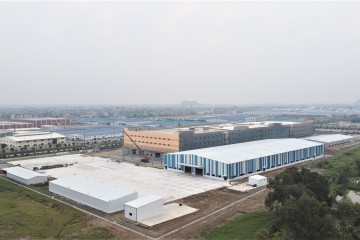

2020 年 12 月,INVESTCORP 完成主车间区域的所有结构施工和抹灰工作。卫生间瓷砖铺贴、楼梯、涂漆、石膏天花板、门、窗户,玻璃墙等完工工作预计将于 2021 年 1 月 15 日完成,以进行清洁。 并于 2021 年 1 月底移交给投资者。
2020 年 12 月更新施工进度 - Crystal Martin 越南工厂项目

2020 年 12 月更新施工进度 - Crystal Martin 越南工厂项目

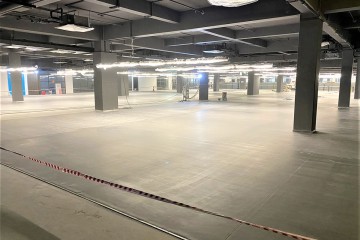

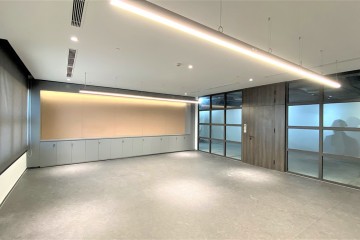

2020 年 12 月底,INVESTCORP 已完成 Crystal Martin 越南工厂项目 - 将 R1C 大楼 6 层改造成办公室项目的全部天花板、石膏墙、铝合金玻璃隔断、移动隔板,完成涂漆、木门、屋内柜子工作。铺贴乙烯基地板的工作已经完成了 80% 的工作量。预计,聚碳酸酯隔断将于 2021 年 01 月 10 日完成。其他如修饰、修补、清洁等修整工作也正在开展。
集团成立 10 周年纪念庆典 - 2020 年总结和 2021 年迎新春年会

集团成立 10 周年纪念庆典 - 2020 年总结和 2021 年迎新春年会

2020 年 12 月 20 日,INVESTCORP 举办了集团成立 10 周年纪念庆典 - 2020 年总结和 2021 年迎新春年会。出席庆典除集团董事会以及全体员工及其家人之外,INVESTCORP 非常荣幸和自豪地欢迎各政府部门、省市、地方的领导以及国内外大型集团合作伙伴的代表。
2020 年 11 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2020 年 11 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

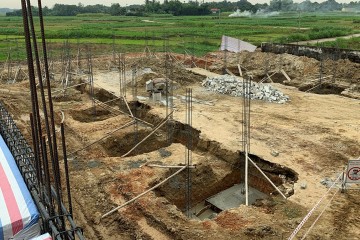

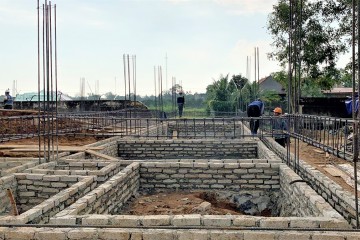

2020 年 11 月初,由于暴雨天气的影响,Tho Xuan 4 高中的多功能房屋项目的石基路堤的建施工工作被暂停了一些天。 目前,INVESTCORP Land Thanh Hoa 已完成包括建造基坑石基础墙、未烧砖基础墙、房子基础土和浇筑混凝土基础的工作。 多功能房屋的模板、钢筋、混凝土柱和墙的施工正在进行中。

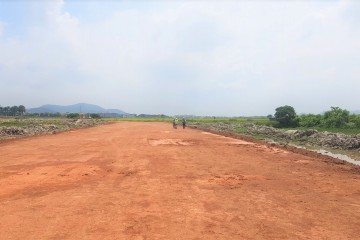

2020 年 11 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2020 年 11 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

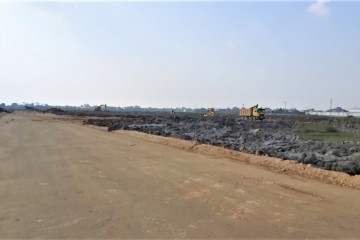

2020 年 11 月底由于多雨的天气影响了挖土工作和基础施工,同南居民区基础设施项目继续暂停。 目前,INVESTCORP Land Thanh Hoa 已进行了考察、制定了施工措施并抽水,建了地表排水沟以对被淹的地面进行重新处理。

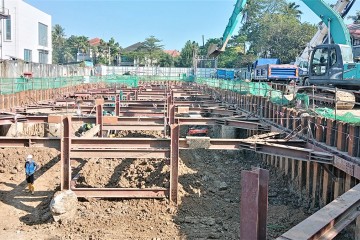

2020 年 11 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 11 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 11 月底缅甸 INVESTCORP 已完成缅甸 Lakeside 酒店项目的所有防桩撑系统的安装工作以及 95% 挖土工作。目前,缅甸 INVESTCORP 继续开展地下屋工作并紧急加快钢筋混泥土结构项目,包括地下屋的切刻钻孔桩、基础垫层混泥土、钢筋和模板安装加工等工作。预计地下结构混泥土工作将于 2020 年 12 月 1 号开始实施。
2020 年 11 月份更新施工进度 - 信佳国际工厂(越南)项目

2020 年 11 月份更新施工进度 - 信佳国际工厂(越南)项目

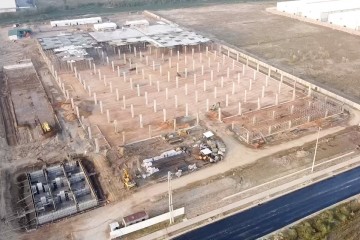

2020 年 11 月份在信佳国际工厂(越南)项目的主车间和办公室,INVESTCORP 完成已施工整个基础、地面、一楼柱子并完成二楼的 30% 施工工作。
2020 年 11 月份更新施工进度 - Star Villas 项目

2020 年 11 月份更新施工进度 - Star Villas 项目

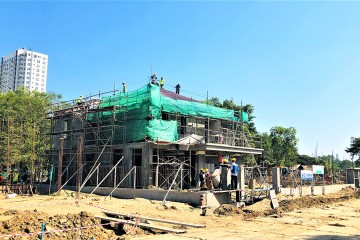

2020 年 11 月份,缅甸 INVESTCORP 已完成 5 号别墅的结构工作并开始施工装修。预计 5 号别墅将于 2020 年 12 月底完成并向投资者移交。
2020 年 11 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目

2020 年 11 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目

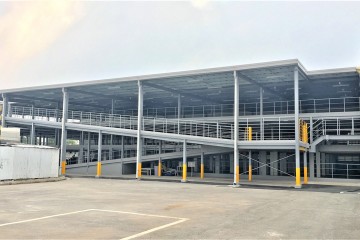

2020 年 11 月底除了移交后将施工的 PVC 隔墙外,INVESTCORP 已完成主车间的所有建筑工作包括 石膏天花板和隔板、彩钢复合板、卫生间隔墙、屋内外涂漆等施工工作。目前完成消防系统后 INVESTCORP 将进行验收并向投资者移交。

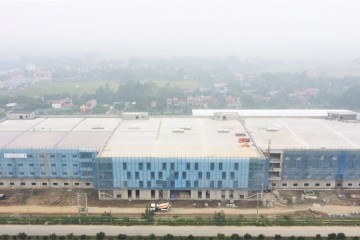

2020 年 11 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2020 年 11 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2020 年 11 月,在 主车间区域 INVESTCORP 完成了整个结构施工工作。预计所有的抹灰工作将在 2020 年 12 月 10 日完成。其他包括铺贴卫生间、楼梯、涂漆、石膏墙和天花板、入门、窗户、玻璃墙等装修工作将在 2020 年 12 月内完成。
