2021 年 02 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 02 月份更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 2 月,NVESTCORP Land Thanh Hoa 进行了排水系统混凝土结构浇筑; 安装下水道,建造集水井以收集地表水并将碎石混合料运到现场。
2021 年 02 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 02 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 2 月底,INVESTCORP 完成了信佳国际工厂(越南)项目的厂房波纹屋面、外墙面板框架安装和厂房和办公室 90% 抹灰工作。目前,INVESTCORP 正在继续施工石膏、面板的天花板和墙板、底漆、面漆、消防系统等屋内装饰项目。
2021 年 02 月份更新的施工进度 - 缅甸 Lakeside 酒店项目,Star Villas 项目和缅甸 Norman 工厂项目。

2021 年 02 月份更新的施工进度 - 缅甸 Lakeside 酒店项目,Star Villas 项目和缅甸 Norman 工厂项目。

由于 2021 年 02 月 01 日军事政变的影响,在缅甸的缅甸 Lakeside 酒店项目、Star Villas 项目和缅甸 Norman 工厂项目的所有项目均必须停工以确保缅甸 INVESTCORP 全体员工和项目施工的分包商的安全。
2021 年 02 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2021 年 02 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2021 年 2 月,INVESTCORP 完成了屋内所有工作项目,以进行部分验收并向投资者移交。

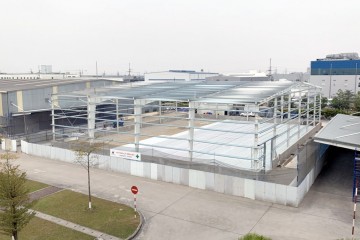

2021 年 01 月份更新施工进度 - Peony 工厂新仓库项目

2021 年 01 月份更新施工进度 - Peony 工厂新仓库项目

Peony 工厂 - 新仓库项目于 2020 年 12 月 01 日开工,面积为 1760m2,为钢结构房屋,铁墙和 1m 高的混泥土墙和基础结合。

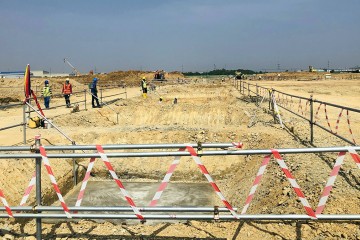

2021 年 01 月份更新的施工进度 - 缅甸 Norman 工厂项目

2021 年 01 月份更新的施工进度 - 缅甸 Norman 工厂项目

缅甸 Norman 工厂项目于 2021 年 01 月 10 日由缅甸 INVESTCORP 在迪拉瓦港经济特区 B 区启动。

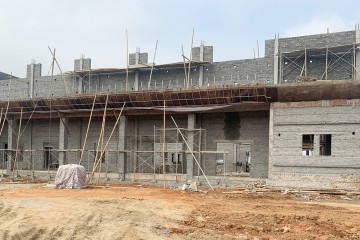

2021 年 01 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 01 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2021 年 01 月,INVESTCORP Land Thanh Hoa 专注于多功能房主体的钢结构施工。本月完成的工作包括 2 楼 cos +4.8m 横梁系统、地板浇筑混泥土,完成模板、钢筋施工;2 楼柱子浇筑混泥土;完成 2 楼 cos +9.8m 墙体建造并在厂房制造屋顶钢结构

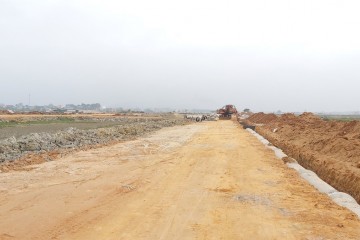

2021 年 01 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 01 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2021 年 01 月底,INVESTCORP Land Thanh Hoa 继续填充并完成压实人行道 K95 土方,铸造排水系统结构并将碎石运到现场。目前,INVESTCORP Land Thanh Hoa 正在进行道路上下水道的施工和安装。

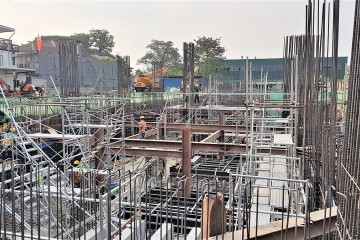

2021 年 01 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2021 年 01 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2021 年 01 月,缅甸 INVESTCORP 已完成地下室地面、地基的全部钢筋混泥土结构工作并继续开展地下室的其他工作,包括浇筑墙体钢筋混泥土、外墙防水、填砂、拆除支撑桩系统。

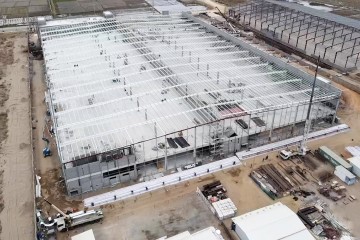

2021 年 01 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 01 月份更新施工进度 - 信佳国际工厂(越南)项目

2021 年 01 月底,INVESTCORP 已完成信佳国际工厂(越南)项目的厂房和办公室的全部钢结构安装和二楼混泥土天花板涂装工作,完成 90% 墙体建造,80% 墙内抹灰,20% 铺贴工作。屋外面板框架系统已完成并准备贴面板、石膏天花板、地面涂装工作。

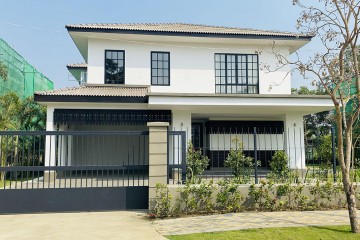

2021 年 01 月份更新施工进度 - Star Villas 项目

2021 年 01 月份更新施工进度 - Star Villas 项目

2021 年 01 月,缅甸 INVESTCORP 已按照计划于 2021 年 01 月 20 日完工并向投资者移交 5 号别墅。

2021 年 01 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2021 年 01 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2021 年 01 月底,Ramatex Nam Dinh 纺织和制衣厂项目第二期仓库全部项目已完成并向投资者移交投入使用。

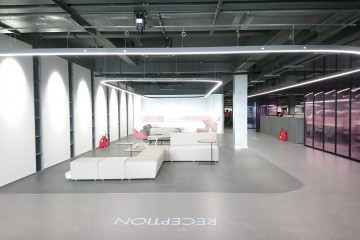

2021 年 01 月更新施工进度 - Crystal Martin 越南工厂项目

2021 年 01 月更新施工进度 - Crystal Martin 越南工厂项目

Crystal Martin 越南工厂项目 - R1C 大楼  6 层改造成办公室项目于 2021 年 01 月 20、21 日总体验收后,INVESTCORP 于 2021 年 01 月 28 日已向投资者移交项目投入使用。

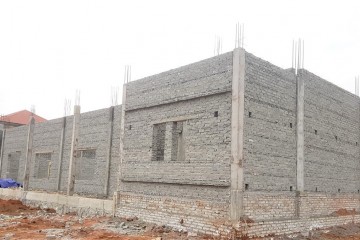

2020 年 12 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2020 年 12 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2020 年 12 月,INVESTCORP Land Thanh Hoa 继续集中加快施工寿春县 Tho Xuan 4 高中多功能房项目。 目前,模板、钢筋,一楼混凝土浇筑、一楼墙壁和房屋前台阶的施工已经完成。
