2020 年 11 月更新施工进度 - Crystal Martin 越南工厂项目

2020 年 11 月更新施工进度 - Crystal Martin 越南工厂项目

2020 年 11 月底 INVESTCORP 已完成 Crystal Martin 越南工厂项目 - R1C 6 层大楼改造成办公室项目的全部卫生间铺贴、完成 95% 石膏天花板隔板、60% 木门及铝和玻璃墙。目前,INVESTCORP 在施工完成屋内项目包括柜子、移动墙、聚碳酸酯墙和乙烯基地板的表面处理,样式屋工程已完成并经投资者批准。
Meiko Quang Minh 电子元器件制造组装厂项目竣工证书

Meiko Quang Minh 电子元器件制造组装厂项目竣工证书

2020 年 10 月 30 日,INVESTCORP 荣幸地获得由 Meiko Electronics Vietnam Co.,Ltd. 颁发的 Meiko Quang Minh 电子元器件制造和组装项目的“优秀项目竣工证书”。
2020 年 10 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

2020 年 10 月更新施工进度 - 寿春县 Tho Xuan 4 高中多功能房项目

Tho Xuan 4 高中多功能体育馆是寿春县人民委员会作为投资方,青化建筑质量保证中心是监督顾问。该体育馆采用现代多功能设计,建筑规模近 800 平方米,房屋高度 13.35m,钢筋混凝土基础结构,未烧砖墙,拱形屋顶,地面实木复合地板...
2020 年 10 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2020 年 10 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2020 年 10 月,由于雨天影响了基础设施的开挖和建设,东南居民区基础设施项目不得不停止建设。
2020 年 10 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 10 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 10 月,由于第二次 COVID-19 爆发,在仰光市政府的领导下,缅甸 Lakeside 酒店项目继续暂停所有建设。根据新收到的信息,在充分准备所需的疫情预防措施后,市政府将同意允许该项目在 2020 年 11 月上旬继续建设。

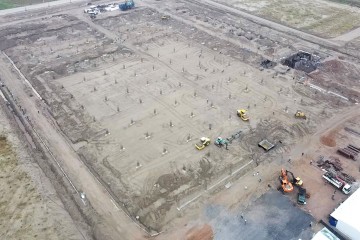

2020 年 10 月份更新施工进度 - 信佳国际工厂 (越南)项目

2020 年 10 月份更新施工进度 - 信佳国际工厂 (越南)项目

截至 2020 年 10 月,INVESTCORP 已完成了信佳国际工厂(越南)项目的所有临时工作。

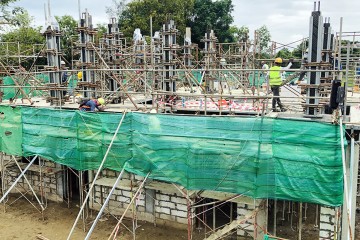

2020 年 10 月份更新施工进度 - Star Villas 项目

2020 年 10 月份更新施工进度 - Star Villas 项目

2020 年 10 月 21 日,由于 Covid-19 重新爆发和演变复杂的情况而暂时停工一个月,市政府已允许 Star Villas 项目重新启动。
2020 年 10 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目

2020 年 10 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目

2020 年 10 月底,在 Yokowo 越南有限公司第四期工厂项目的主车间区域,INVESTCORP 完成了石膏墙天花板,彩钢板墙天花板,厕所隔板和油漆工作,屋外的涂漆工作。预计将在 2020 年 11 月上旬会进行清理,验收并移交主工厂的整个区域。

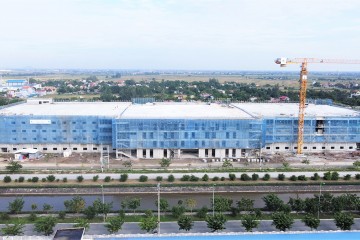

2020 年 10 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2020 年 10 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2020 年 10 月,在 Ramatex Nam Dinh 纺织和制衣厂项目第二期 的主车间区域,INVESTCORP 完成了整个 1 区,2 区主体结构,楼梯结构以及内部和外部抹灰。其他修整工程同时进行。预计所有抹灰工作将在 2020 年 11 月完成。

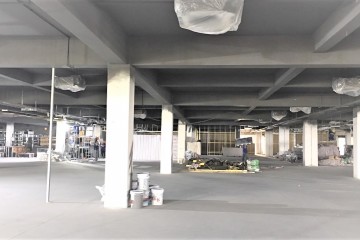

2020 年 10 月更新施工进度 - Crystal Martin 越南工厂项目

2020 年 10 月更新施工进度 - Crystal Martin 越南工厂项目

2020 年 10 月,INVESTCORP 继续建造将 R1C 大楼六层改造为办公室的项目 - Crystal Martin 越南工厂项目,以按计划执行。

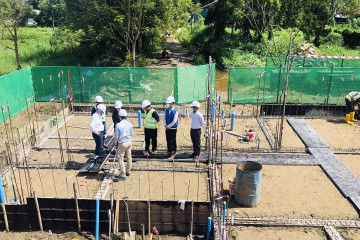

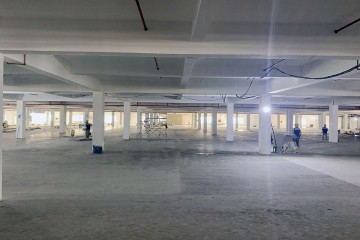

2020 年 9 月份更新施工进度 - Star Villas 项目

2020 年 9 月份更新施工进度 - Star Villas 项目

Star Villas 项目由 Thanlyin Estate Development Ltd. 公司投资。尤马集团(Yoma Group)的成员投资了在缅甸塔林(Thanlyin)- 仰光(Yangon)- 缅甸市区的建筑工程,并由缅甸 INVESTCORP 缅甸公司于 2020 年 9 月开始建造。

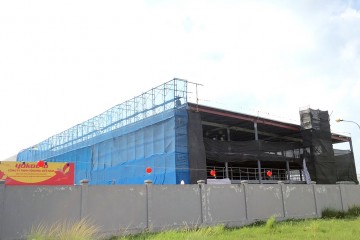

2020 年 9 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目

2020 年 9 月份更新施工进度 - Yokowo 越南有限公司第四期工厂项目

2020 年 9 月,INVESTCORP 在 Yokowo 越南有限公司第四期工厂项目的扩展区域内完成了 80% 的天花板,干墙,100% 的夹心墙天花板和整个外窗系统的体积。目前,根据施工进度正在进行涂装和涂装工作。

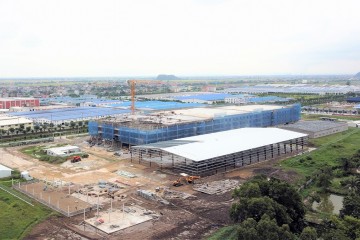

2020 年 9 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2020 年 9 月份更新施工进度 - Ramatex Nam Dinh 纺织和制衣厂项目第二期

2020 年 9 月,在主要车间区域,INVESTCORP 已经完成了 1 区,2 区和 3 区 4 层的所有混凝土结构的施工;在 1 区,2 区建造墙壁和抹灰。预计到 2020 年 10 月,INVESTCORP 将继续在 3 区建造墙壁,并在整个工厂内外建造。

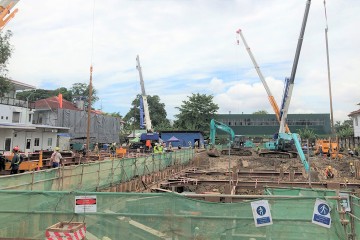

2020 年 9 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 9 月份更新的施工进度 - 缅甸 Lakeside 酒店项目

2020 年 9 月,缅甸 INVESTCORP 公司完成了打桩工作,并着眼于挖掘土壤,同时安装了其余的防打桩支撑系统。在地下室中开始部署的钢筋混凝土结构的施工包括浇注混凝土,加固加工和安装模板。

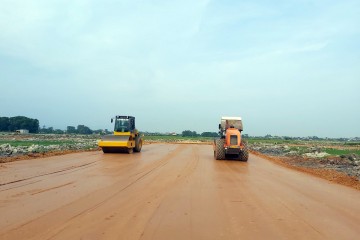

2020 年 9 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

2020 年 9 月更新施工进度 - 清华省东山县东溪社同南新居民区基础设施项目

青化省东山区东溪区同南社的同南住宅区基础设施项目,由东山区项目管理单位作为投资方投资建设,面积 将近 10 公顷。同南住宅区基础设施项目由 INVESTCORP Land Thanh Hoa Co.,Ltd. 于 2020 年 7 月 3 日启动,包括交通道路系统,给排水系统,电源系统,绿色建筑基础设施和空气湖。
