Cập nhật tiến độ thi công tháng 07/2017 – Dự án Nhà máy Biel Crystal Việt Nam.

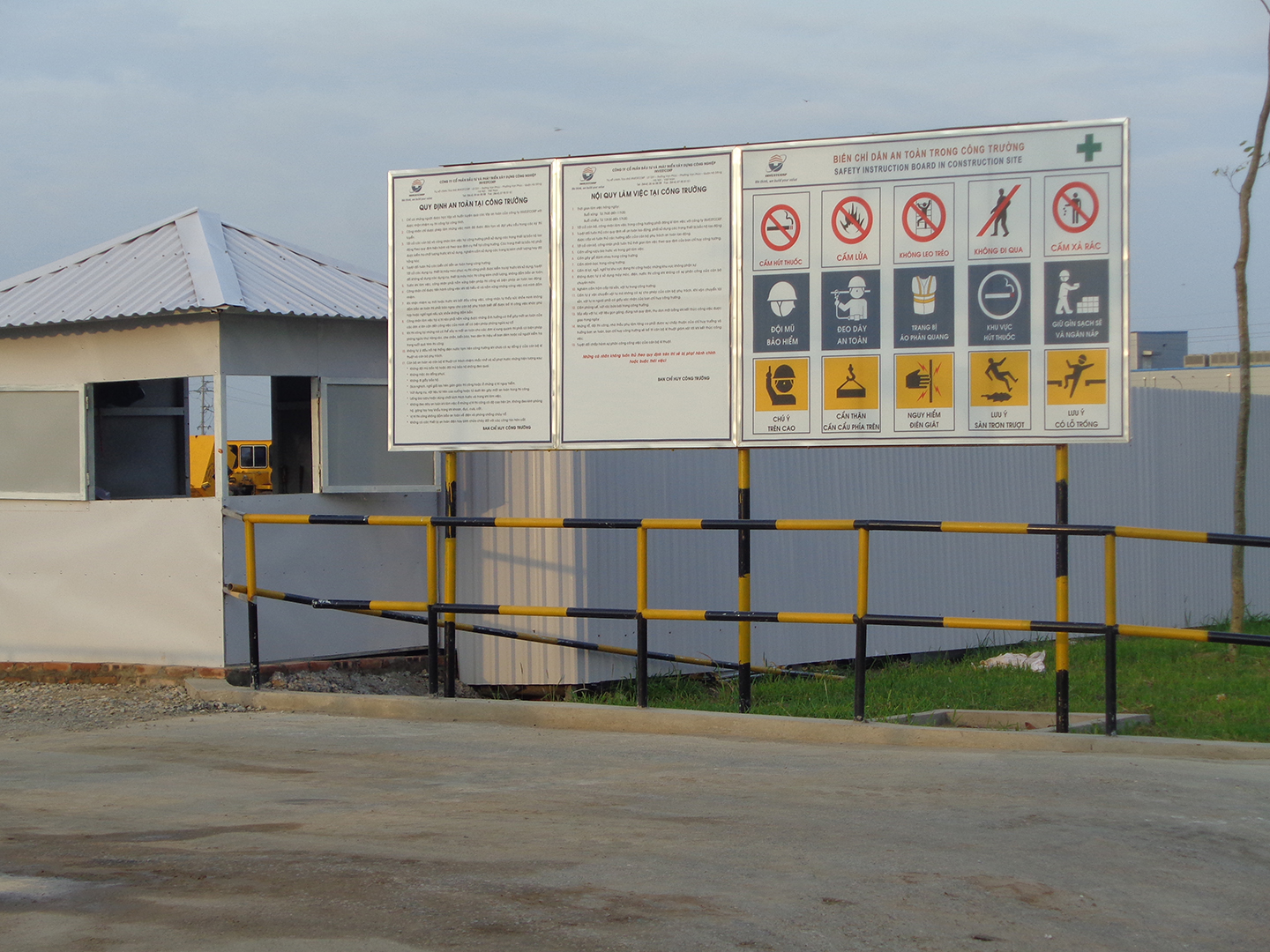

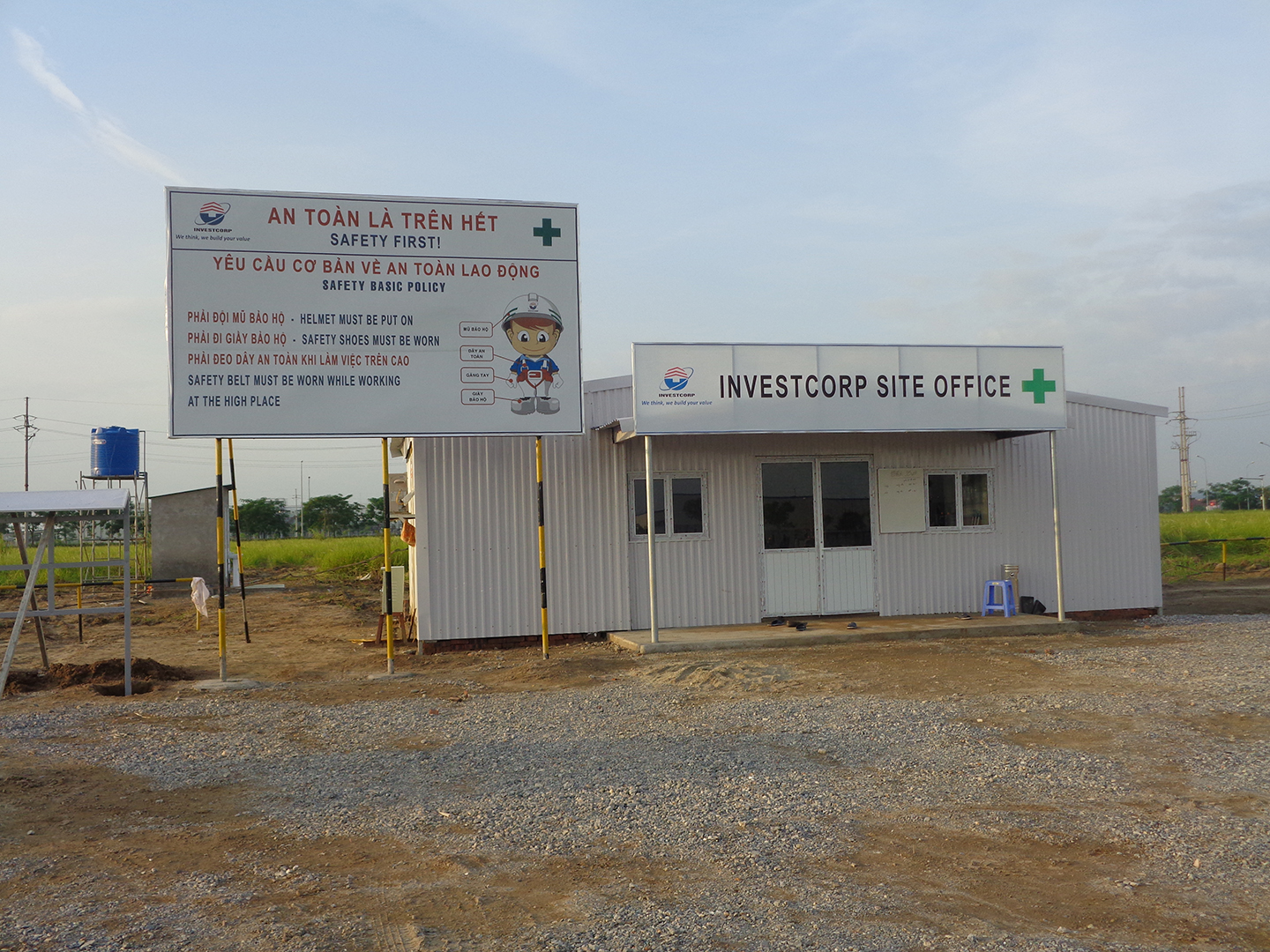

Hơn hai tháng sau lễ khởi công ngày 23/05/2017, dự án xây dựng Nhà máy Biel Crystal Việt Nam đã dần đi vào ổn định. Toàn bộ công việc tạm phục vụ cho việc triển khai xây dựng Nhà máy như hàng rào, văn phòng, nhà nghỉ công nhân, cổng và hệ thống biển báo công trường đã được hoàn thiện.

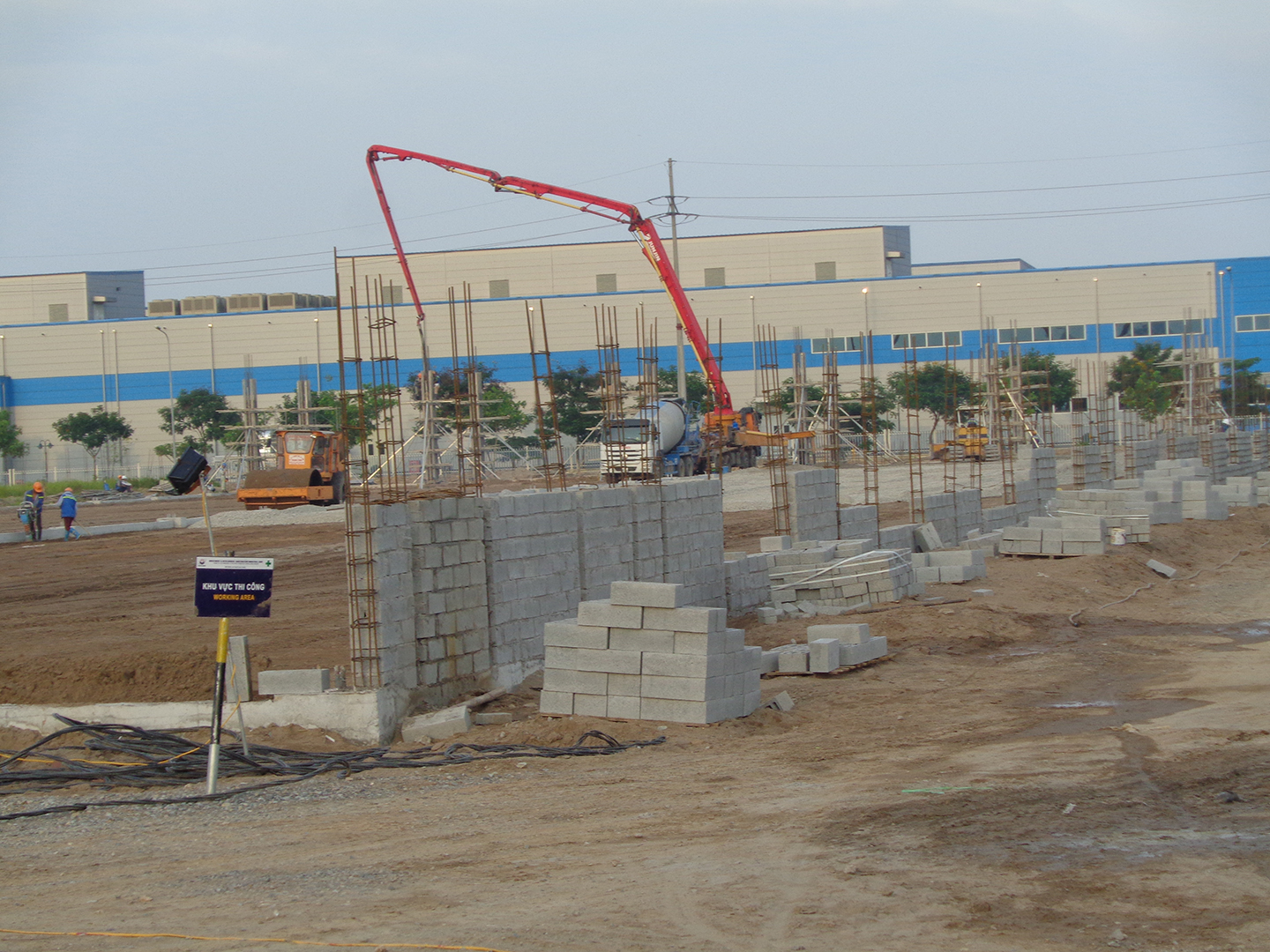

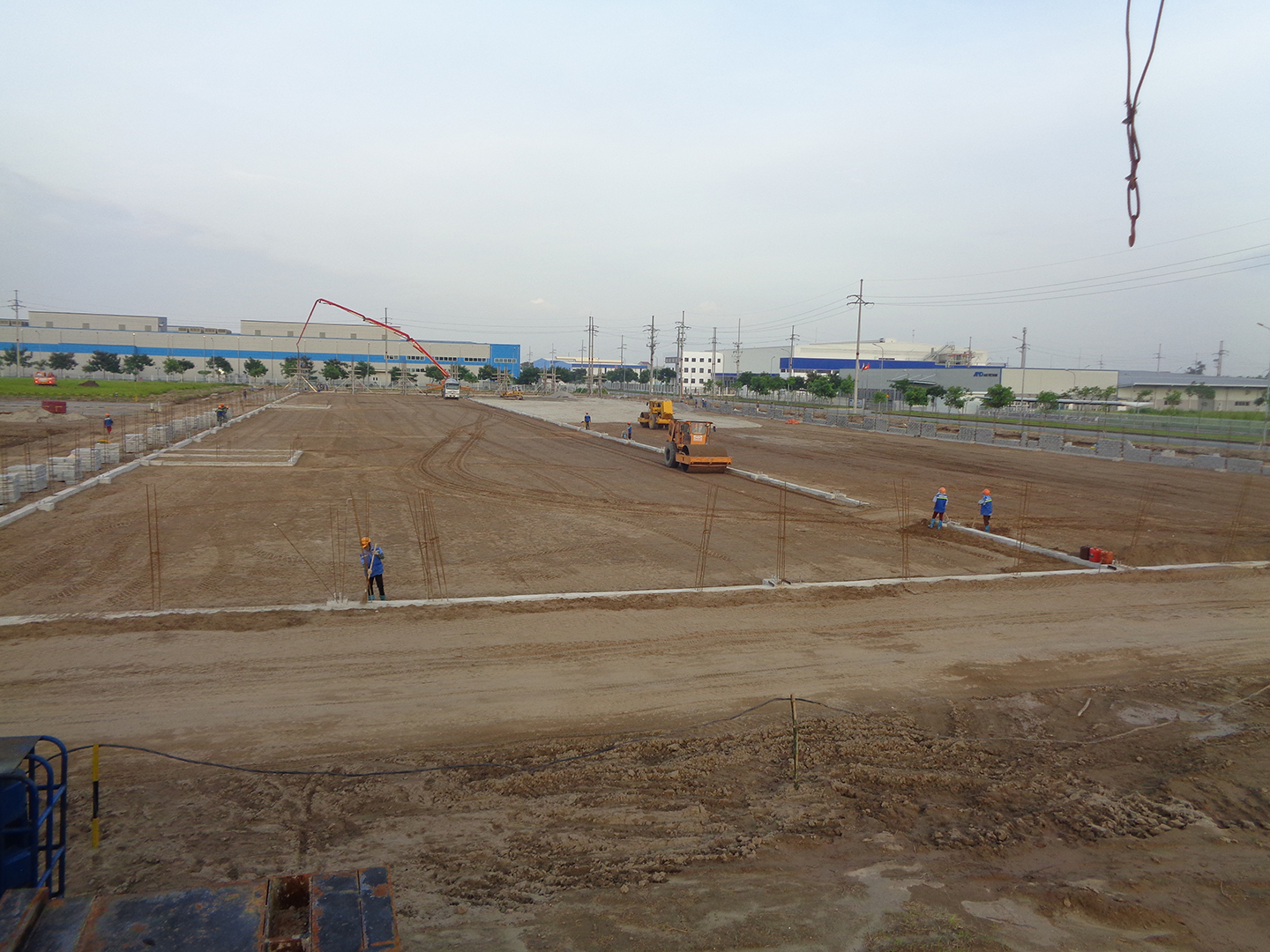

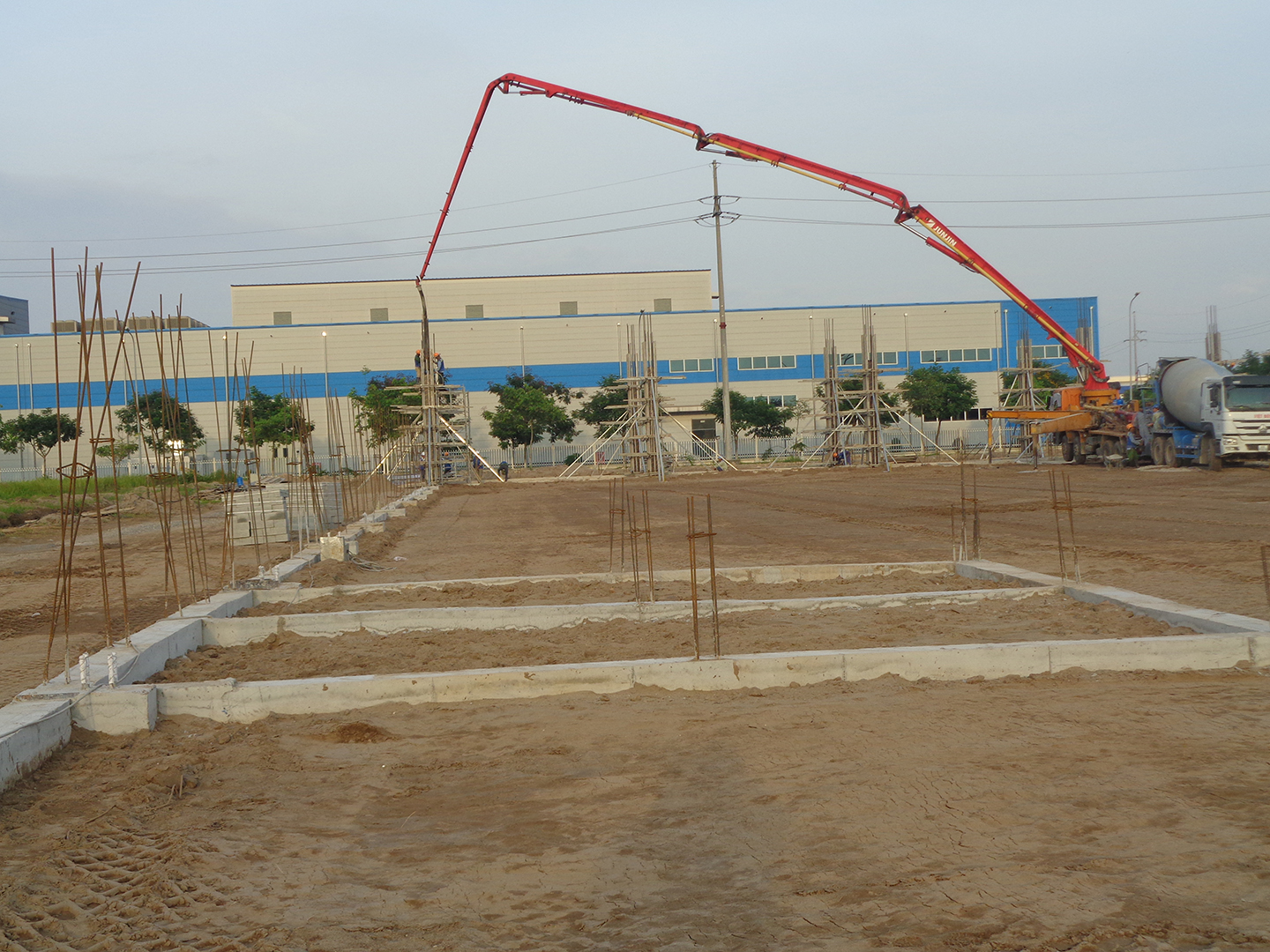

Tại khu vực nhà xưởng, sau khi hoàn thành công tác cọc, móng, dầm giằng; công tác san nền, lu nền và đầm nền cũng đã được triển khai và kết thúc. Dự kiến công tác rải đá base và đầm nền sẽ được hoàn thành vào 05/08/2017. Tiếp đó, đổ bê tông nền sẽ được bắt đầu triển khai từ 10/08-26/08/2017. Công tác xây tường, trát tường xung quanh nhà xưởng sẽ được kết thúc vào 30/08/2017.

Ngoài ra, kết cấu thép nhà xưởng từ trục X1 đến trục X11 đã gia công được 80% và sẽ được lắp đặt từ mùng 05/08/2017 đến 12/08/2017. Dự kiến đến 13/08/2017, phần gia công kết cấu thép từ trục X12 đến X24 sẽ được hoàn thành và triển khai khai lắp đặt từ ngày 12/08/2017 đến 25/08/2017.

Tại khu văn phòng, toàn bộ hệ thống cột bê tông sẽ được hoàn thành vào mùng 02/08/2017, bê tông dầm sàn tầng 2 sẽ được hoàn thành vào 15/08/2017 và bê tông cột, dầm mái tầng 2 là 30/08/2017.

Các tin khác
