Cập nhật tiến độ thi công tháng 10/2018 – Dự án Nhà máy sản xuất trang phục may mặc Ramatex Hải Phòng

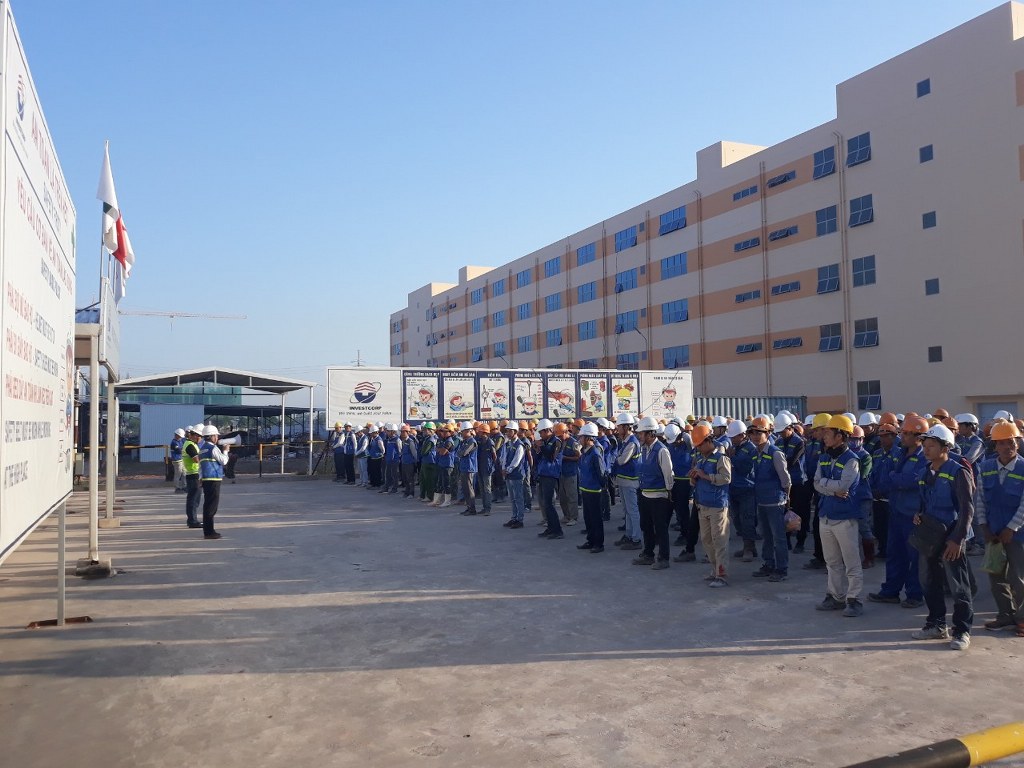

Trong tháng 10/2018, sau khi hoàn thiện và bàn giao toàn bộ Block 1 của dự án Nhà máy sản xuất trang phục may mặc Ramatex Hải Phòng cho Chủ đầu tư để đưa vào sử dụng, Công ty INVESTCORP tiếp tục dồn lực lượng để khẩn trương hoàn thành Block 2 của dự án.

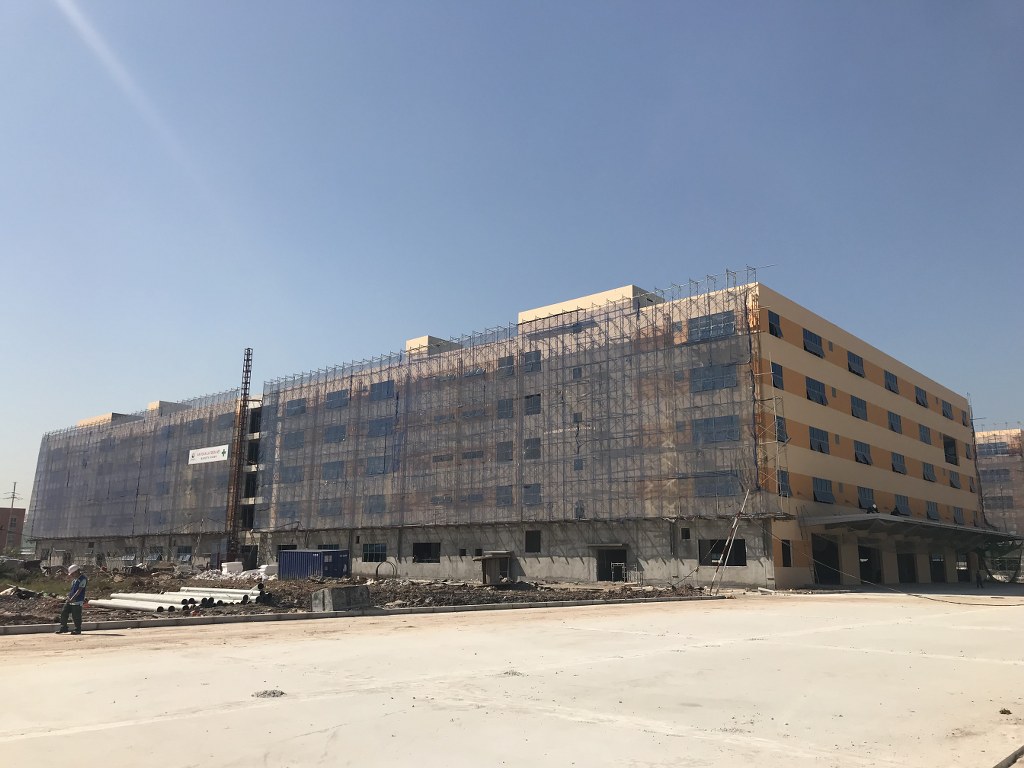

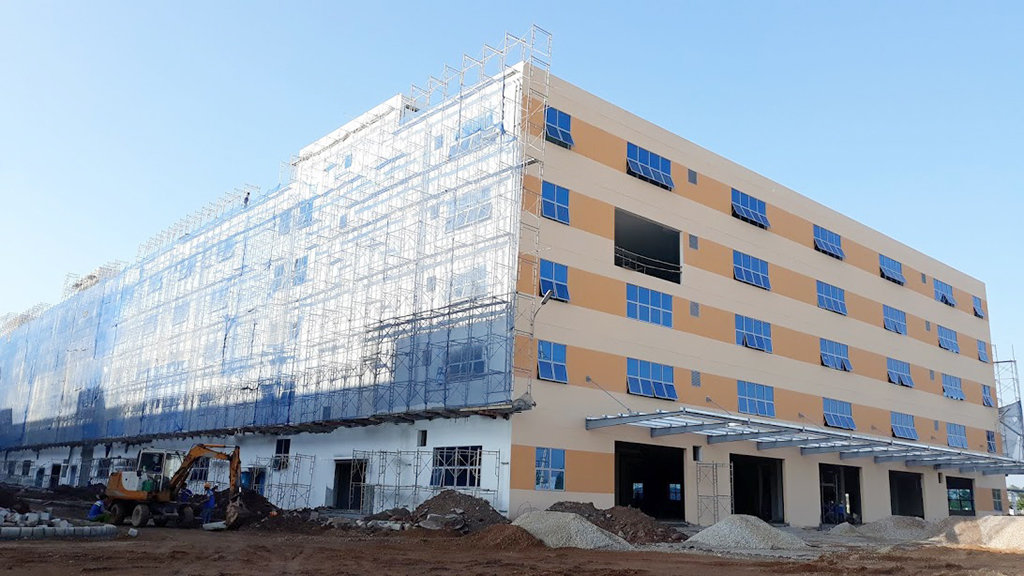

Tại khu vực Nhà xưởng 3&4, công tác sơn bả dầm trần đã cơ bản hoàn thiện và chuyển sang thi công lắp ráp cơ điện. Công tác ốp lát, trần thạch cao nhà vệ sinh và cầu thang cũng đã được kết thúc. Hiện tại, một số công việc khác như sơn bả tường, cột; công tác vệ sinh, mài nền chuẩn bị cho sơn Epoxy đang được triển khai và sẽ kết thúc vào ngày 15/11/2018.

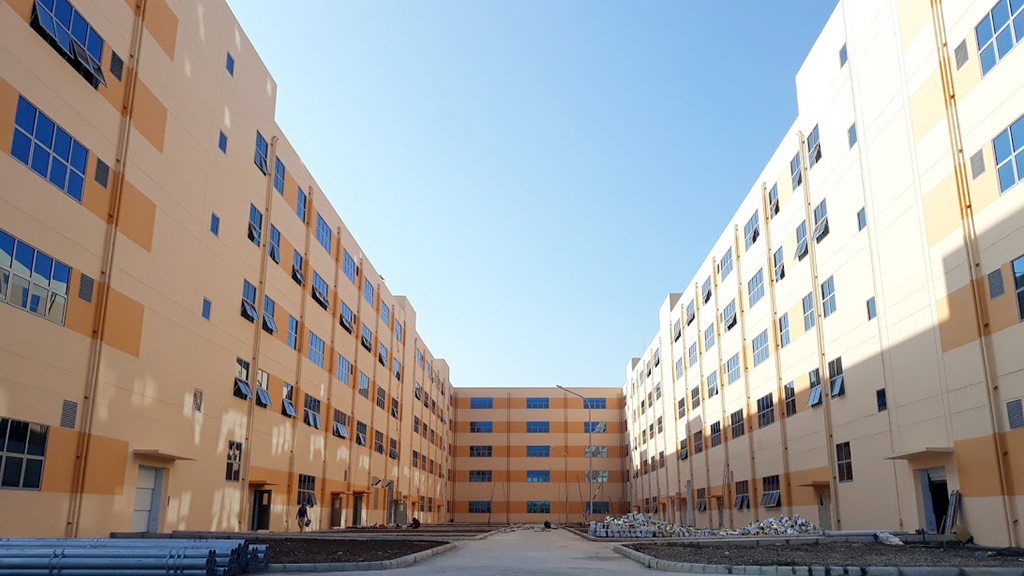

Tại khu vực Nhà văn phòng số 2, các công tác hoàn thiện như ốp lát nhà vệ sinh, trần vách thạch cao, lắp dựng các hệ thống vách kính và tấm Aluminum đang được INVESTCORP triển khai song song. Công tác sơn bả và hoàn thiện khu cầu thang bộ cũng đang được tiến hành. Dự kiến toàn bộ khu vực Nhà văn phòng số 2 sẽ được kết thúc trước ngày 20/11/2018.

Các hạng mục phục trợ và công tác ngoài nhà như Nhà xe số 3 đang được tiến hành thi công phần móng; hệ thống mương thoát nước, đường bê tông, thi công lắp bó vỉa và làm cơ đường thảm Asphal đang được triển khai và dự kiến sẽ kết thúc trong tháng 11/2018.

Cũng trong tháng 11/2018, Công ty INVESTCORP sẽ tiến hành di chuyển khu văn phòng tạm và kho bãi tạm để hoàn trả lại toàn bộ mặt bằng cho Chủ đầu tư.
