Cập nhật tiến độ thi công tháng 3/2019 – Dự án cải tạo Quảng trường Lam Sơn – Thành phố Thanh Hóa

Dự án cải tạo Quảng trường Lam Sơn – Thành phố Thanh Hóa được Công ty INVESTCORP Land Thanh Hóa – Công ty thành viên của Công ty INVESTCORP bắt đầu triển khai trong tháng 3/2019 bao gồm hạng mục cải tạo Lễ đài, cải tạo Tháp đồng hồ ASIA và cải tạo Đài phun nước.

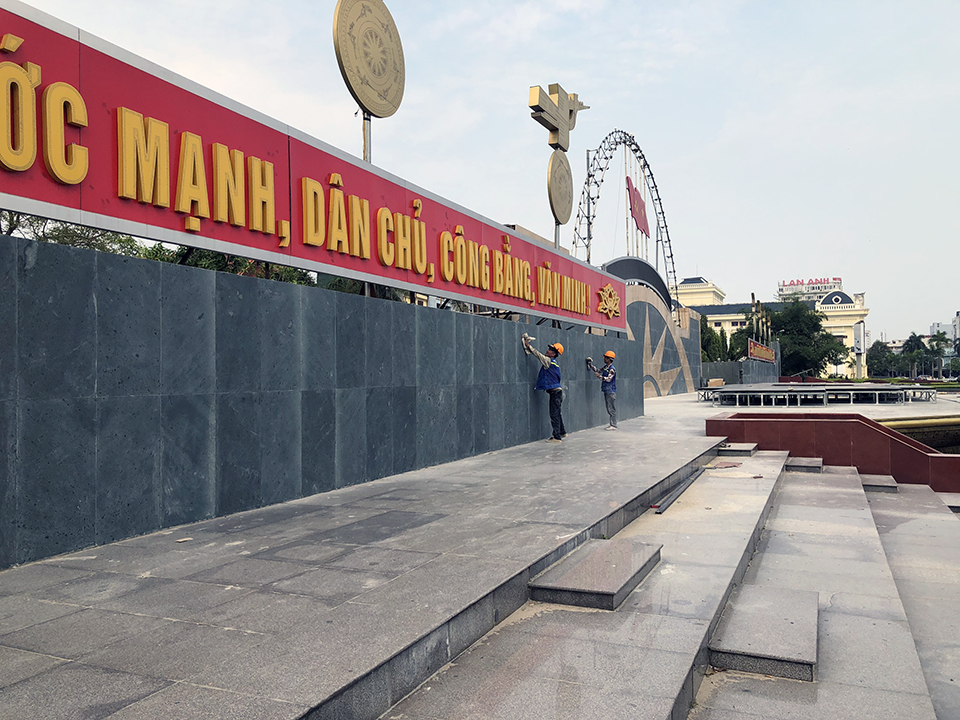

Về hạng mục cải tạo Lễ đài, hiện tại, Công ty INVESTCORP Land Thanh Hóa đã hoàn thiện 70% khối lượng ốp đá mặt tiền và thay thế hoàn thiện lát nền mặt trước. Dự kiến, công tác hoàn thiện mặt trước và hoàn thiện đá ốp được hoàn thành ngày 20/4/2019, hạng mục sơn tang trống sẽ được vẽ và sơn phủ bóng trước ngày 16/4/2019.

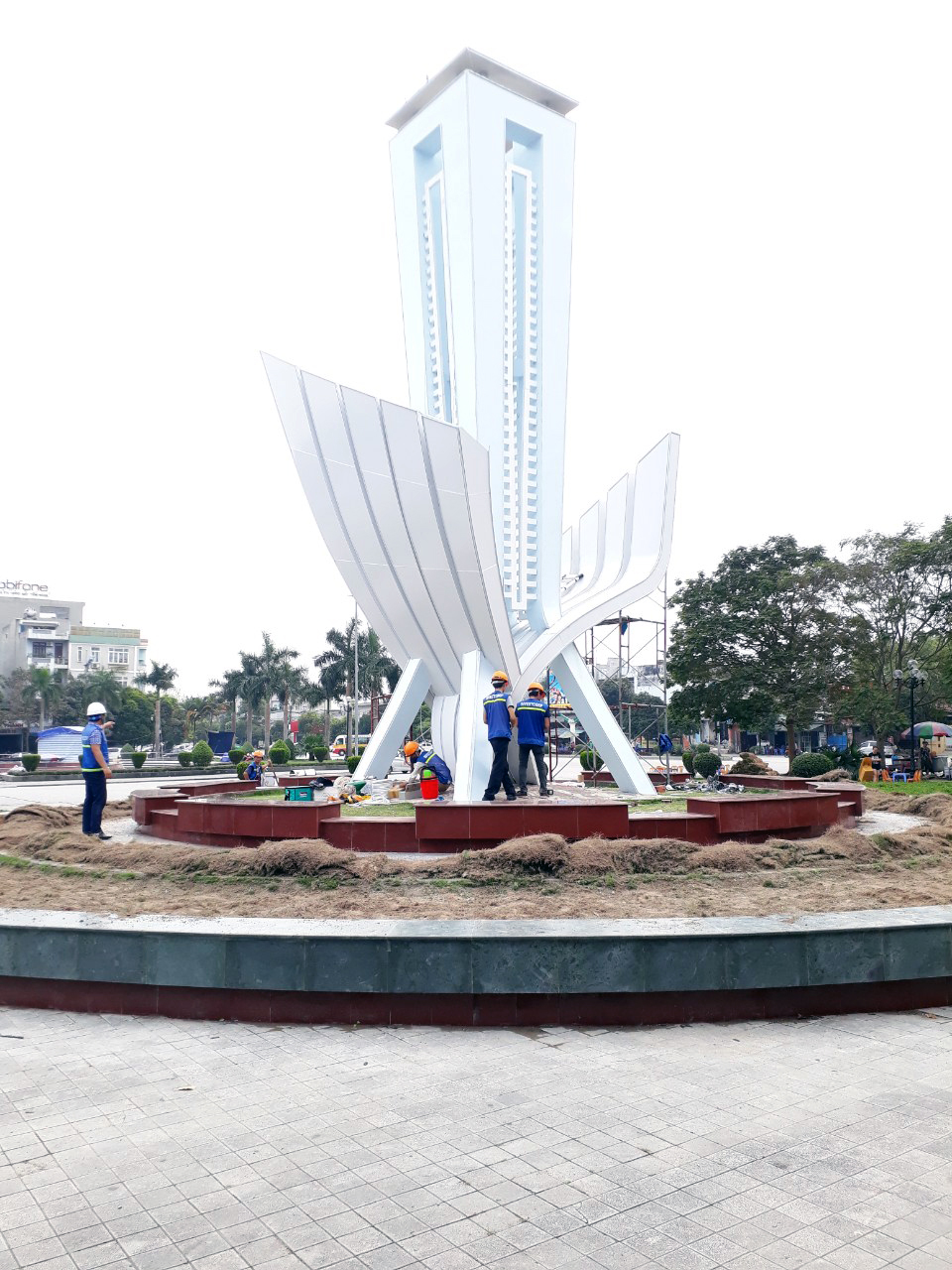

Hạng mục cải tạo Tháp đồng hồ ASIA đang bước vào giai đoạn hoàn thiện: Phần ốp đá đã được hoàn thành, công tác thi công Aluminum đang được triển khai phần sơn khung kết cấu và sẽ được lắp đặt tấm Aluminum song song hạng mục sơn cột đồng hồ.

Về hạng mục Đài phun nước, sau quá trình thi công phá dỡ, láng, chống thấm lớp 1 và hoàn thiện đường ống bơm ngầm, các công tác hoàn thiện đang được gấp rút triển khai như chống thấm lớp 2, láng nền và ốp gạch mosaic đồng thời cùng công tác lắp đặt thiết bị và ốp đá hoàn thiện thành bể.

Toàn bộ dự án cải tạo Quảng Trường Lam Sơn - Thành phố Thanh Hóa sẽ được Công ty INVESTCORP Land Thanh Hóa hoàn thành và bàn giao ngày 25/4/2019 vượt trước tiến độ hai tháng để phục vụ Lễ kỷ niệm 30/4 và chuẩn bị chào đón 990 năm Danh xưng Thanh Hóa.
