Cập nhật tiến độ thi công tháng 06/2017 – Dự án Nhà máy ga Taiyo Nippon Sanso Myanmar.
Tháng 6/2017, sau những tháng gặp khó khăn về thời tiết, đội ngũ cán bộ, kỹ sư trên công trường xây dựng nhà máy Taiyo Nippon Sanso vẫn tiếp tục đẩy mạnh thi công nhằm đảm bảo đảm bảo tuyệt đối về chất lượng và tiến độ công trình theo yêu cầu của Chủ đầu tư và Nhà thầu chính.

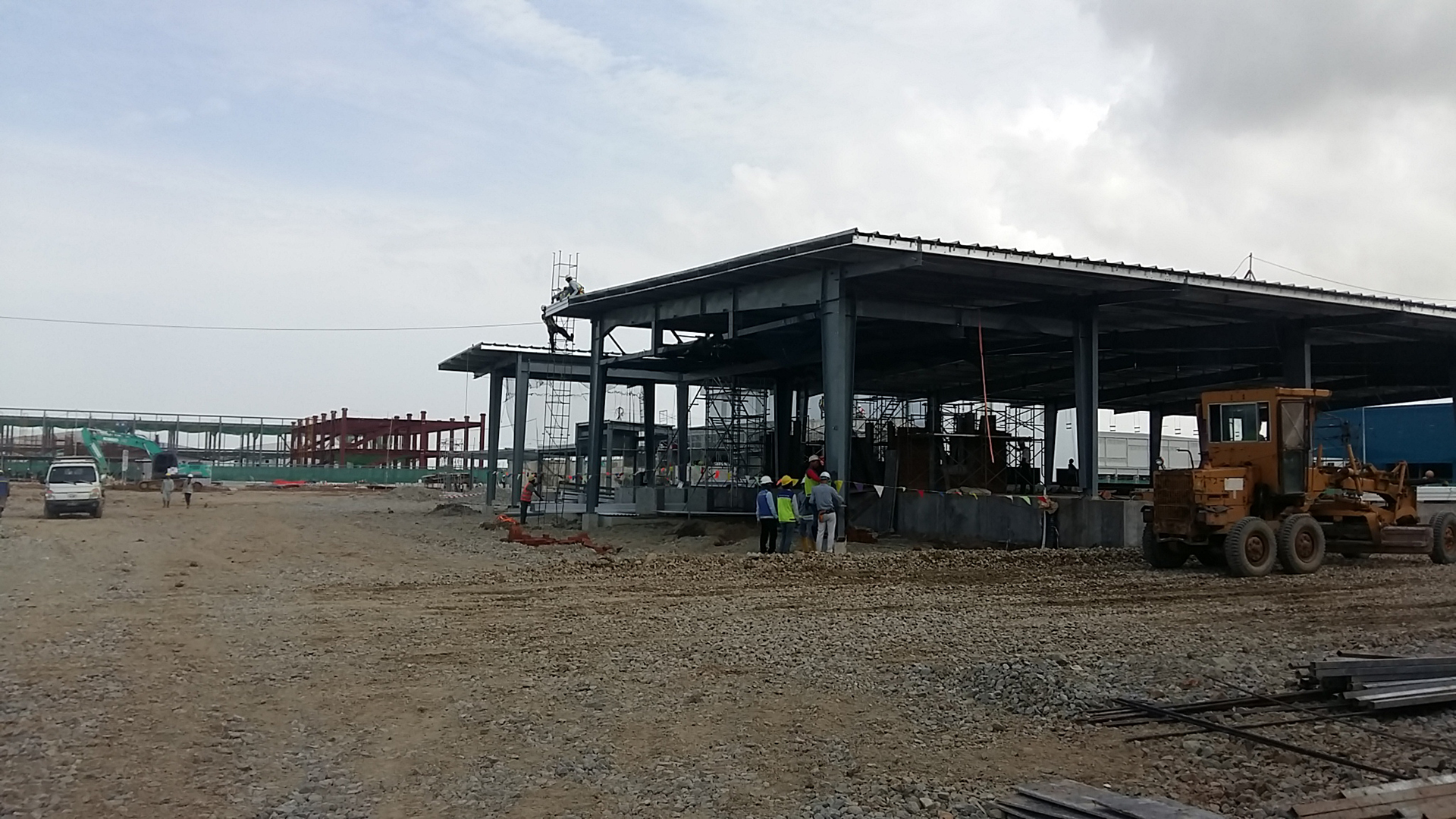

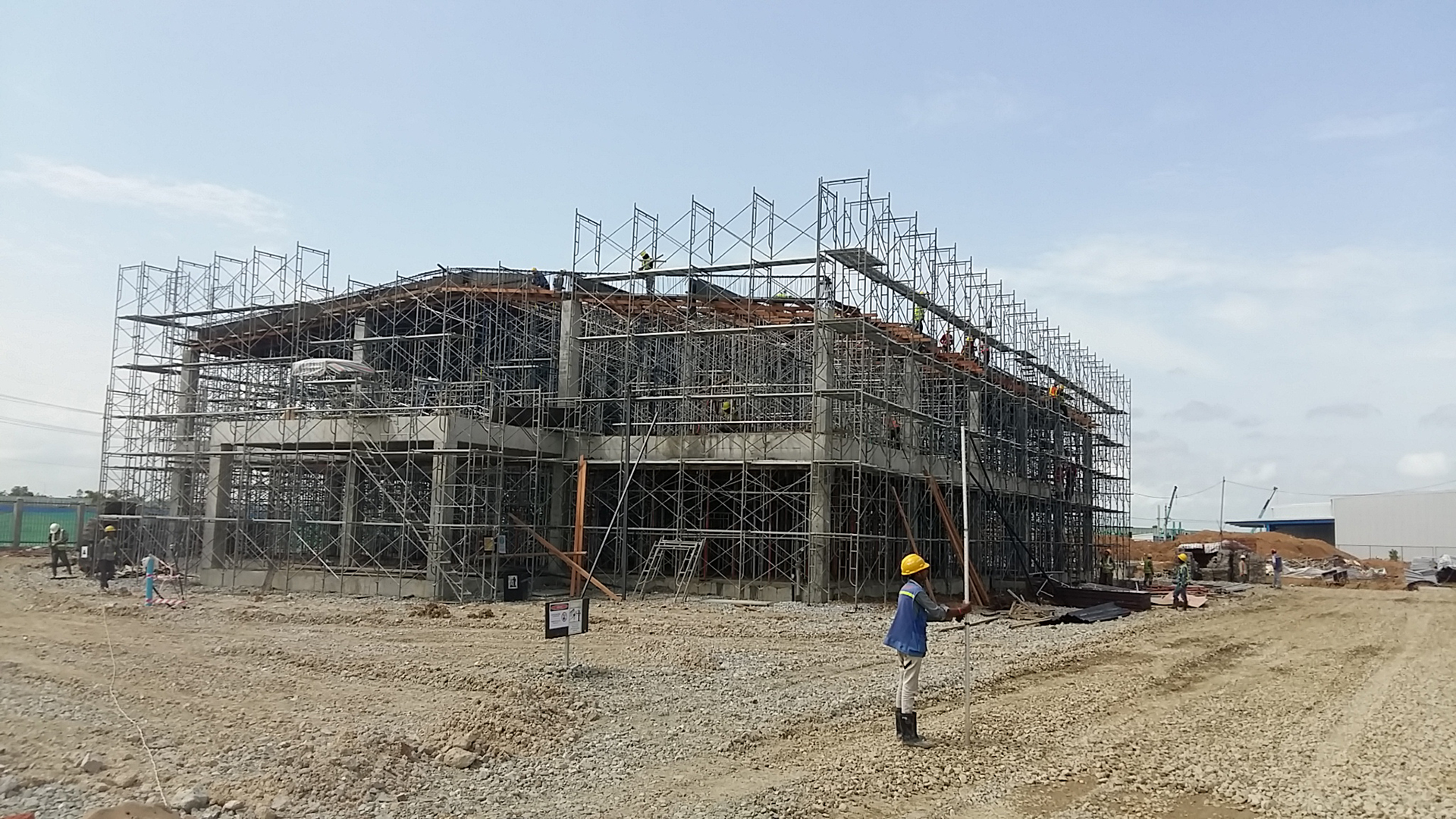

Tại khu vực nhà văn phòng, công tác thi công coppha, cốt thép sàn mái đã được triển khai hoàn thiện. Dự kiến ngày 08/07/2017 sẽ tiến hành đổ bê tông mái văn phòng. Ở một số khu vực nhà chính khác như nhà bơm ga, nhà ASP… công tác xây trát đã hoàn thành. Hiện đội ngũ công nhân đang tiến hành hoàn thiện một số hạng mục nhỏ lẻ của nhà chính.

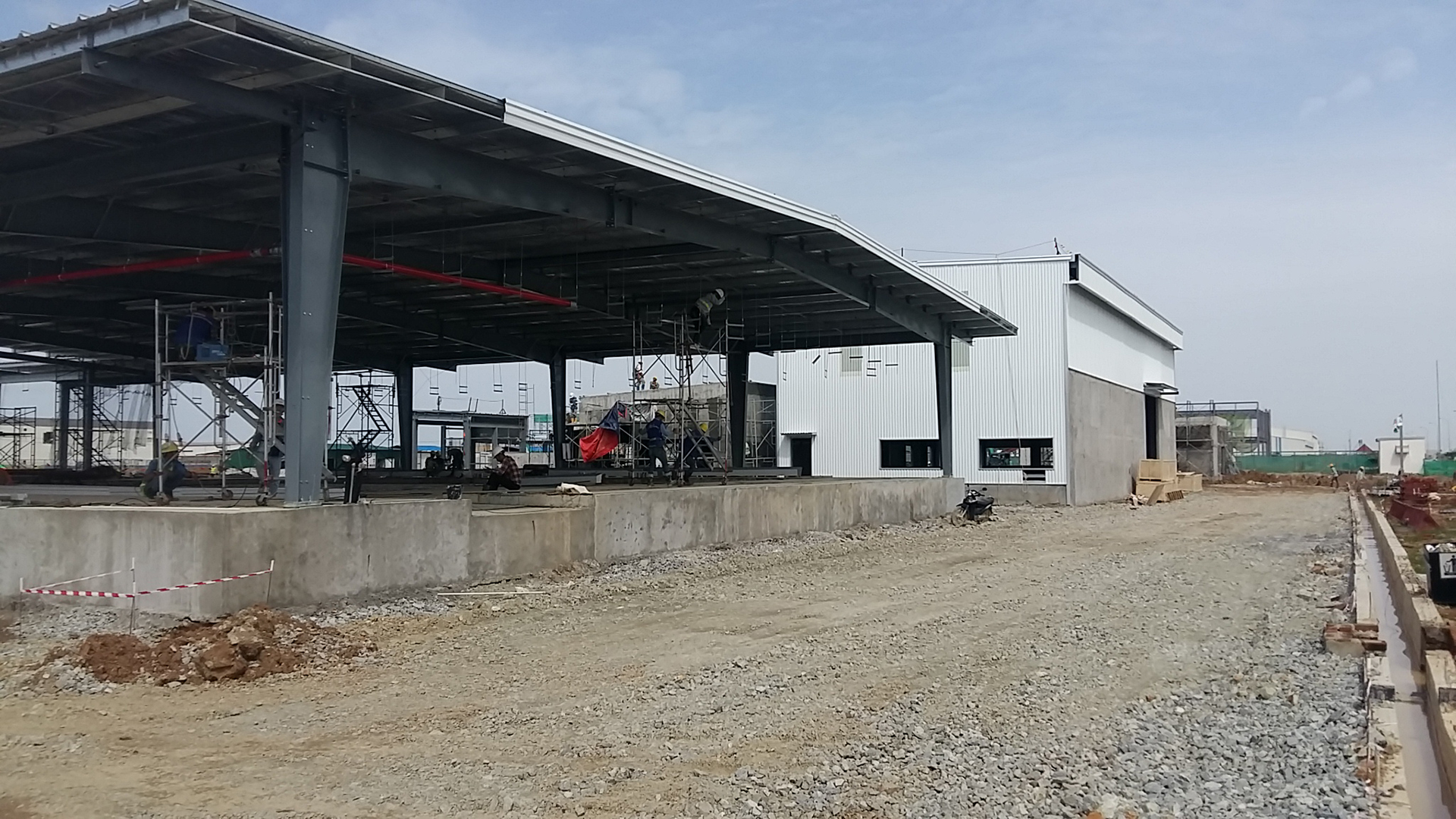

Tại các khu vực phụ trợ như phòng điện, bể phốt, nhà kho… công tác thi công xây trát được tiến hành song song tại các khu vực khác nhau. Bên cạnh đó, tùy theo yêu cầu tiến độ và tính chất thi công của từng hạng mục, các công việc kế tiếp cũng đã nhanh chóng được triển khai.

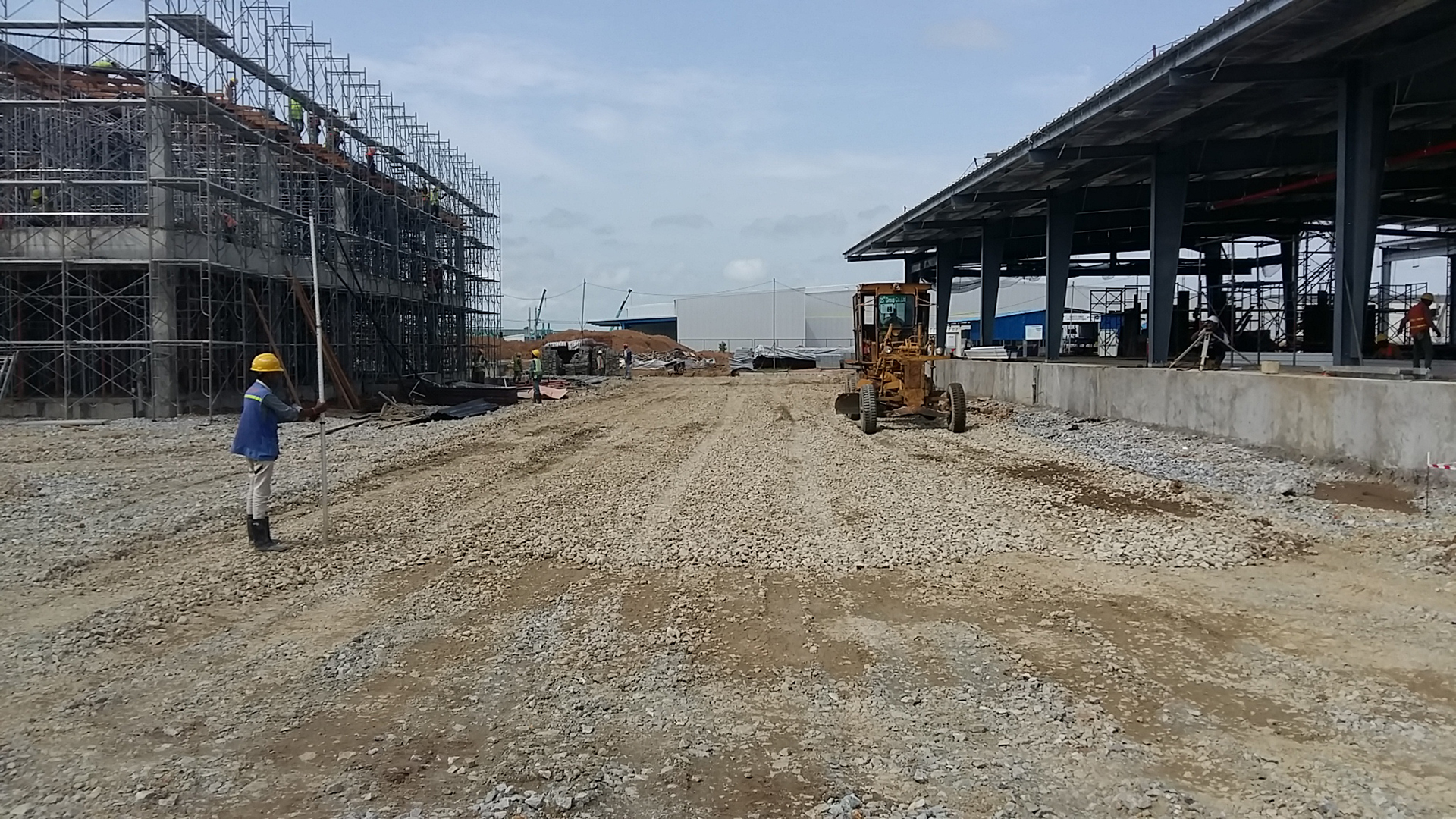

Đối với những hạng mục thi công ngoài nhà, các hạng mục chính cơ bản đã được hoàn thiện. Hệ thống đường nội bộ đã thi công xong phần đá và bước đầu triển khai đổ bê tông đường. Đồng thời, hệ thống hàng rào, hệ thống thoát nước mưa đã hoàn thành đến 90% tổng khối lượng công việc.





- Tập đoàn INVESTCORP thông báo nghỉ lễ Giỗ tổ Hùng Vương và 30/4 - 1/5 năm 2026
- Tọa đàm kỷ niệm ngày Quốc tế Phụ nữ 8/3
- Tập đoàn INVESTCORP du xuân đầu năm, cầu may tại Đền Am Tiên - núi Nưa, Thanh Hóa
- Tập đoàn INVESTCORP khai Xuân 2026
- Tập đoàn INVESTCORP thông báo Lịch nghỉ Tết Bính Ngọ 2026
- Lễ kỷ niệm 15 năm thành lập Tập đoàn - Tổng kết năm 2025 - Chào xuân 2026
- Lễ động thổ dự án Nhà máy Yuanyou Việt Nam
- Lễ khởi công xây dựng hai công trình trọng điểm của Công an tỉnh Thanh Hóa
