Kết thúc tháng 05/2023, các công việc thuộc hạng mục “Thi công xây dựng tường chắn đất” và “Thi công lắp đặt bó vỉa, lát đá vỉa hè” do Công ty cổ phần IVC Creation thực hiện đã được hoàn thiện ...
Trong tháng 05/2023, Công ty INVESTCORP Land Thanh Hóa đã triển khai các công tác đào bóc và vận chuyển đất phong hóa đạt 43% khối lượng; công tác vận chuyển, đắp đất K95 đạt 18% khối lượng. Đối với hạng ...

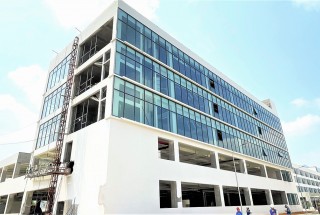

Kết thúc tháng 05/2023, INVESTCORP 9 đã hoàn thành 85% khối lượng công việc của toàn dự án, bao gồm: xây trát nhà xưởng chính đạt 98%, lắp dựng thép và đổ bê tông sàn nền nhà xưởng chính đạt 90%; ...
Trong tháng 05/2023, INVESTCORP 15 đã hoàn thiện các công tác lắp dựng xương vách thạch cao, lắp dựng xương trần thạch cao, ốp tường vệ sinh, lát cầu thang bộ và luồn dây cấp điện ổ cắm, hệ thống chiếu sáng.

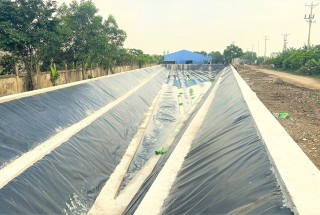

Trong tháng 05/2023, INVESTCORP15 đã thi công xong các công tác trải tấm GCL, HDPE và đổ bê tông chặn tấm HDPE. Cùng với đó, phòng bơm cũng đã được Công ty lắp đặt xong phần cửa và lợp mái; công ...

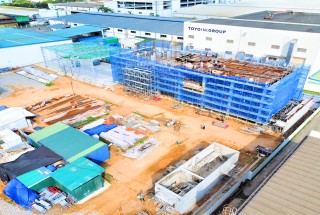

Kết thúc tháng 05/2023, INVESTCORP 10 đã hoàn thành các công việc thi công cột tầng 1,2 và dầm sàn tầng 2 thuộc nhà sản xuất. Đối với nhà kho, Công ty đang triển khai lắp dựng thép và xây tường ...
Kết thúc tháng 05/2023, INVESTCORP Land Thanh Hóa đã thi công láng nhựa mặt đường đạt 100%; thi công rải thảm mặt đường bê tông nhựa đạt 100% khối lượng; thi công rải đá dăm đường ngang đạt 100%. Tổng sản ...
Kết thúc tháng 05/2023, INVESTCORP 6 đã hoàn thiện cơ bản các hạng mục thuộc Khu biệt thư Rubby Bốn Mùa, Bungalow dưới hồ và đang tiến hành hoàn thiện phần nội thất. Đối với hạng mục nhà lễ tân, INVESTCORP ...
Trong tháng 05/2023, Công ty INVESTCORP Land Thanh Hóa đã tập trung đẩy nhanh tiến độ thi công, hoàn thiện xong hạng mục đường giao thông và hạng mục hệ thống thoát nước.
Kết thúc tháng 05/2023, INVESTCORP 10 đã hoàn thành các công việc đổ móng trụ mái thuộc nhà máy 1,2,3,4 và mái nhà văn phòng 1,2. Đồng thời, Công ty cũng đang triển khai gia công giá đỡ pin và đã ...
