Cập nhật tiến độ thi công tháng 11/2022 – Dự án Nhà máy Sakata Inx Việt Nam - Chi nhánh Bắc Ninh

Cập nhật tiến độ thi công tháng 11/2022 – Dự án Nhà máy Sakata Inx Việt Nam - Chi nhánh Bắc Ninh

Trong tháng 11/2022, INVESTCORP 15 đã hoàn thiện xong các công tác đổ móng nền khu nhà xưởng chính, công tác đổ bê tông nền xưởng cũng đã hoàn thành 75%, đồng thời công tác xây trát tường cũng đang được ...
Cập nhật tiến độ thi công tháng 11/2022 - Dự án Resort Sao Mai, xã Thọ Lâm - huyện Thọ Xuân - tỉnh Thanh Hóa

Cập nhật tiến độ thi công tháng 11/2022 - Dự án Resort Sao Mai, xã Thọ Lâm - huyện Thọ Xuân - tỉnh Thanh Hóa

Trong tháng 11/2022, Công ty INVESTCORP 6 đã tiếp tục triển khai thi công các hạng mục, bao gồm: khu nhà lễ tân, khu biệt thự bốn mùa, Bungalow dưới hồ và các hạng mục phụ trợ khác.
  Cập nhật tiến độ thi công tháng 11/2022 – Dự án Nhà máy An Nam Matsuoka giai đoạn 3B

Cập nhật tiến độ thi công tháng 11/2022 – Dự án Nhà máy An Nam Matsuoka giai đoạn 3B

Cuối tháng 11/2022, Dự án Nhà máy may An Nam Matsuoka giai đoạn 3B đã được INVESTCORP 9 hoàn thiện toàn bộ các hạng mục công việc đã ký kết với nhà thầu chính và cùng nhà thầu chính tiến hành ...

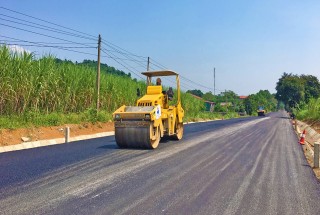

Cập nhật tiến độ thi công tháng 10 /2022  - Dự án Sửa chữa hư hỏng nền, mặt đường, hệ thống thoát nước và ATGT đoạn Km51+600-Km53+500; Km57+00-    Km59+700, Quốc lộ 47, tỉnh Thanh Hóa

Cập nhật tiến độ thi công tháng 10 /2022 - Dự án Sửa chữa hư hỏng nền, mặt đường, hệ thống thoát nước và ATGT đoạn Km51+600-Km53+500; Km57+00- Km59+700, Quốc lộ 47, tỉnh Thanh Hóa

Trong tháng 10/2022, Công ty TNHH MTV INVESTCORP Land Thanh Hóa đã tập trung đẩy nhanh tiến độ thi công các hạng mục trong hợp đồng. Các hạng mục đang được triển khai thi công bao gồm: hạng mục hệ thống ...
Cập nhật tiến độ thi công tháng 10/2022 – Dự án Hạ tầng kỹ thuật khu dân cư xã Quảng Đông, thành phố Thanh Hóa, tỉnh Thanh Hóa

Cập nhật tiến độ thi công tháng 10/2022 – Dự án Hạ tầng kỹ thuật khu dân cư xã Quảng Đông, thành phố Thanh Hóa, tỉnh Thanh Hóa

Trong tháng 10/2022, Công ty TNHH MTV INVESTCORP Land Thanh Hóa đã tập trung thi công các hạng mục nền mặt đường và hệ thống thoát nước.
Cập nhật tiến độ thi công tháng 10/2022 – Dự án Hạ tầng điểm dân cư nông thôn Hoàng Học, xã Đông Hoàng, huyện Đông Sơn, tỉnh Thanh Hóa

Cập nhật tiến độ thi công tháng 10/2022 – Dự án Hạ tầng điểm dân cư nông thôn Hoàng Học, xã Đông Hoàng, huyện Đông Sơn, tỉnh Thanh Hóa

Trong tháng 10 năm 2022, Công ty INVESTCORP Land Thanh Hóa đã tiến hành thi công đá dăm nền đường lớp dưới loại II đạt 80% khối lượng, thi công lắp đặt bó vỉa đạt 98%; thi công lát gạch vỉa ...
Cập nhật tiến độ thi công tháng 10/2022 -  Dự án Tuyến đường từ xã Xuân Hưng nối với đường từ thị trấn Thọ Xuân đi đô thị Lam Sơn, Sao Vàng, huyện Thọ Xuân

Cập nhật tiến độ thi công tháng 10/2022 - Dự án Tuyến đường từ xã Xuân Hưng nối với đường từ thị trấn Thọ Xuân đi đô thị Lam Sơn, Sao Vàng, huyện Thọ Xuân

Cuối tháng 10/2022, INVESTCORP Land Thanh Hóa đã triển khai thi công hoàn thiện các công tác sửa chữa, lu lèn nền mặt đường K98 lớp I; hoàn thành công tác thi công chân khay, công tác kè mái đá hộc ...
Cập nhật tiến độ thi công tháng 10/2022 – Dự án Khu đô thị mới Sao Mai Lam Sơn – Sao Vàng, xã Xuân Thắng, huyện Thọ Xuân, tỉnh Thanh Hóa

Cập nhật tiến độ thi công tháng 10/2022 – Dự án Khu đô thị mới Sao Mai Lam Sơn – Sao Vàng, xã Xuân Thắng, huyện Thọ Xuân, tỉnh Thanh Hóa

Dự án Khu đô thị mới Sao Mai do Tập đoàn Sao Mai làm Chủ đầu tư và thầu chính là Công ty Cổ phần Vistar với diện tích xây dựng 704.354 m2. Tập đoàn INVESTCORP đã ký hợp đồng thi ...
Cập nhật tiến độ thi công tháng 10/2022 – Dự án Resort Sao Mai, xã Thọ Lâm – huyện Thọ Xuân – tỉnh Thanh Hóa

Cập nhật tiến độ thi công tháng 10/2022 – Dự án Resort Sao Mai, xã Thọ Lâm – huyện Thọ Xuân – tỉnh Thanh Hóa

Đầu tháng 10/2022, Tập đoàn INVESTCORP đã ký kết một số hạng mục thi công của Dự án Resort Sao Mai do Tập đoàn Sao Mai – An Giang làm Chủ đầu tư với diện tích xây dựng 54ha, dự án ...
Cập nhật tiến độ thi công tháng 10/2022 - Dự án “Nhà máy Sakata Inx Việt Nam - Chi nhánh Bắc Ninh’’

Cập nhật tiến độ thi công tháng 10/2022 - Dự án “Nhà máy Sakata Inx Việt Nam - Chi nhánh Bắc Ninh’’

Trong tháng 10/2022, INVESTCORP 15 đã hoàn thành thi công phần móng và giằng móng của hạng mục nhà xưởng chính theo đúng kế hoạch để bàn giao mặt bằng cho nhà thầu lắp dựng kết cấu bê tông cốt thép. ...
