Cập nhật tiến độ thi công tháng 09/2022 - Dự án Mở rộng Nhà máy sản xuất, lắp ráp linh kiện điện tử Meiko Quang Minh giai đoạn 1

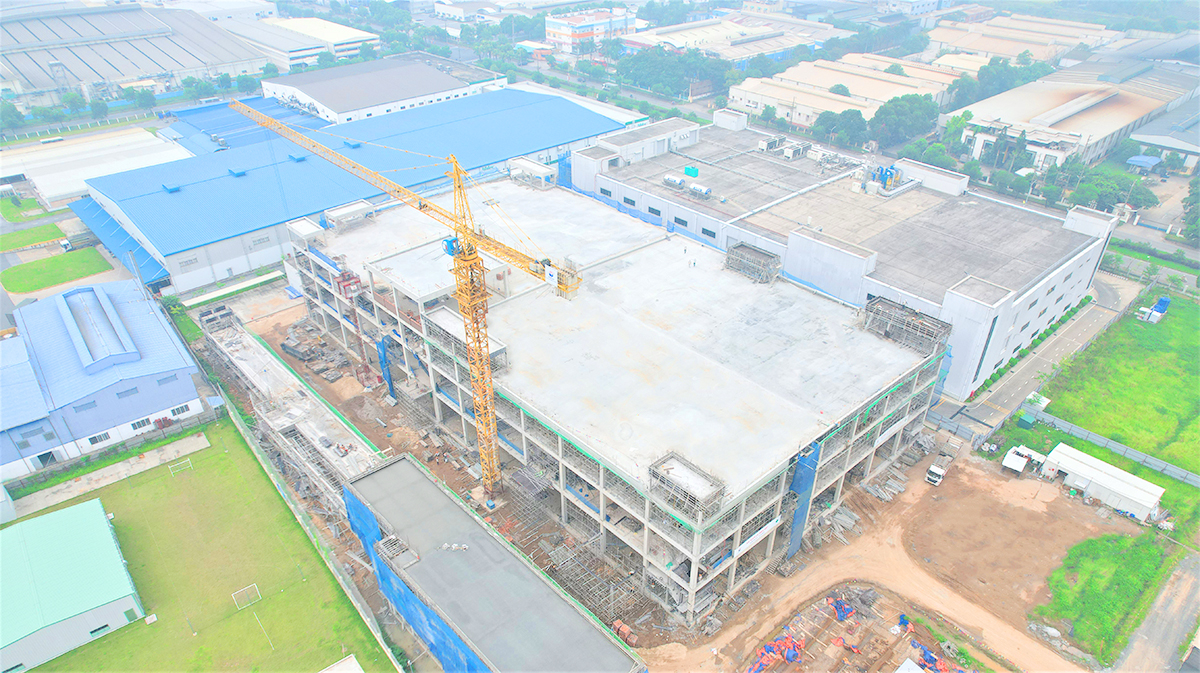

Cuối tháng 09/2022, INVESTCORP Đông Minh đã hoàn thiện thi công các hạng mục tại khu nhà PCB, bao gồm: thi công cột tầng 2, thi công dầm sàn tầng 3, thi công cột tầng 3, thi công dầm sàn tầng mái, thi công dầm sàn tum mái, tháo dỡ cốt pha dầm sàn.
Ở khu vực Nhà xe, INVESTCORP Đông Minh đã hoàn thiện xong hạng mục thi công dầm sàn tầng 2, thi công cột tầng 2, thi công dầm sàn tầng mái, thi công cột tum thang.
Các hạng mục phụ trợ như nhà điện, nhà làm mát & máy khí nén, nhà nồi hơi được INVESTCORP Đông Minh hoàn thành 100% các công tác thi công cầu thang bộ, xây tường và công tác trát tường đang được triển khai song song.
Kế hoạch trong tháng 10/2022, INVESTCORP Đông Minh sẽ tiếp tục triển khai thi công các hạng mục thuộc nhà PCB, hạng mục bể nước ngầm, nhà xe và các hạng mục phụ trợ khác theo kế hoạch hợp đồng.

- Tập đoàn INVESTCORP thông báo nghỉ lễ Giỗ tổ Hùng Vương và 30/4 - 1/5 năm 2026
- Tọa đàm kỷ niệm ngày Quốc tế Phụ nữ 8/3
- Tập đoàn INVESTCORP du xuân đầu năm, cầu may tại Đền Am Tiên - núi Nưa, Thanh Hóa
- Tập đoàn INVESTCORP khai Xuân 2026
- Tập đoàn INVESTCORP thông báo Lịch nghỉ Tết Bính Ngọ 2026
- Lễ kỷ niệm 15 năm thành lập Tập đoàn - Tổng kết năm 2025 - Chào xuân 2026
- Lễ động thổ dự án Nhà máy Yuanyou Việt Nam
- Lễ khởi công xây dựng hai công trình trọng điểm của Công an tỉnh Thanh Hóa
