Cập nhật tiến độ thi công tháng 5/2019 – Dự án Sankyo

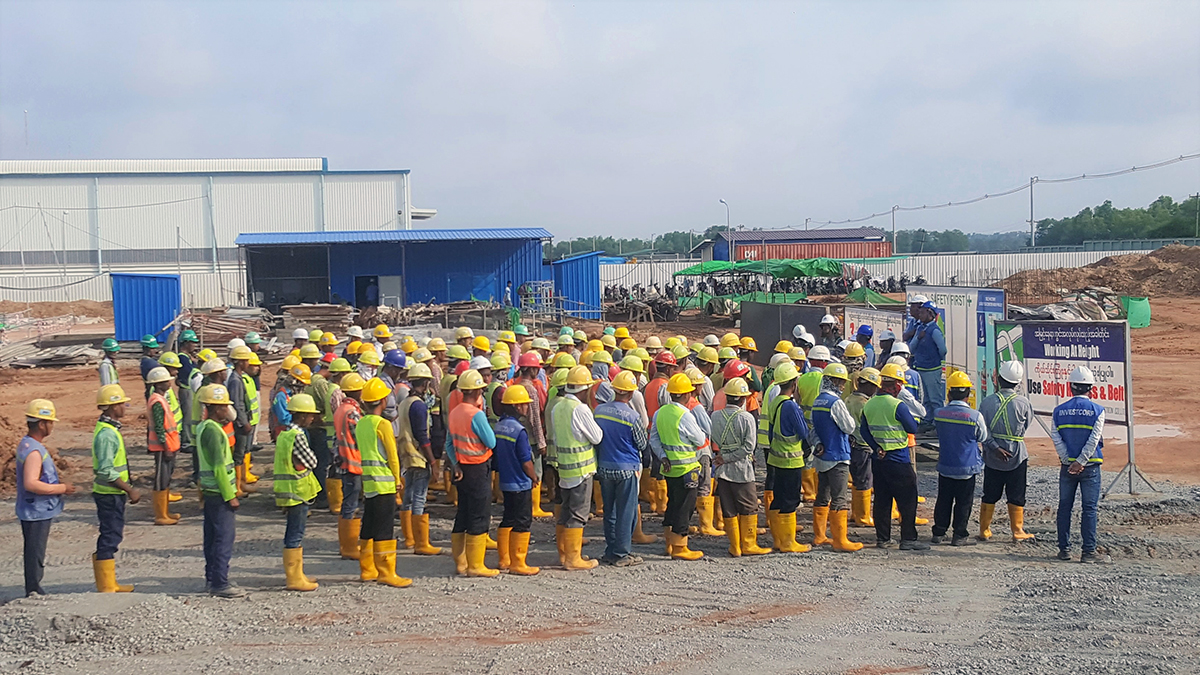

Cuối tháng 5/2019, Công ty INVESTCORP Myanmar đã hoàn thành phần móng, nền khu vực nhà văn phòng dự án Sankyo và bàn giao cho Chủ đầu tư để triển khai các công việc tiếp theo.

Tại khu vực nhà xưởng chính, toàn bộ công tác móng và 70% diện tích sàn đã được hoàn thành. Các hạng mục phụ trợ đang bắt đầu được triển khai bao gồm phòng bơm, nhà bảo vệ và phòng điện.
Tại khu vực ngoài nhà, INVESTCORP Myanmar đã tiếp tục triển khai các hạng mục mương thoát nước, đường nội bộ, gia công hàng rào và cổng theo đúng tiến độ đã đề ra.

Các tin khác
- INVESTCORP – Chào mừng tuổi 16: Tiếp nối những dấu ấn trên hành trình phát triển
- Tọa đàm kỷ niệm ngày Phụ nữ Việt Nam 20/10
- Tập đoàn INVESTCORP tổ chức kỷ niệm ngày Doanh nhân Việt Nam 13/10
- INVESTCORP CHÍNH THỨC TRÚNG THẦU DỰ ÁN BKY
- Tập đoàn INVESTCORP thông báo Lịch nghỉ lễ Quốc khánh 02/09/2026
- Lễ khởi công xây dựng Dự án “Công trình Nhà xưởng và Nhà kho Công ty TNHH Điện tử Meiko Hải Dương Việt Nam”
- Lễ động thổ dự án Thi công và hoàn thiện Trạm xử lý nước thải ACM
- Tập đoàn INVESTCORP khởi công dự án Meiko Yên Quang
COPYRIGHT © 2021 INVESTCORP. ALL RIGHT RESERVED
